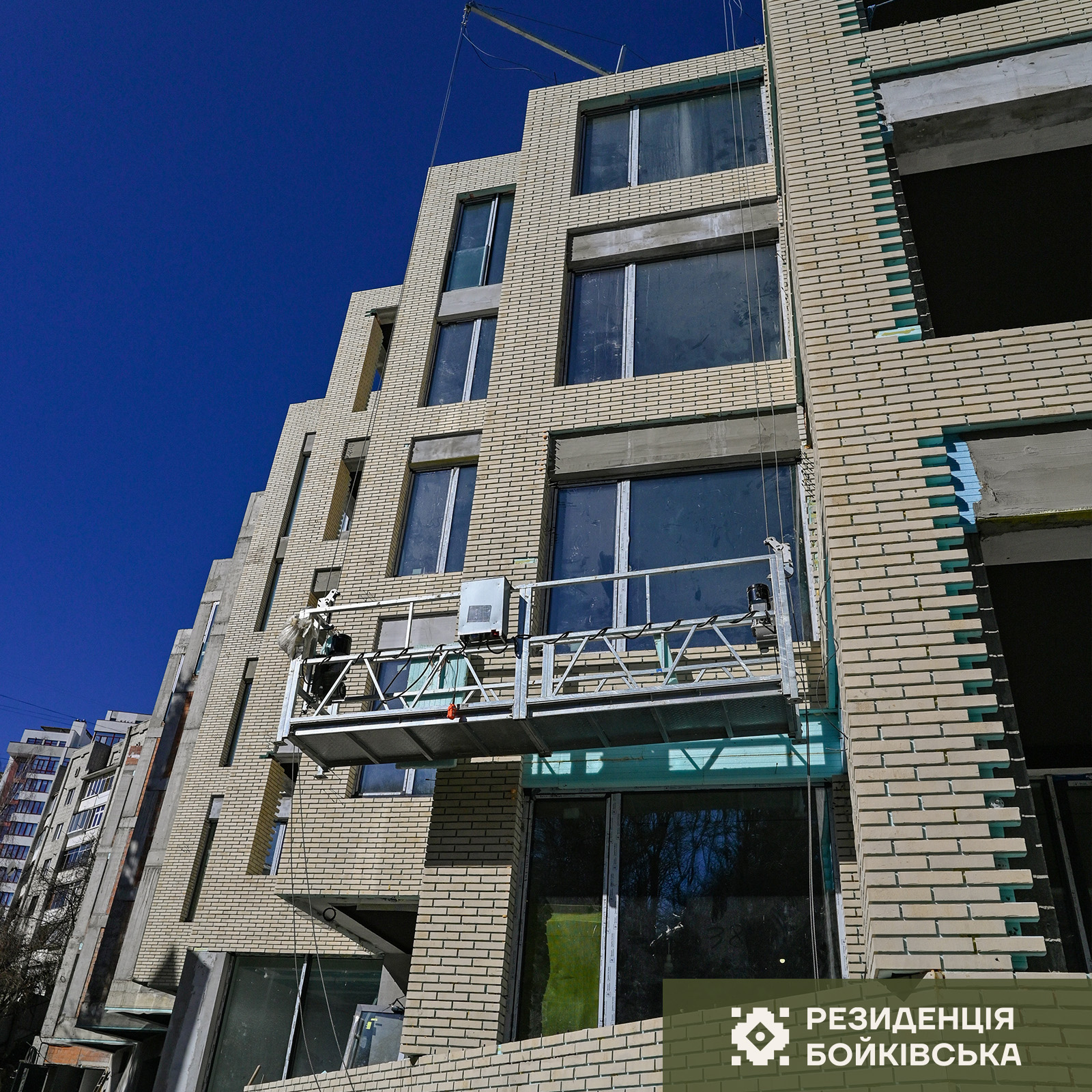

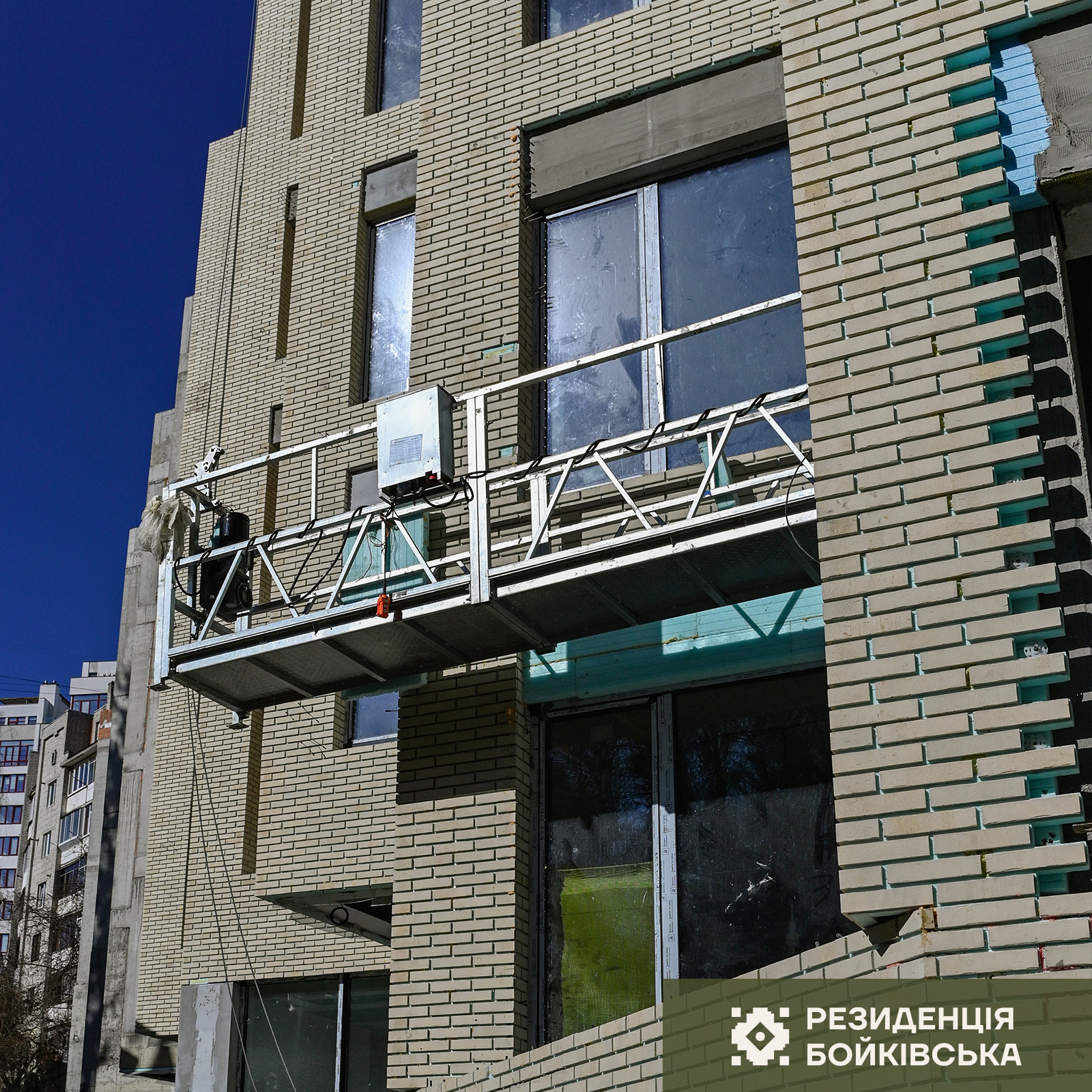

Хід будівництва

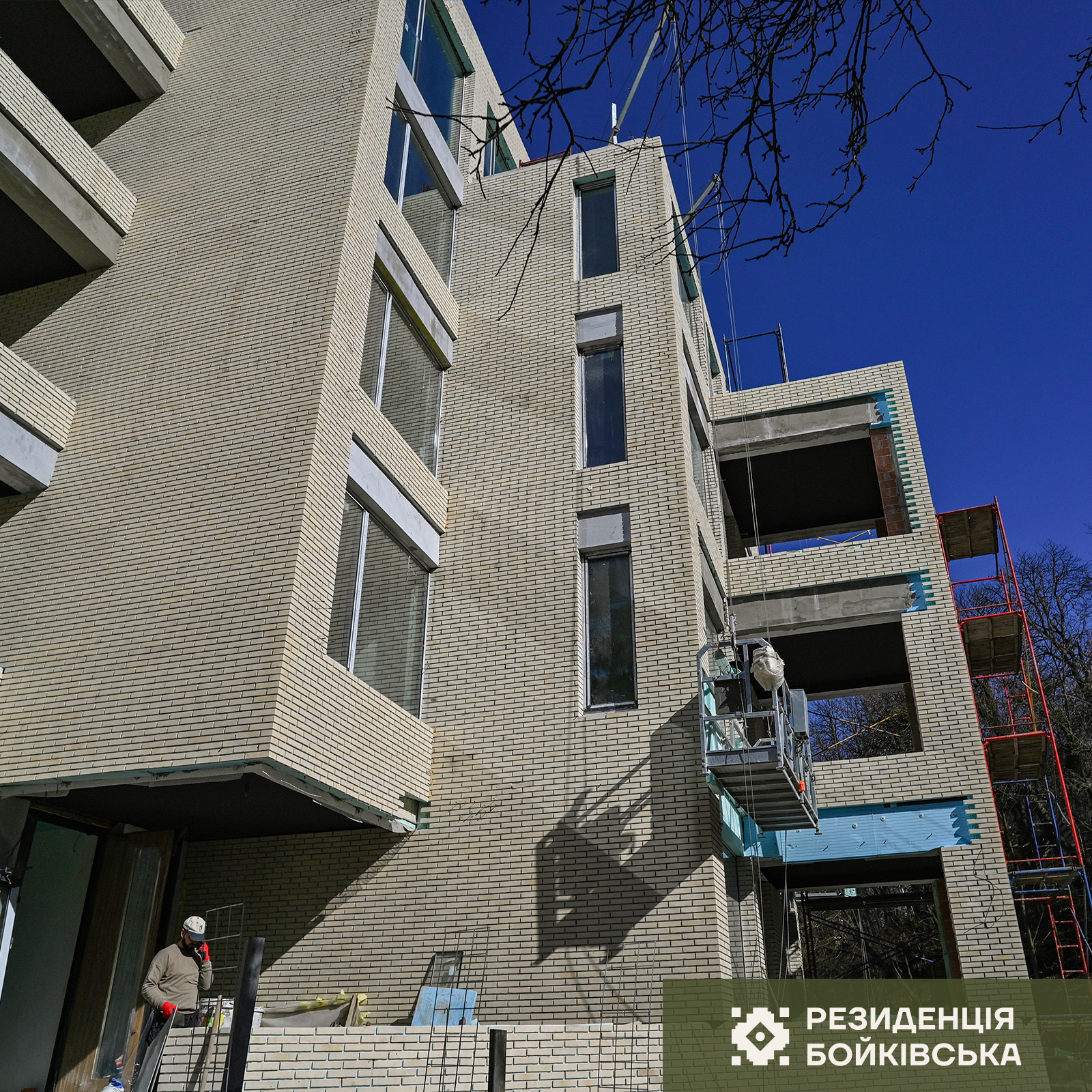

будинок клубного типу

Хід будівництва

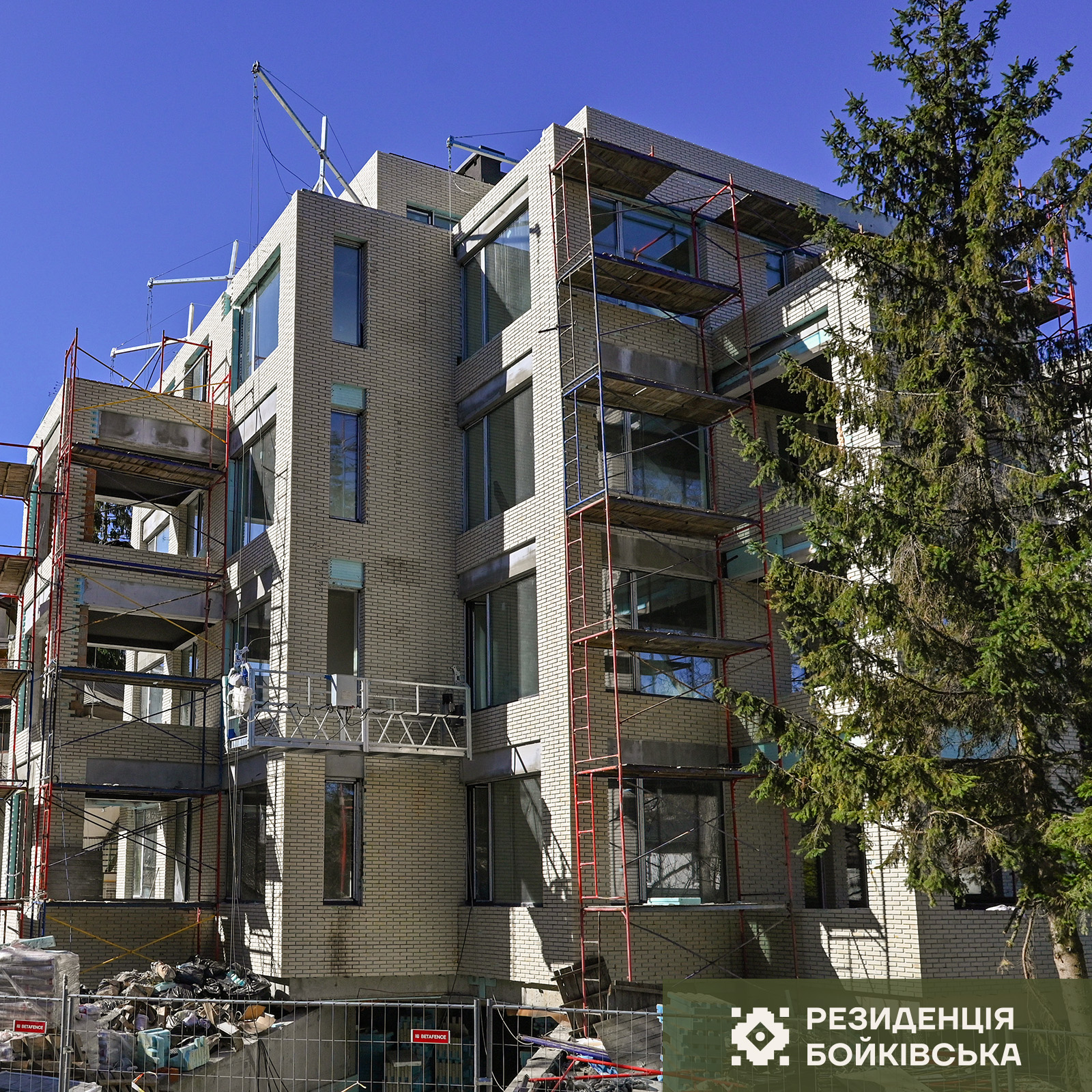

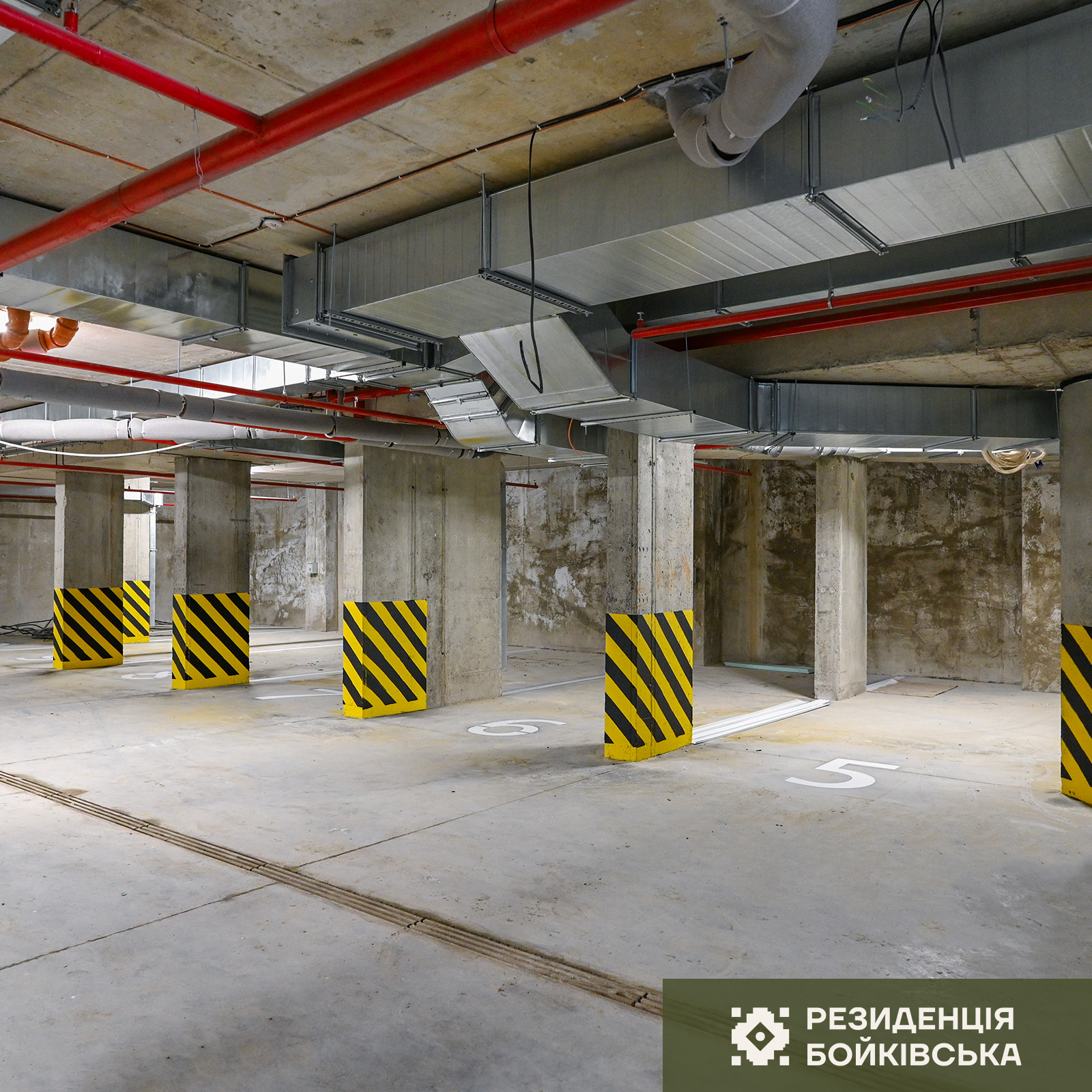

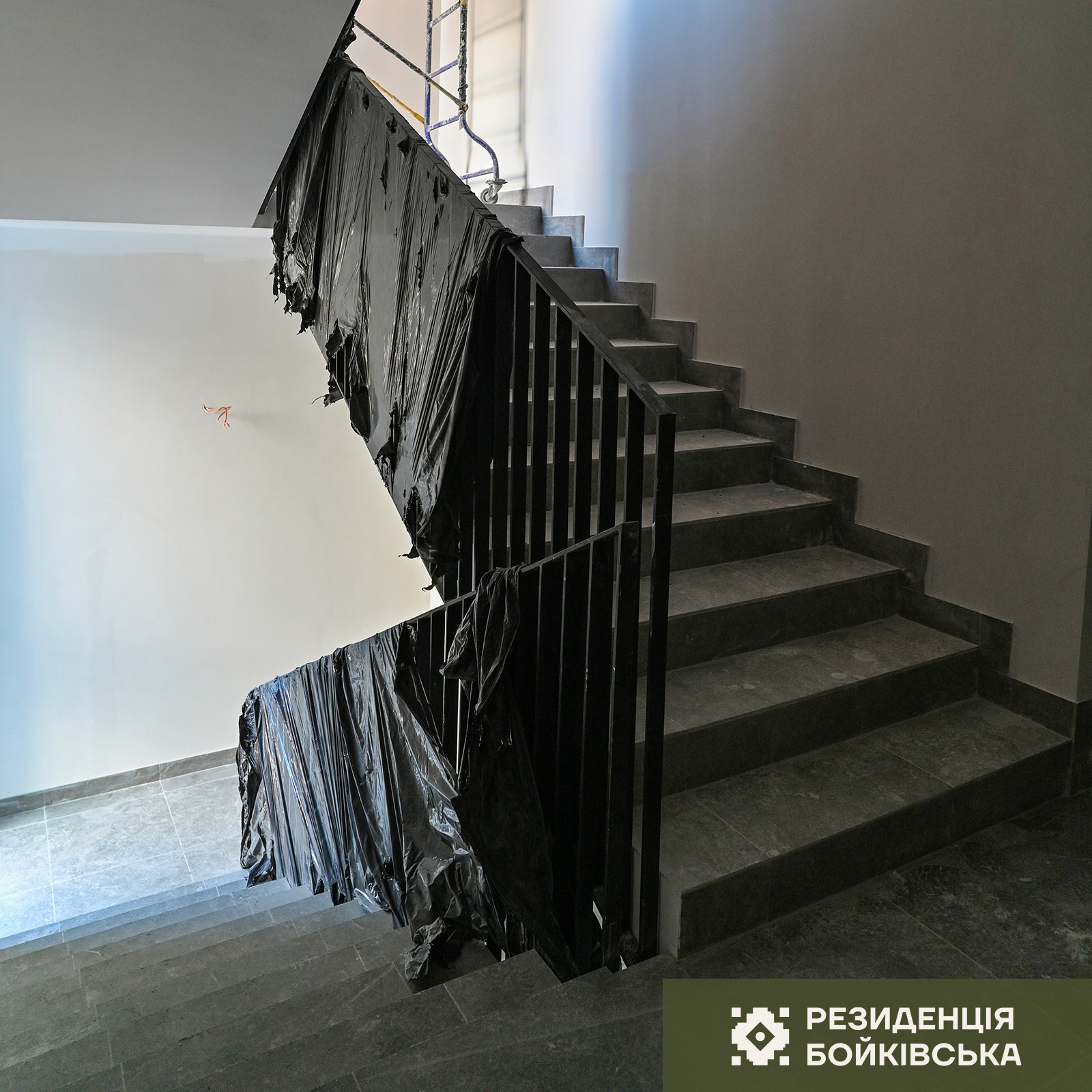

4

поверховий будинок клубного типу на 17 квартир підвищеного комфорту

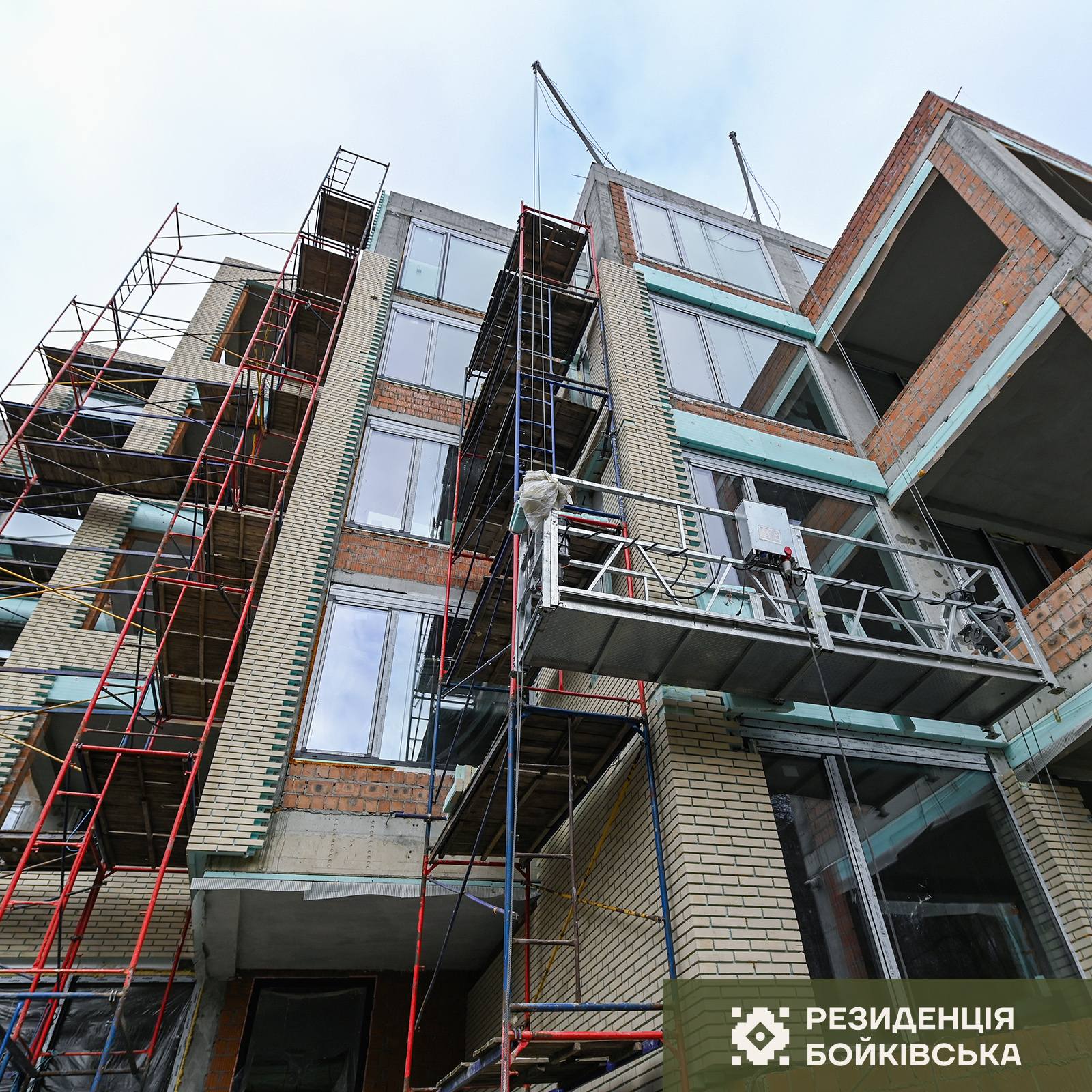

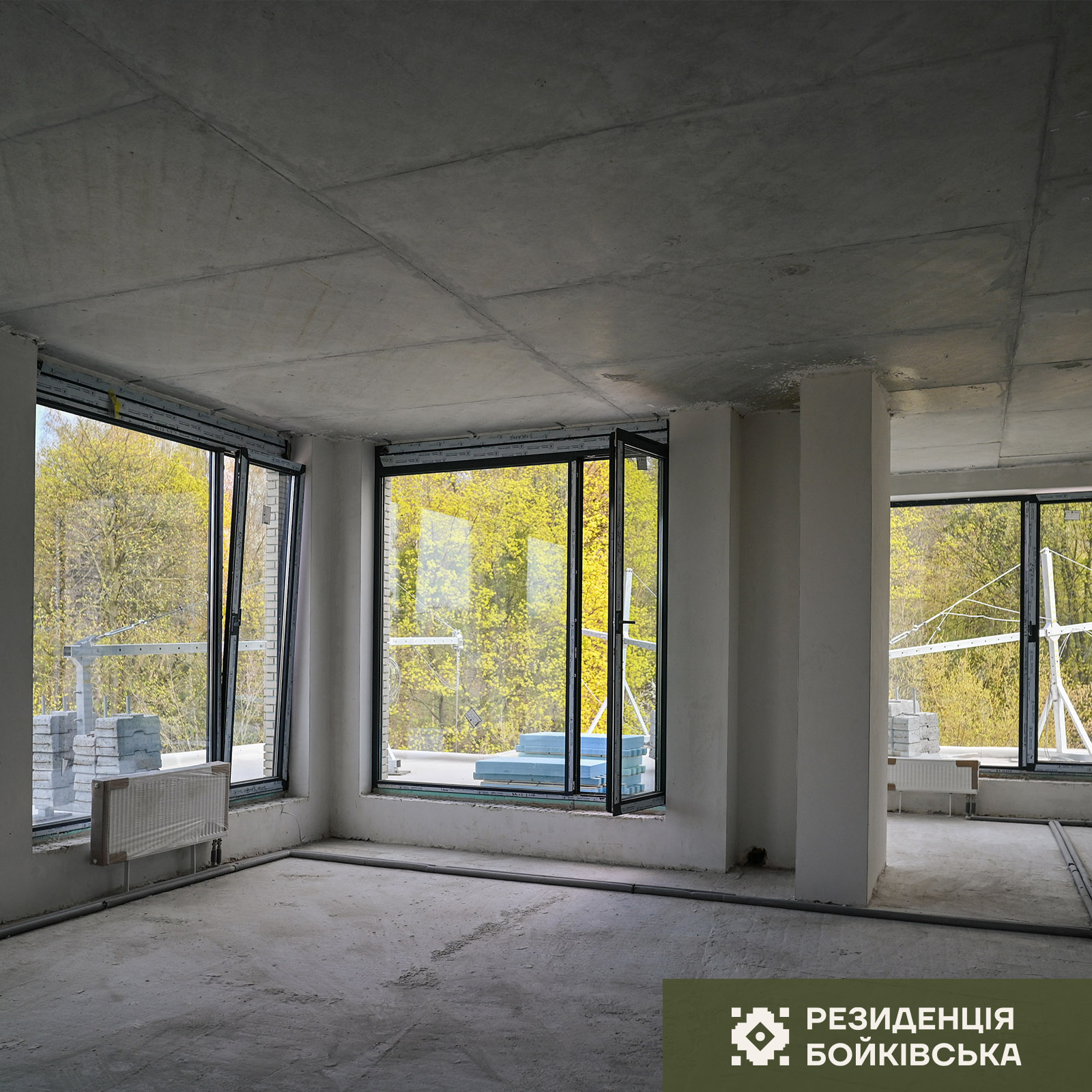

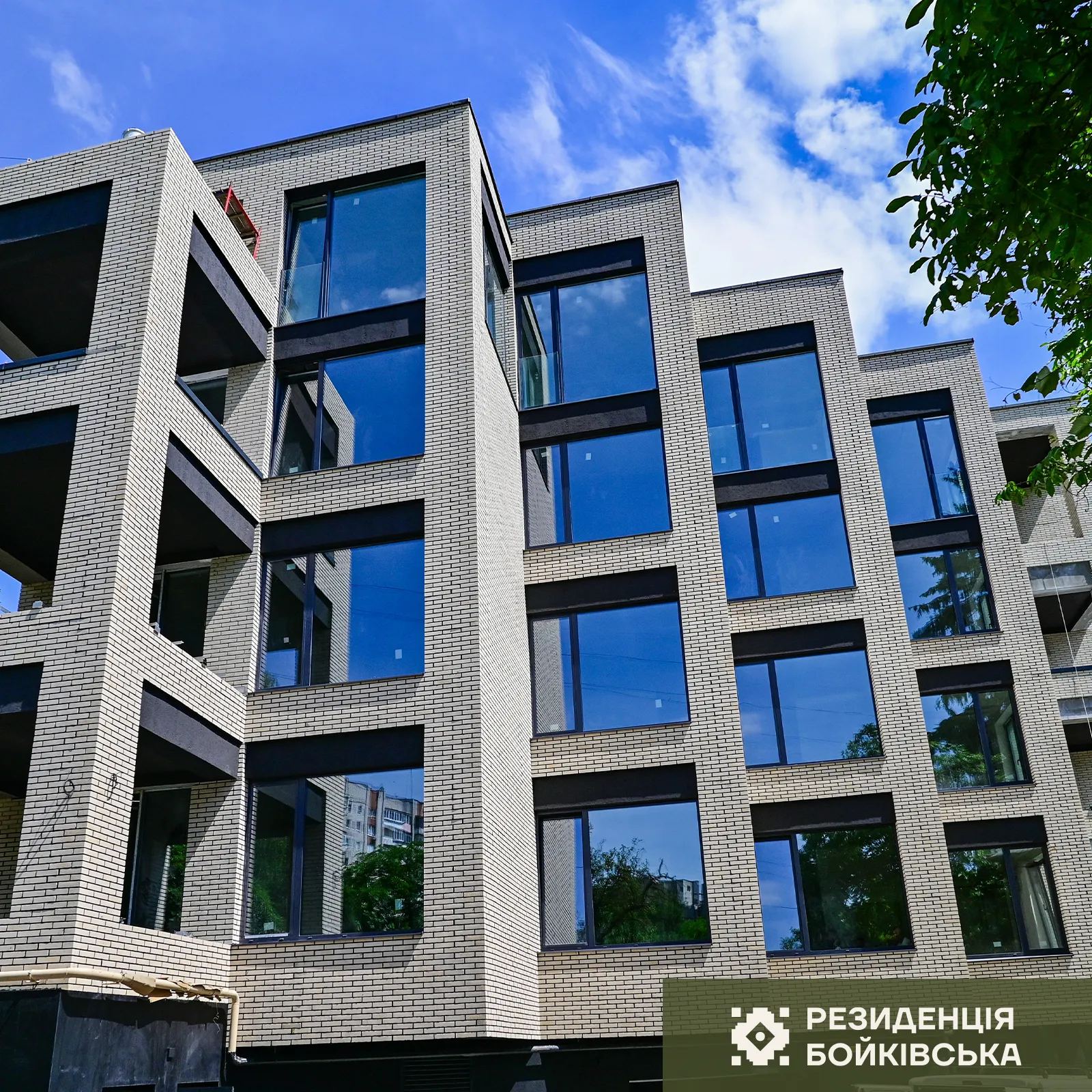

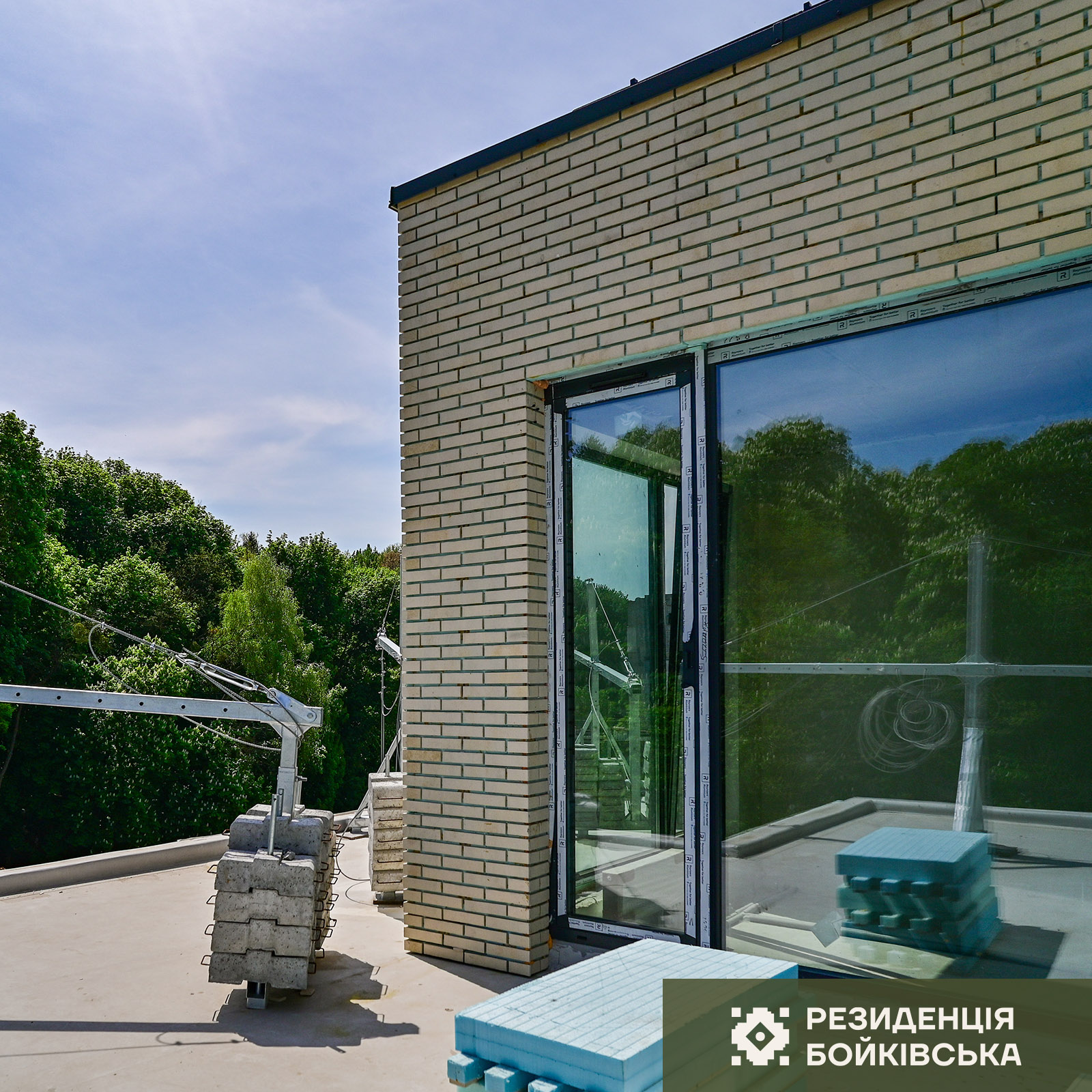

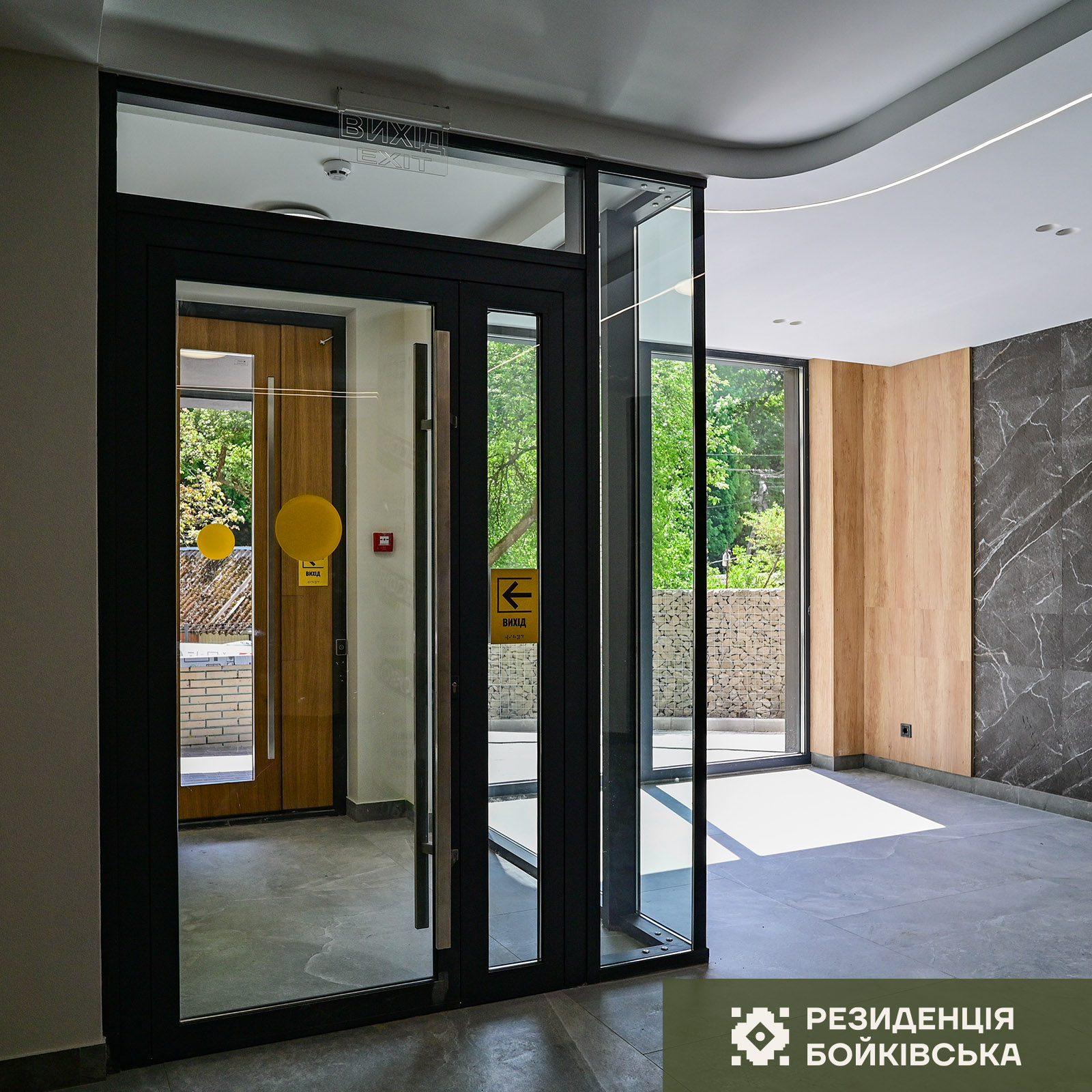

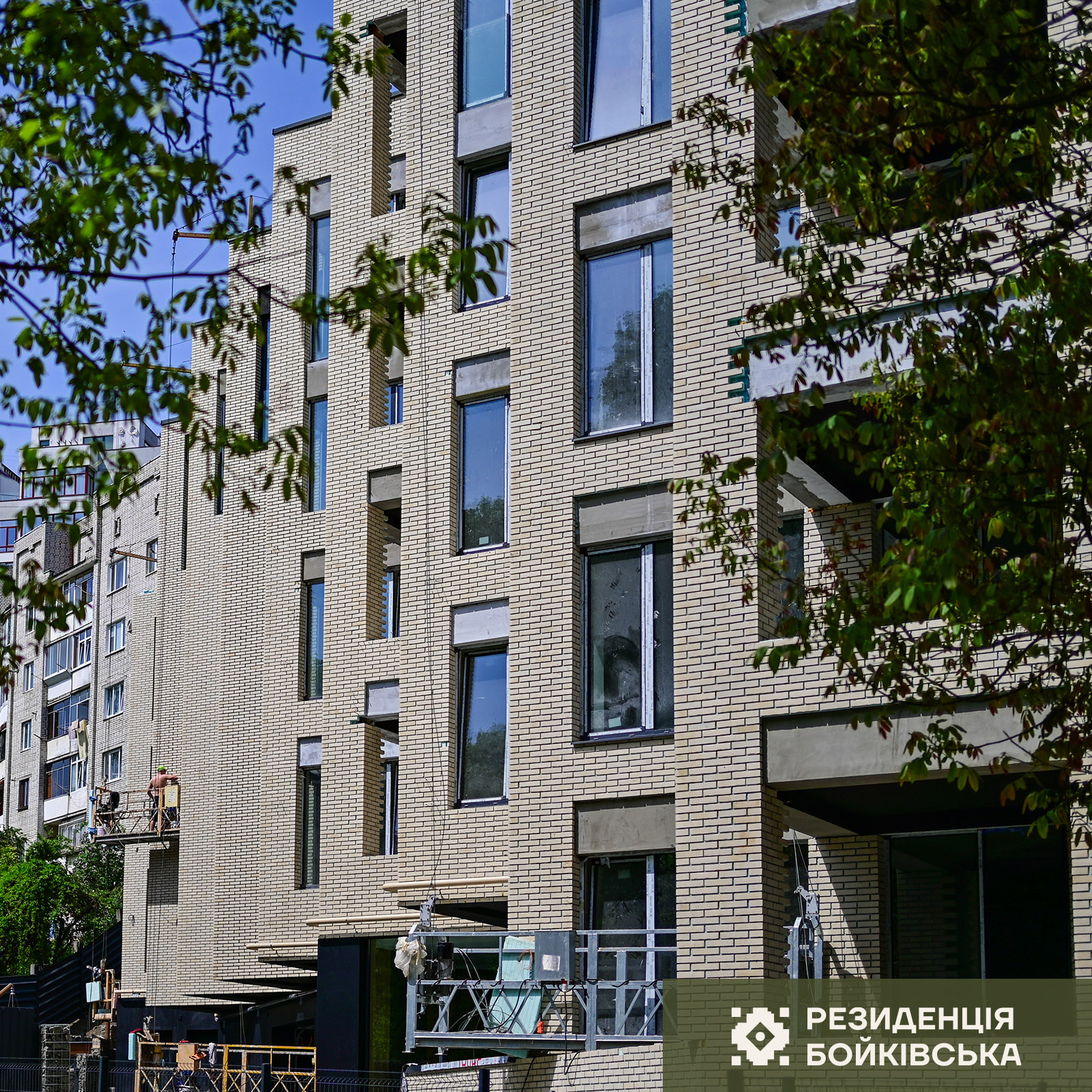

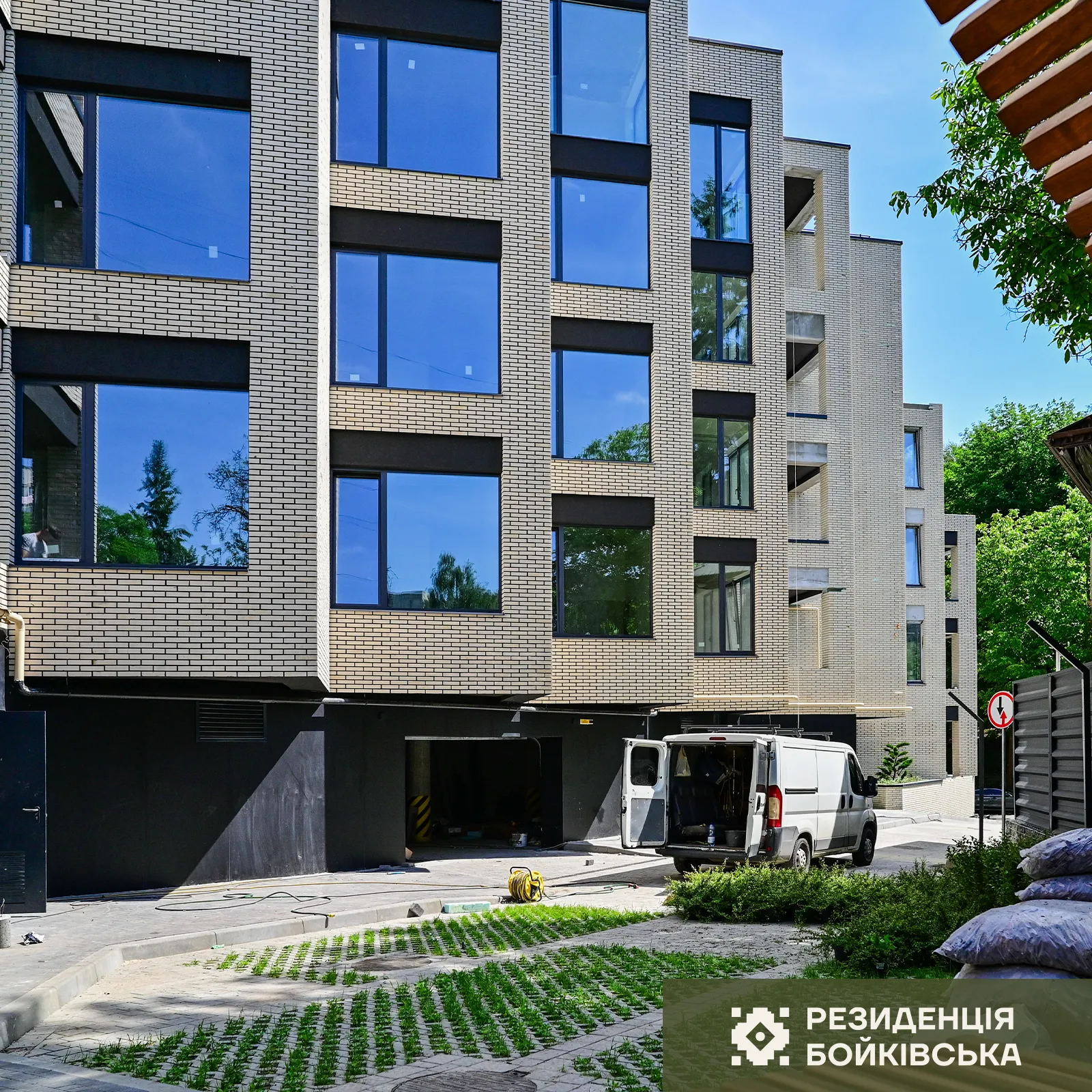

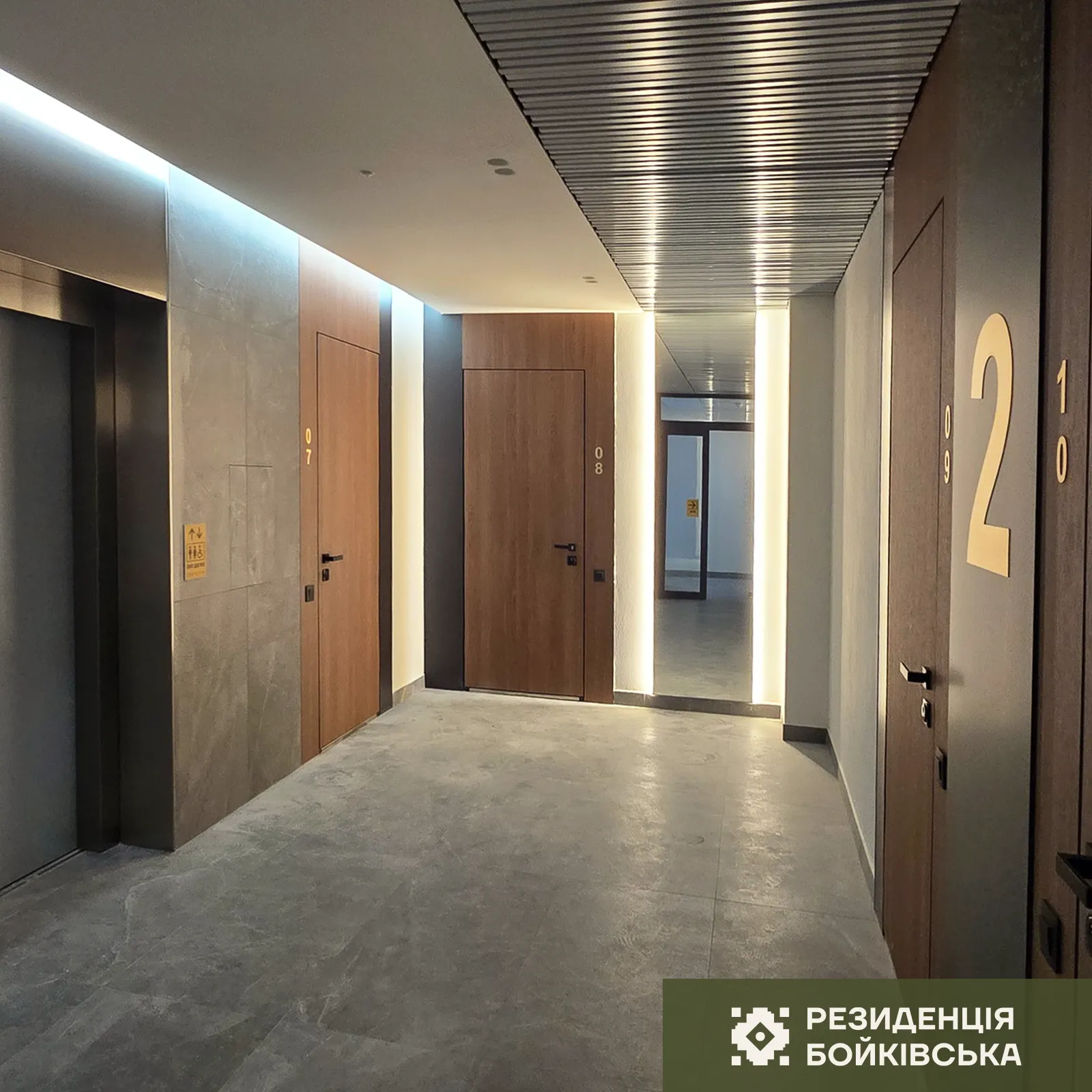

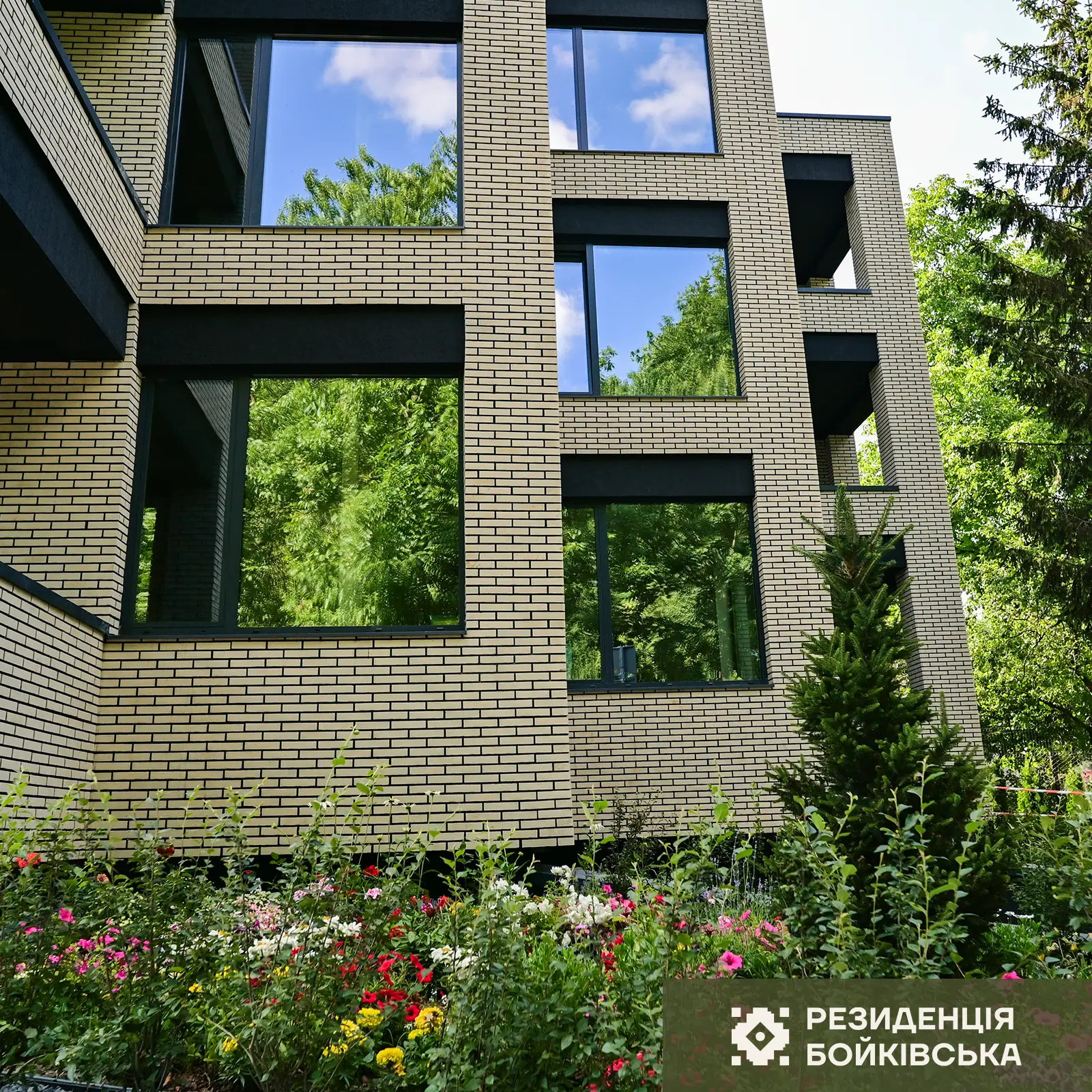

Квітень 2026

Внутрішні інженерні мережі:

- Електромережі – виконано на 100%

- Мережі газопостачання – виконано на 100%

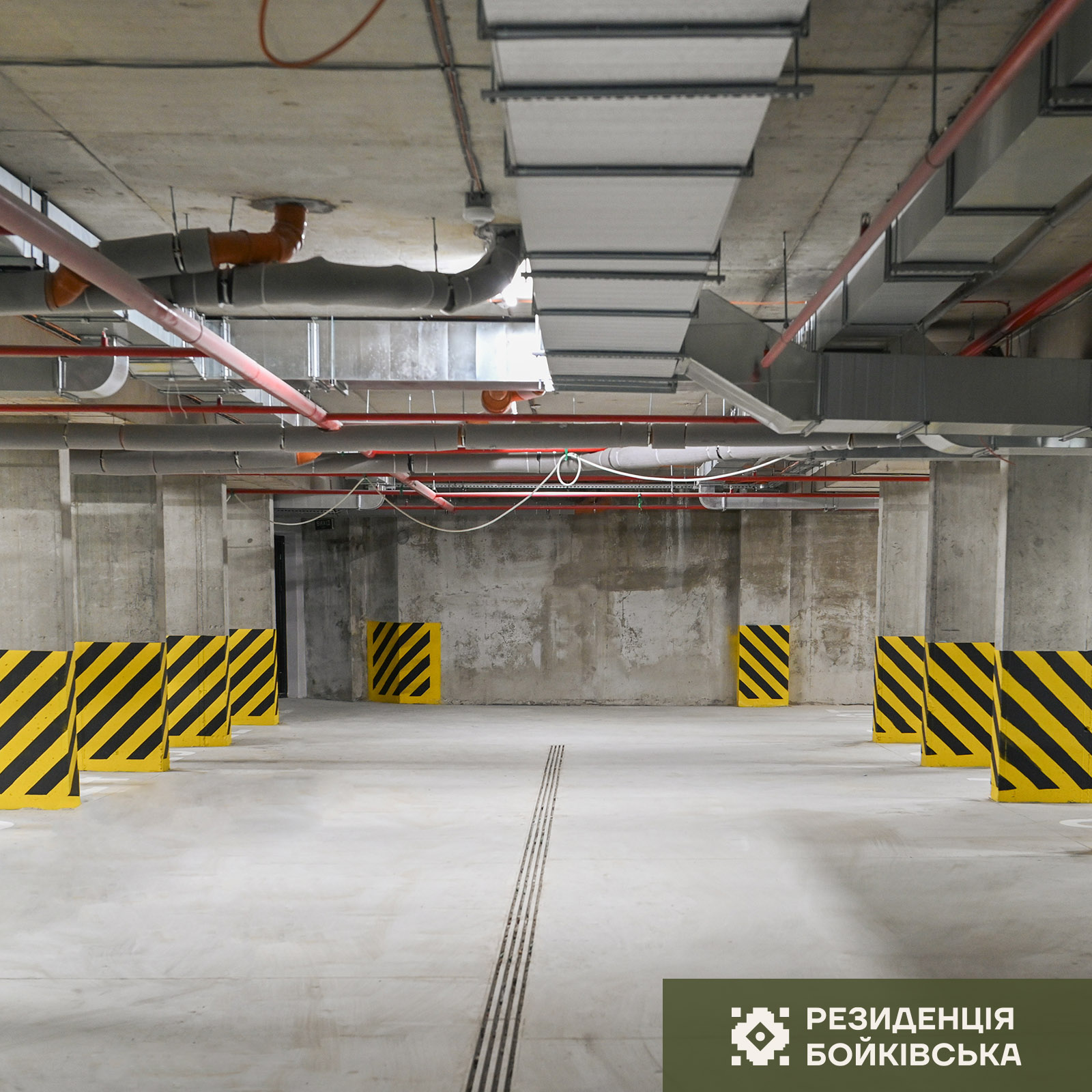

- Насосна станція та водомірний – виконано на 100%

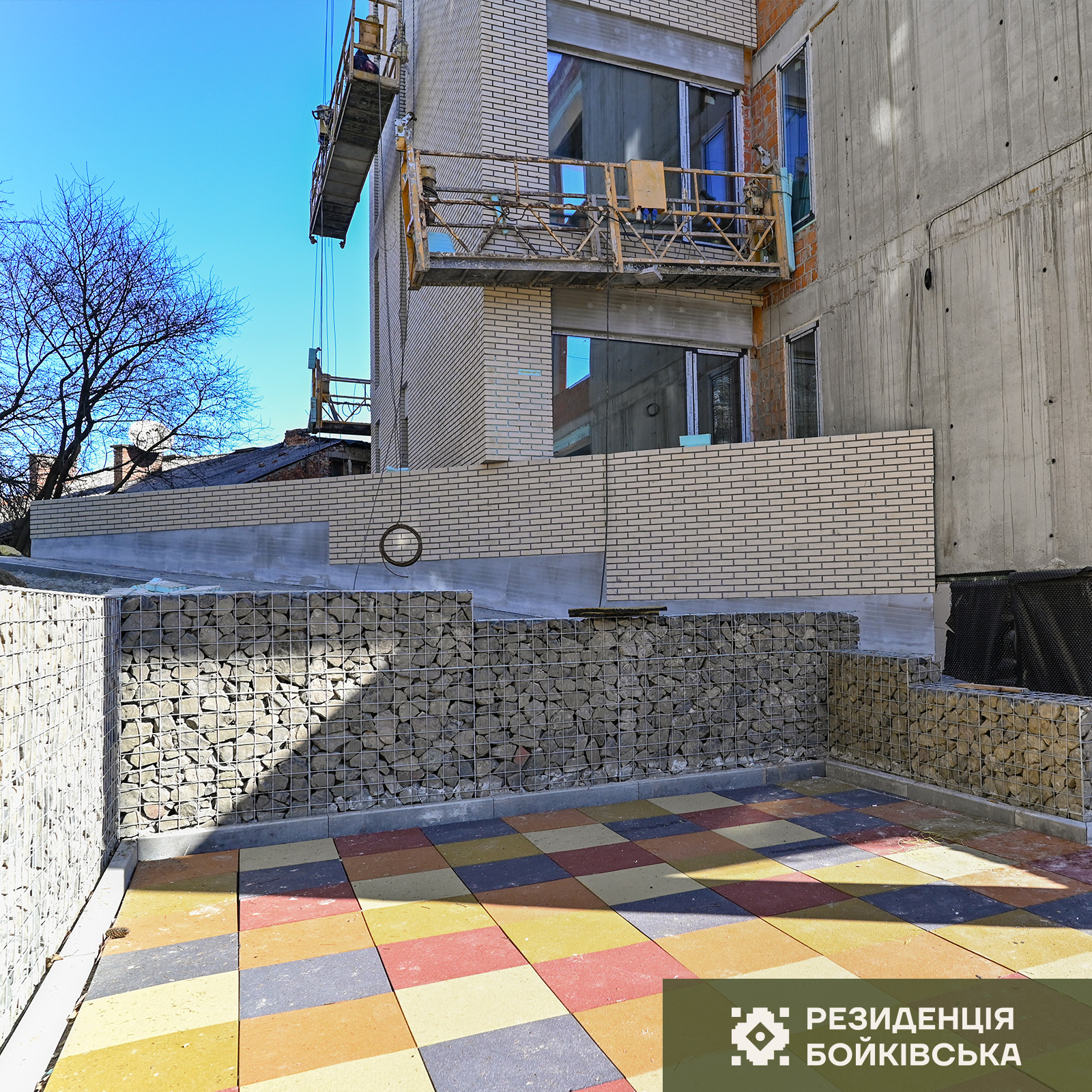

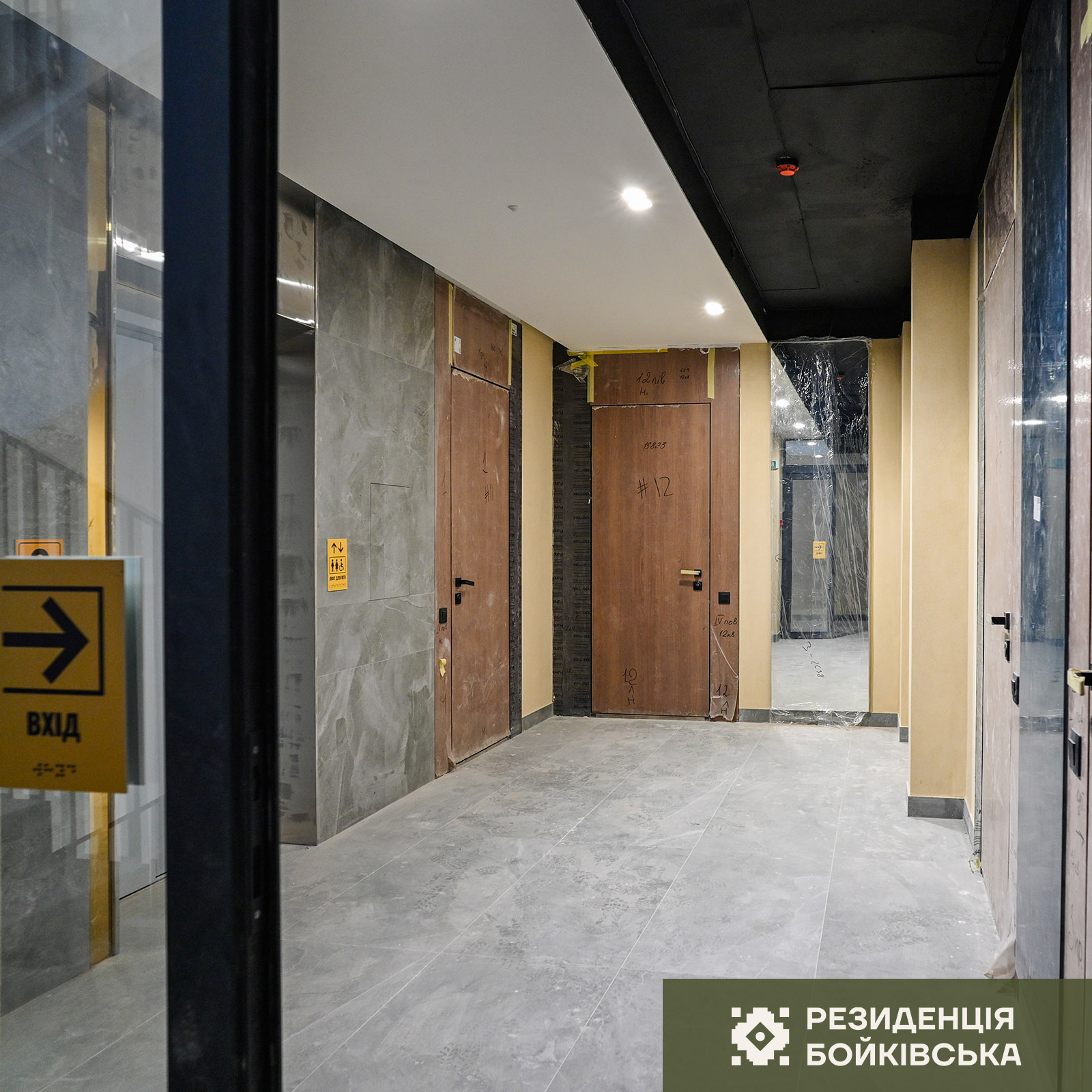

Оздоблення:

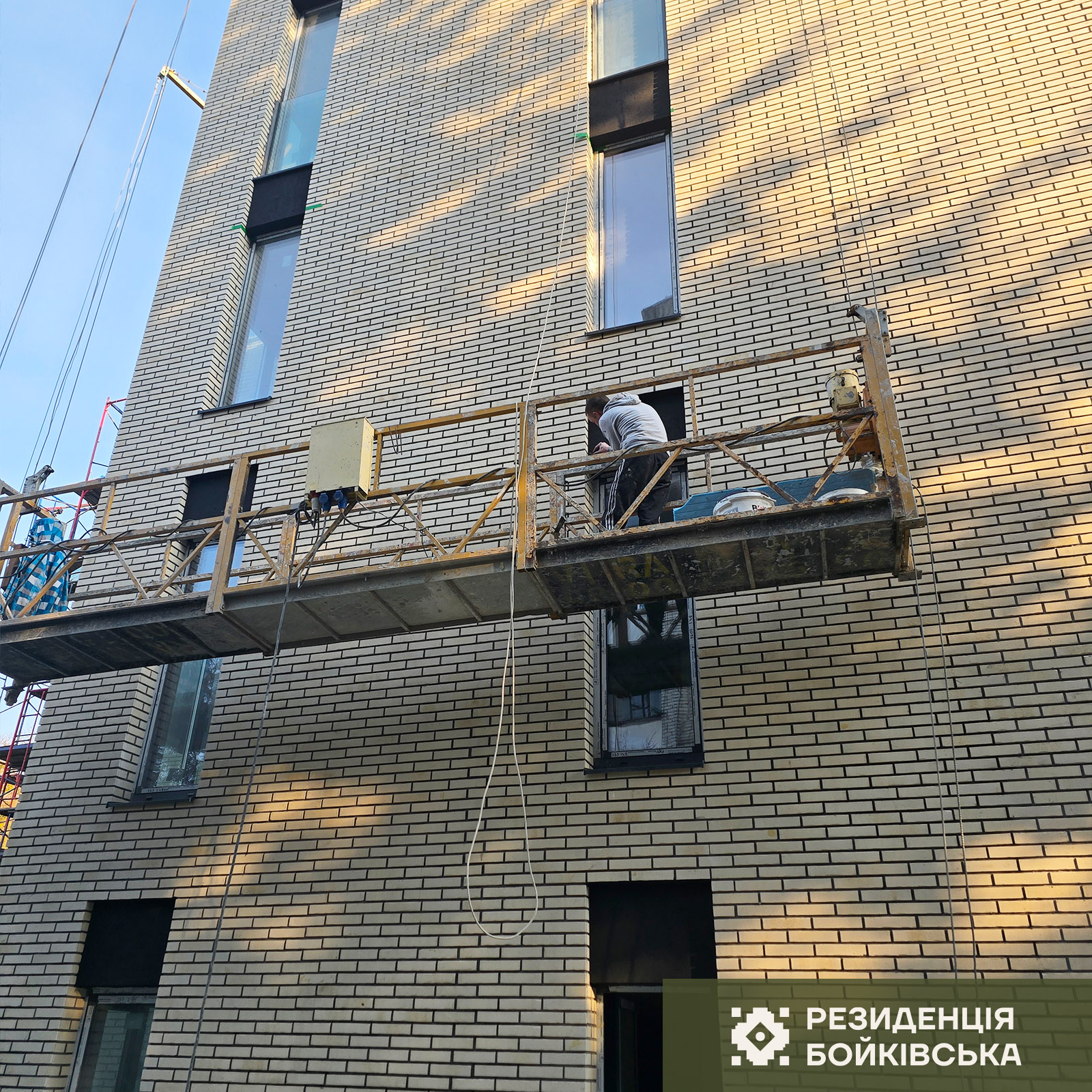

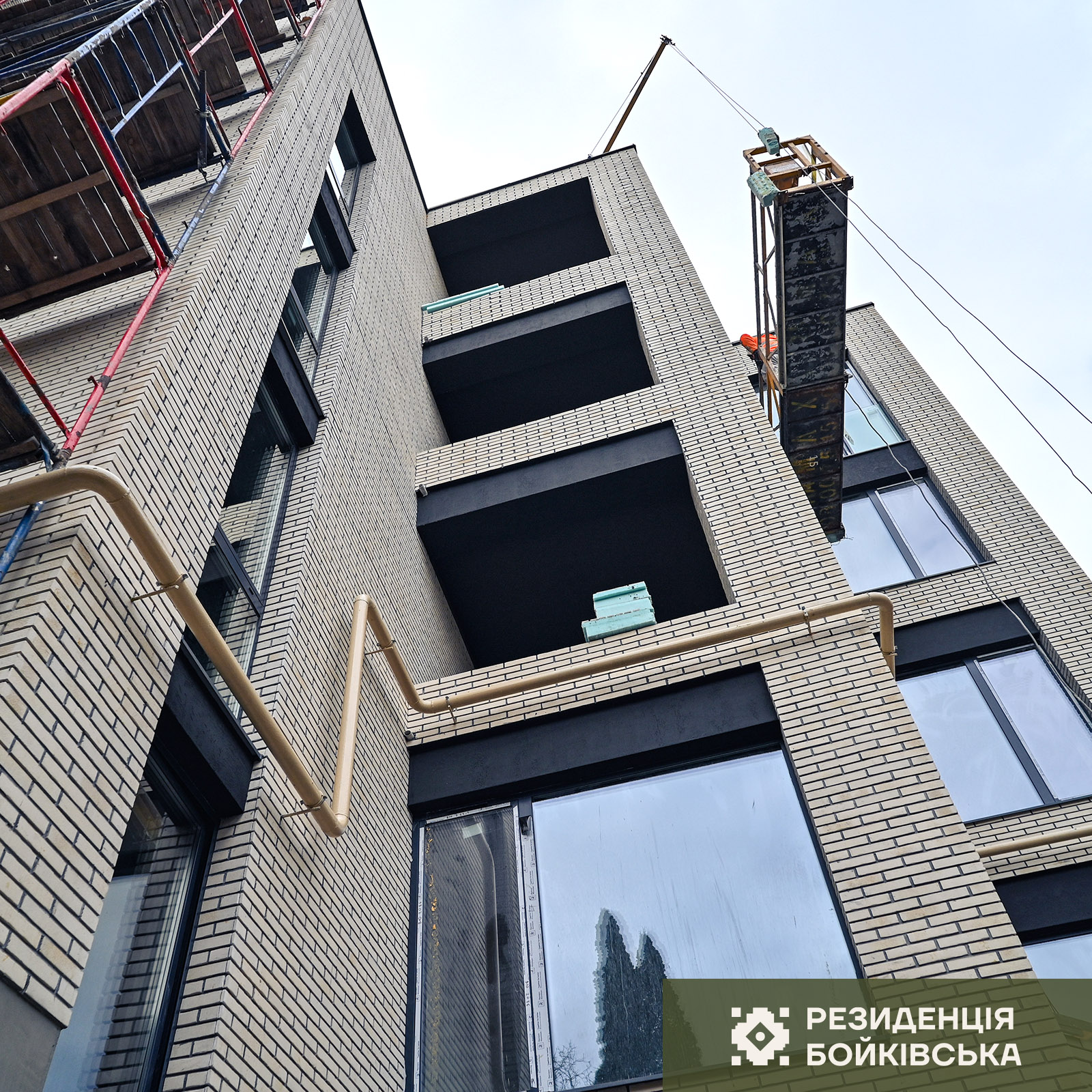

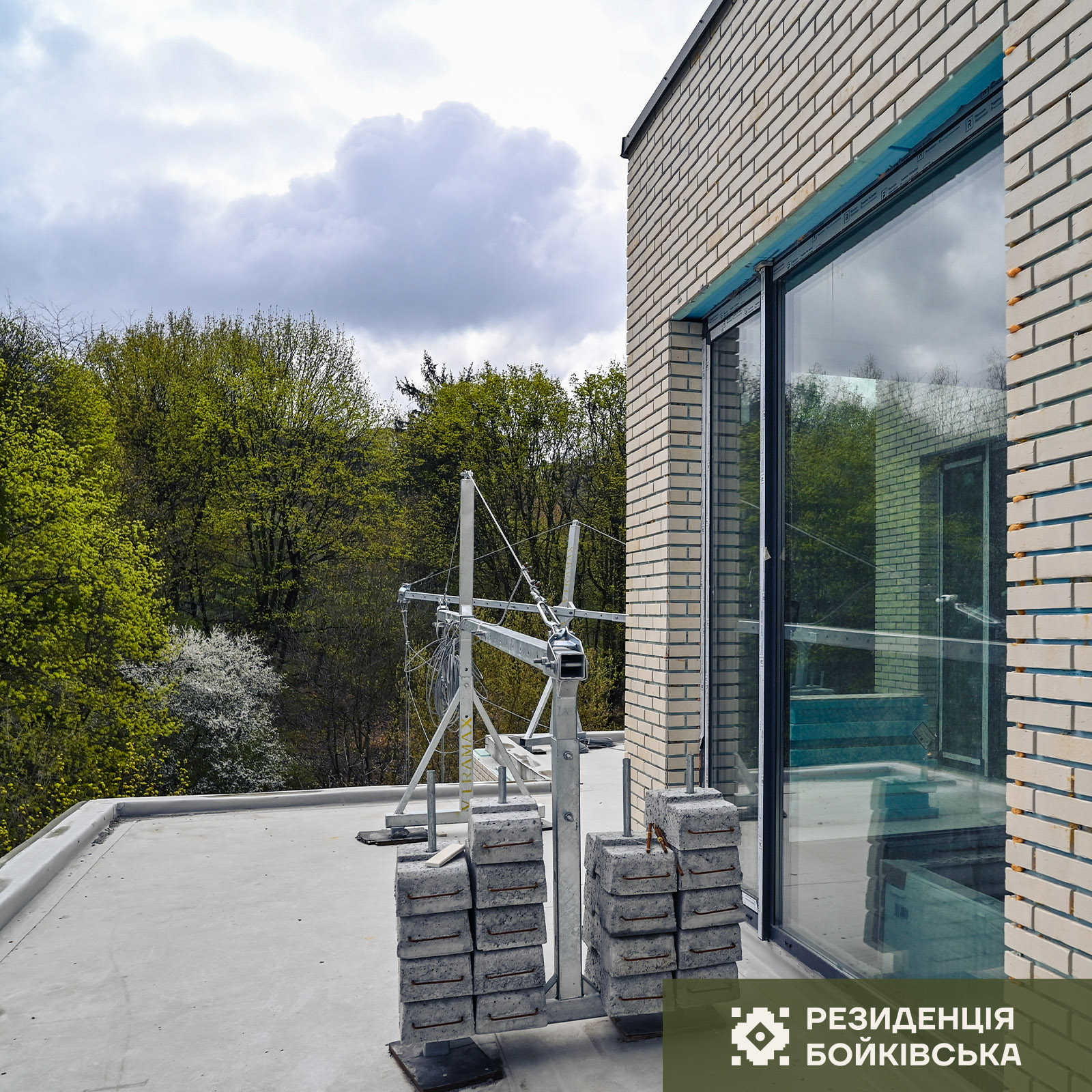

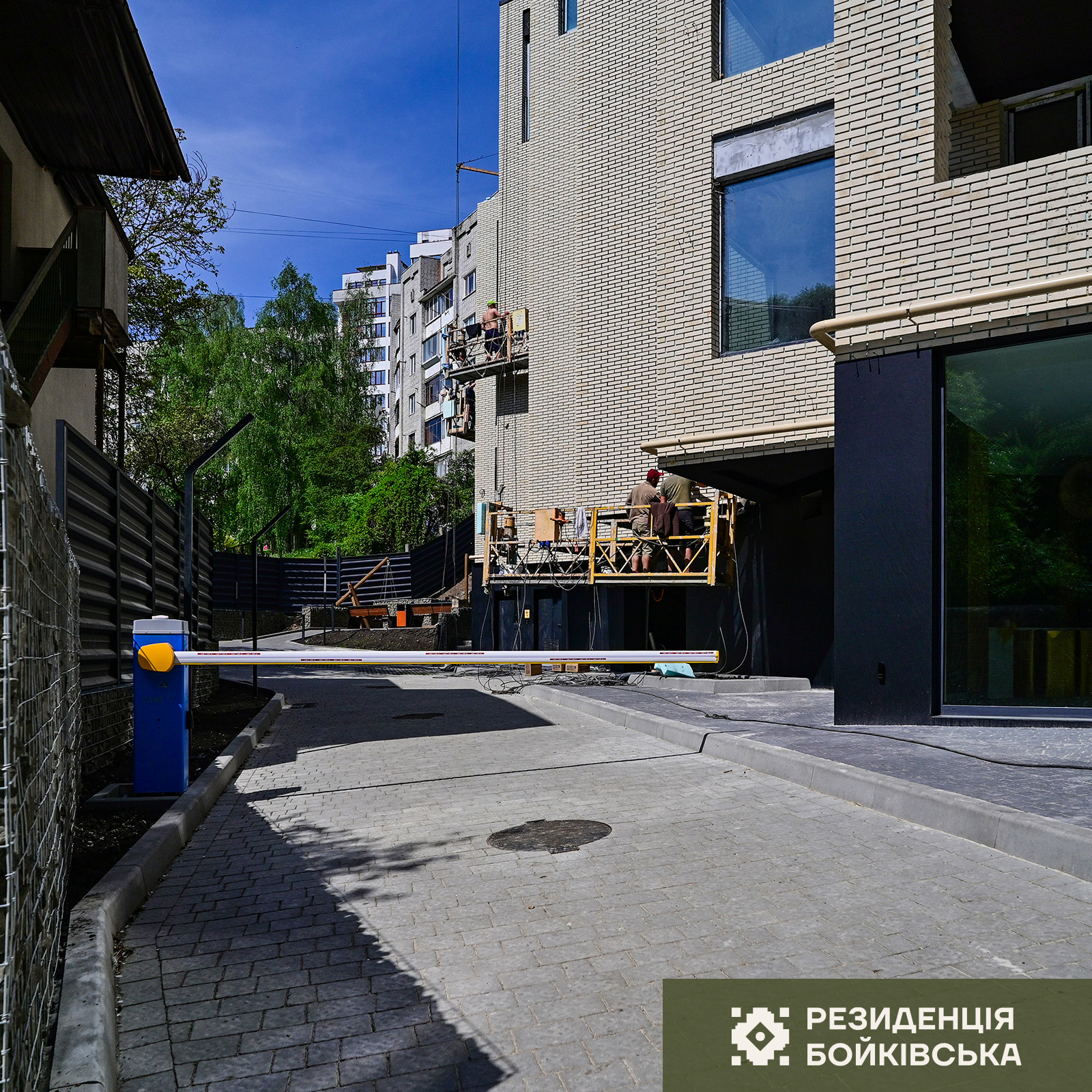

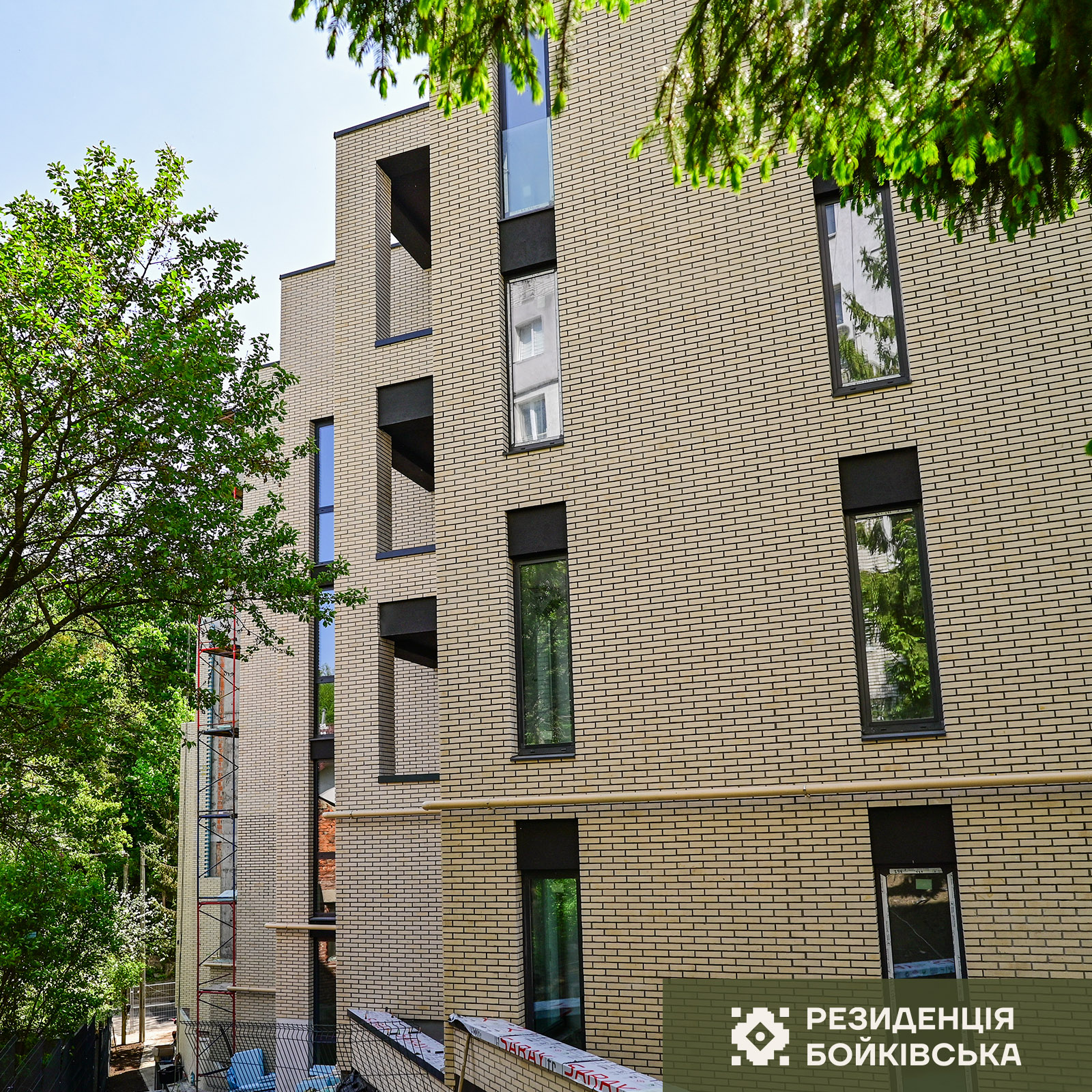

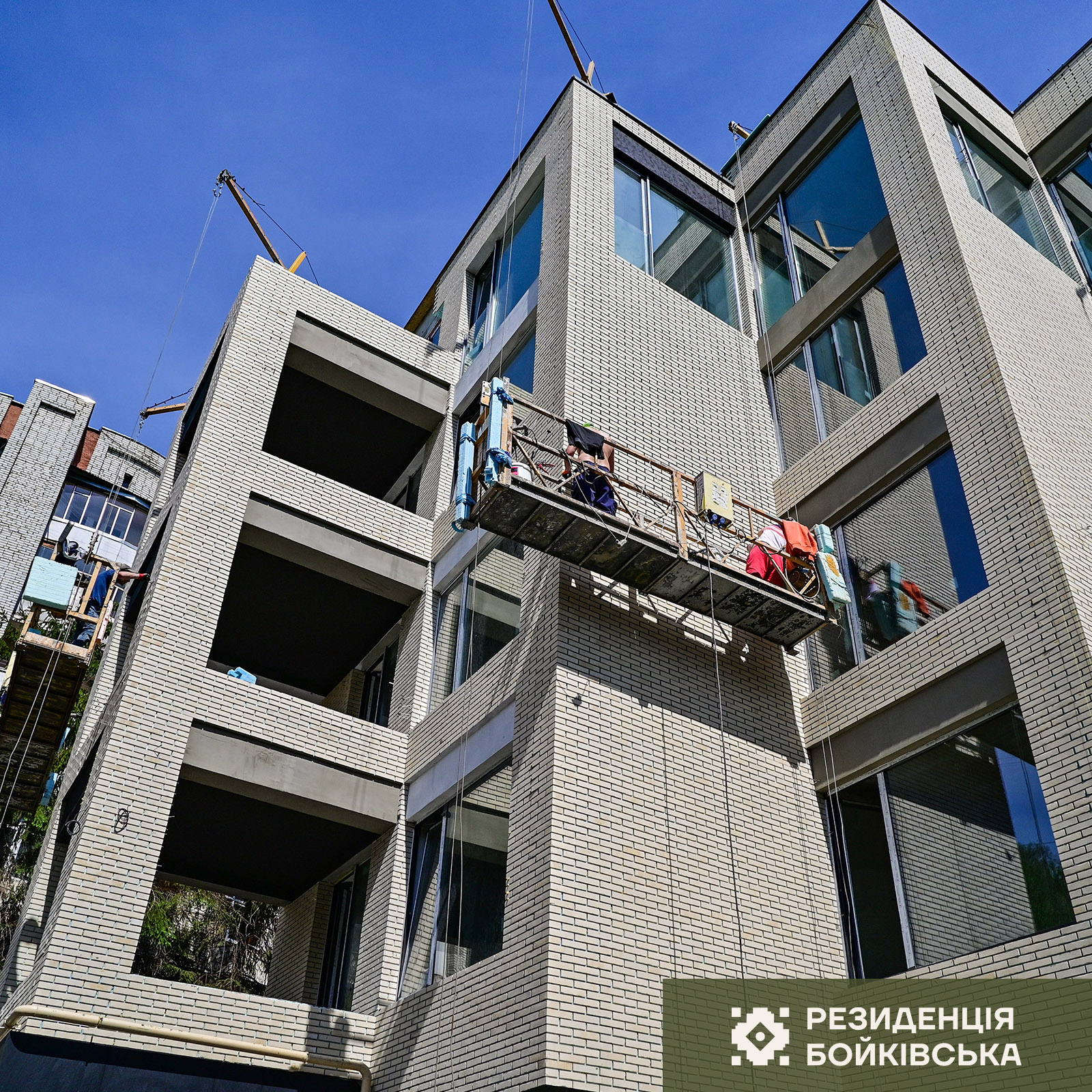

- Фасади – виконано на 75% (виконуються роботи по фасадах підпірних стінок та  роботи з монтажу фасадних термопанелей);

- Огородження – виконано на 100%

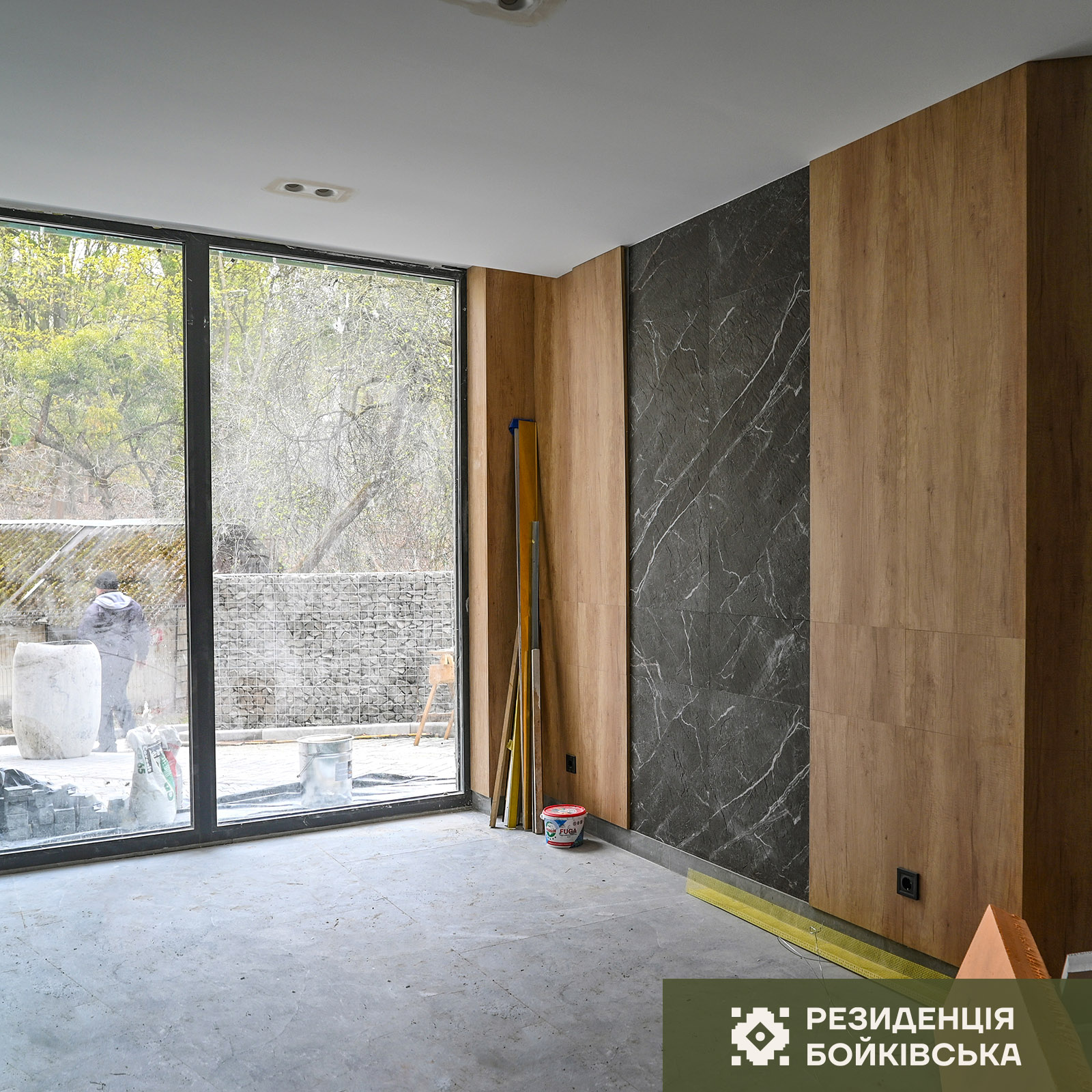

- Оздоблення стін – виконано на 70% (завершуються роботи по облицюванню стін в зоні ліфтових порталів, розпочато нанесення декоративної штукатурки сходової клітини)

- Облицювання підлог і стін плиткою – виконано на 100%

- Оздоблення стін та стель – виконано на 95% (завершуються роботи із нанесення декоративної штукатурки стін)

- Декоративні елементи оздоблення (ДСП, булатова сталь) – виконано на 100%

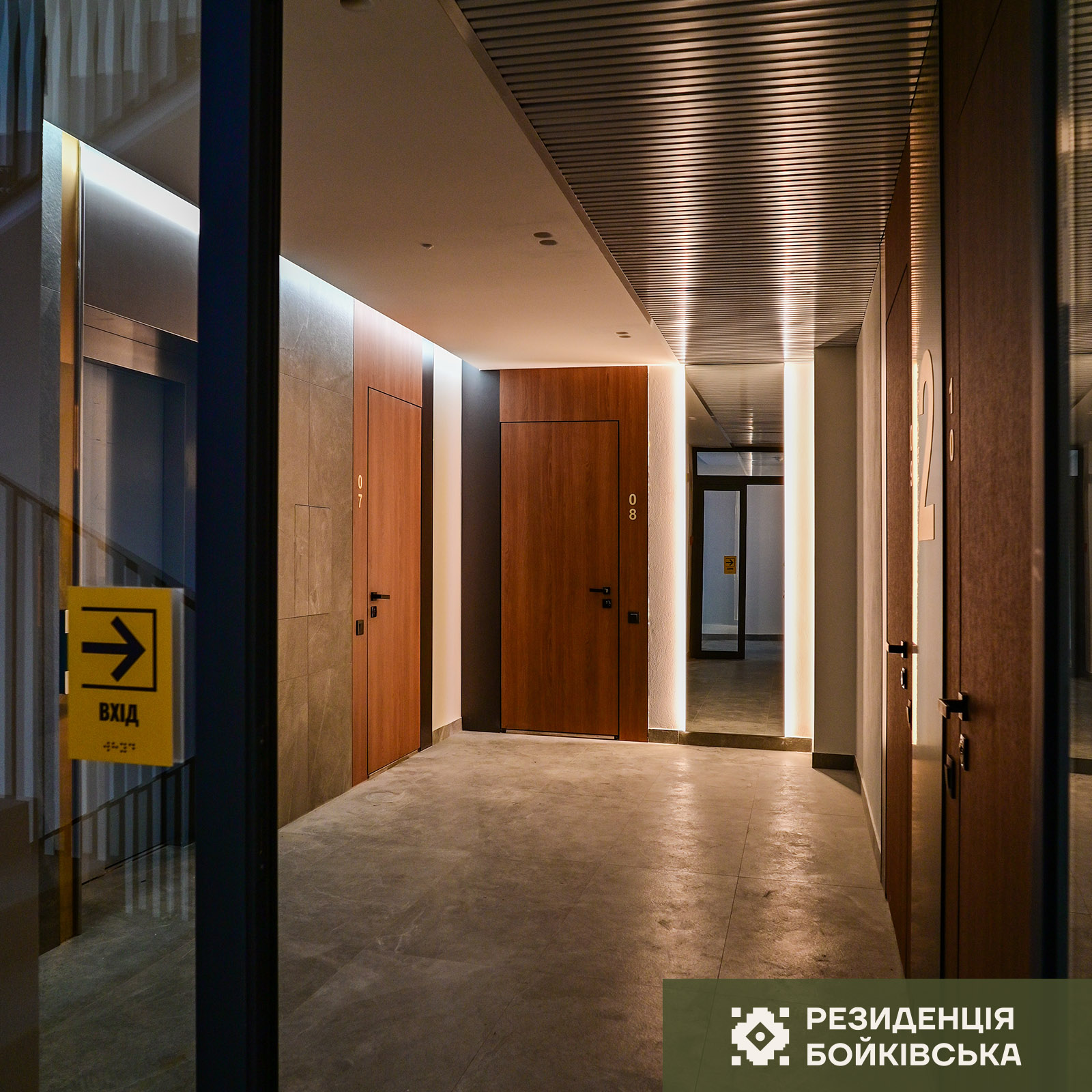

- Поштові скриньки, інклюзивність, сантехприлади – виконано на 100%

- Розмітка – виконано на 100%

- Благоустрій території - виконано на 95% (завершуються роботи по формуванню зелених зон та проїзду в примиканні вздовж вул. Бойківська)

- Огородження території – виконано на 80% (завершуються роботи по габіонах, виконуються роботи по встановленню стовпчиків огородження)

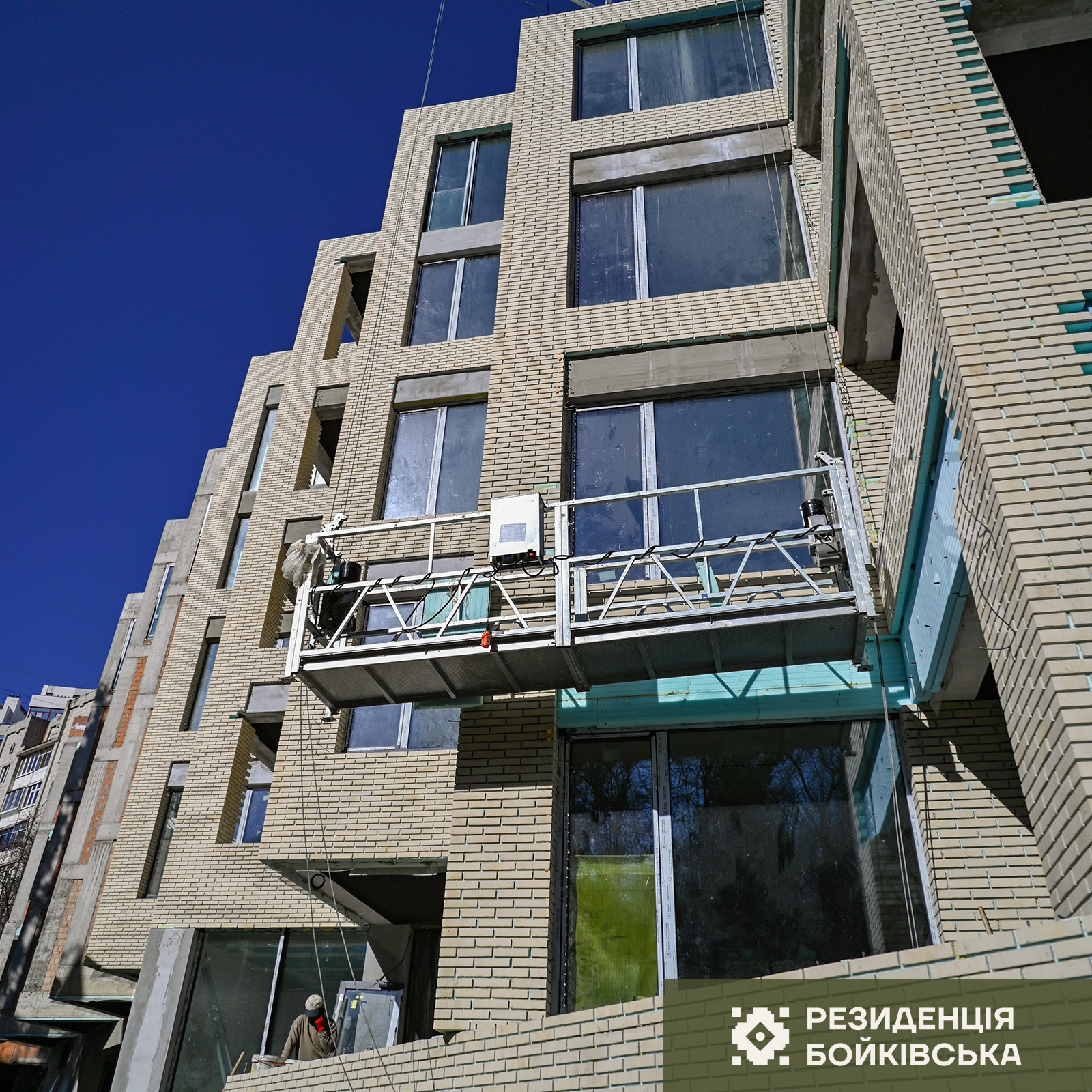

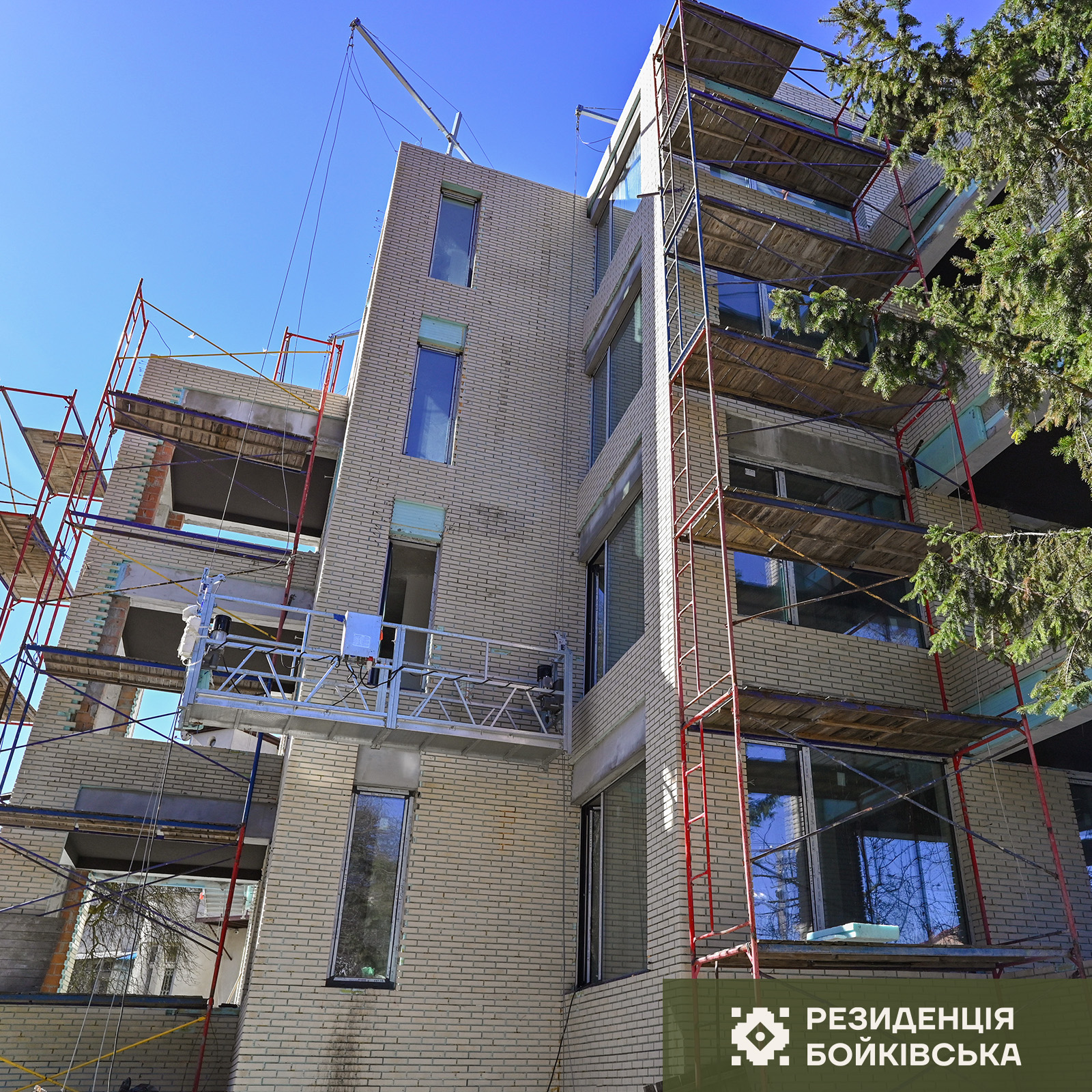

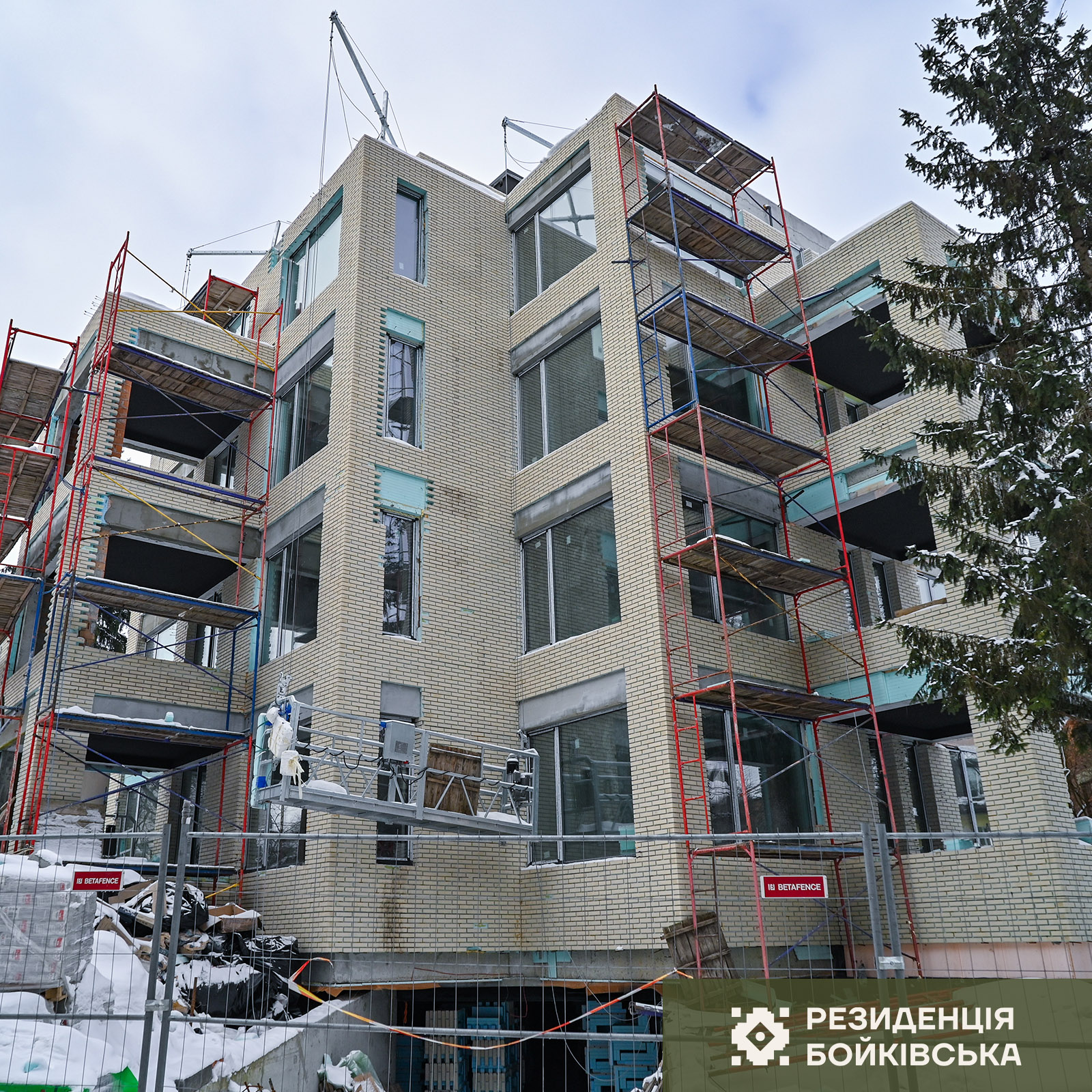

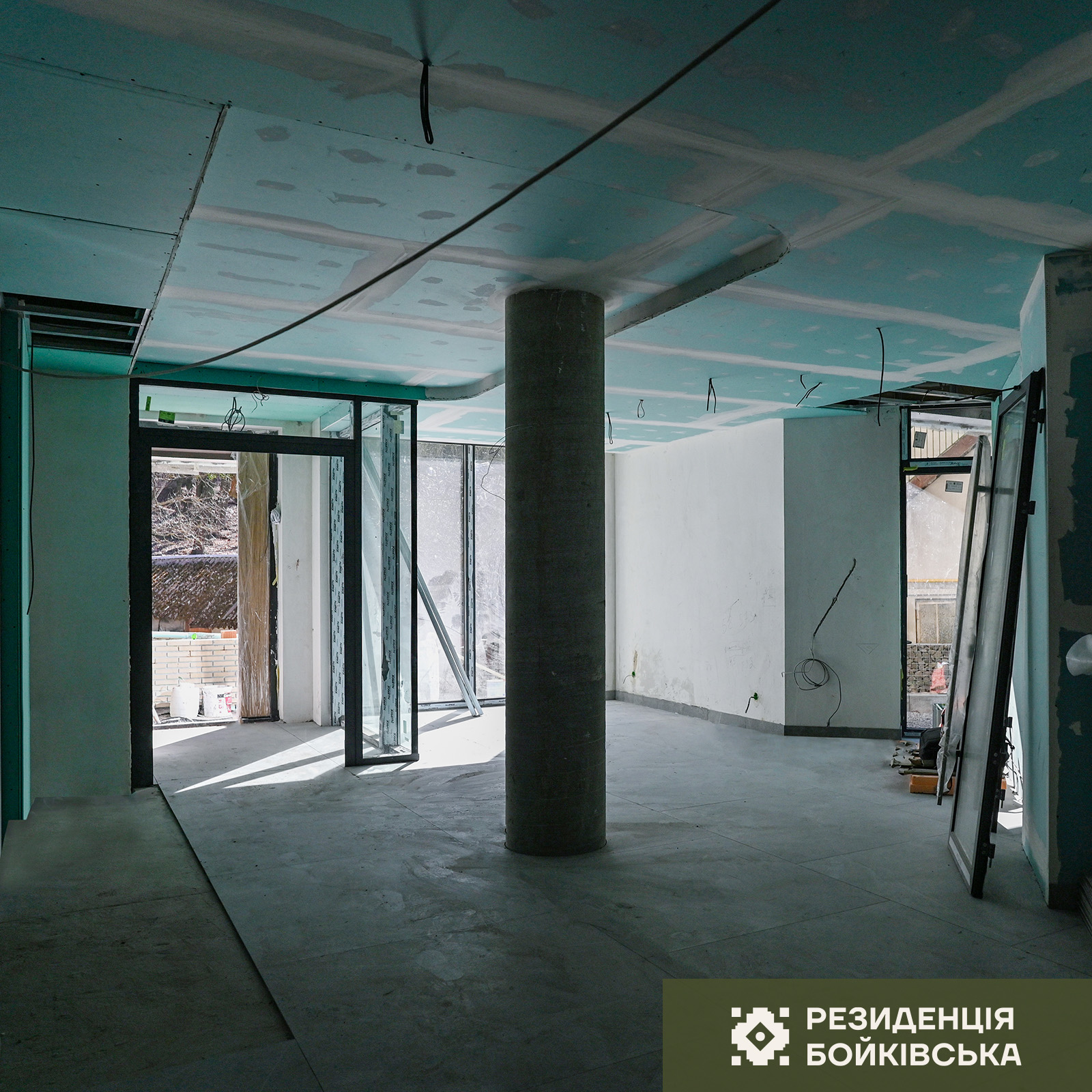

Березень 2026

Внутрішні інженерні мережі:

- Електромережі – виконано на 95% (завершуються монтаж світильників);

- Мережі газопостачання – виконано на 90% (виконуються роботи);

- Слабострумні мережі домофонного зв’язку та відеоспостереження – виконано на 90%

Оздоблення:

- Фасади – виконано на 70% (виконуються роботи по фасадах підпірних стінок та роботи з монтажу фасадних термопанелей)

- Огородження – виконано на 90%

- Оздоблення стін – виконано на 70% (роботи по підготовці стін під оздоблення завершено, завершуються роботи по облицюванню стін в зоні ліфтових порталів, розпочато нанесення декоративної штукатурки сходової клітини)

- Оздоблення стель  – виконано на 80%  (завершуються роботи з пофарбування стель)

- Облицювання підлог – виконано на 95% (завершуються обкладання підлог холу плиткою)

- Благогоустрій території – виконано на 60% (виконується роботи з влаштування основи проїзду, встановлення бортових каменів і поребриків та мощенню ФЕМ)

- Огородження території – виконано на 70% (завершуються роботи по габіонах, виконуються роботи по встановленню стовпчиків огородження)

Лютий 2026

Внутрішні інженерні мережі:

- Електромережі – виконано на 90%

- Мережі газопостачання – виконано на 80%

- Слабострумні мережі домофонного зв’язку та відеоспостереження – виконано на 90%

Двері та ворота :

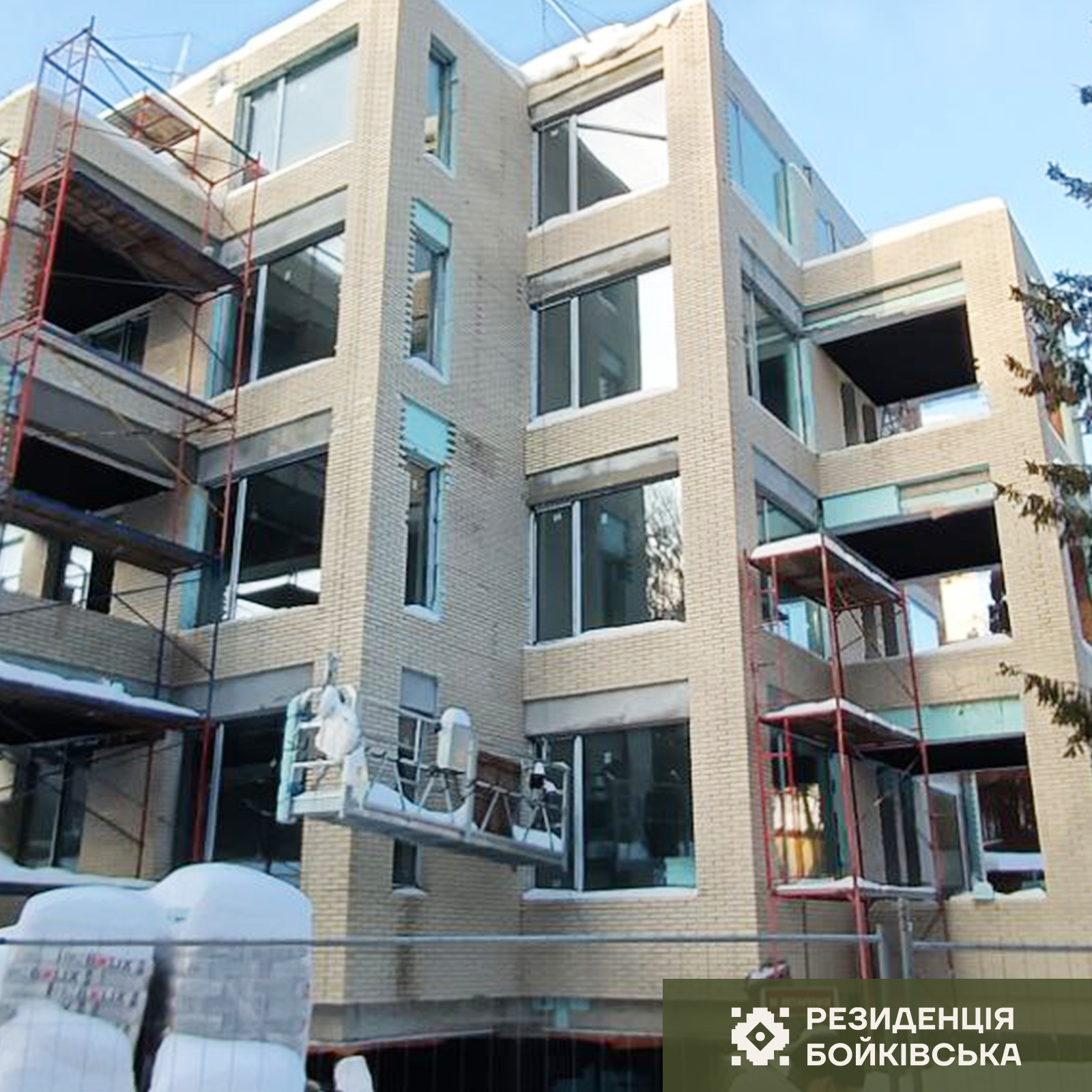

- Фасади – виконано на 60% (виконуються роботи з монтажу фасадних термопанелей);

Оздоблення:

- Промпідлога паркінгів – виконано на 100%

- Огородження – виконано на 50%

- Чистове  оздоблення стін та стель  – виконано на 70% (завершується підготовка стін та стель під оздоблення, розпочинаються роботи з облицювання підлог)

- Чистове  оздоблення підлог – виконано на 70% (виконуються роботи із облицювання підлог коридорів плиткою)

- Благогоустрій території – виконано на 40% (виконується роботи з планування території, влаштування основи, встановлення бортових каменів  і поребриків та мощенню ФЕМ і гумового покриття майданчиків)

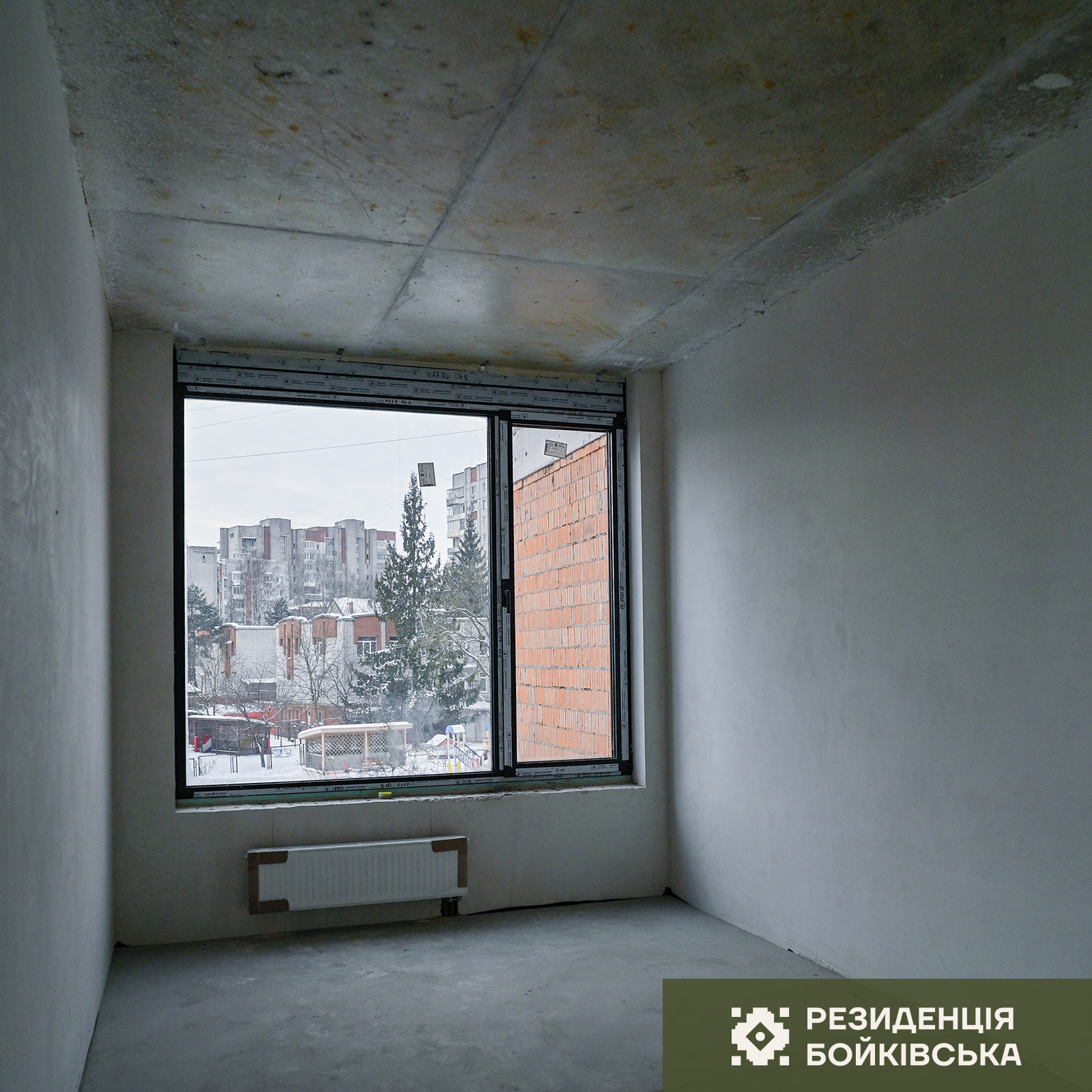

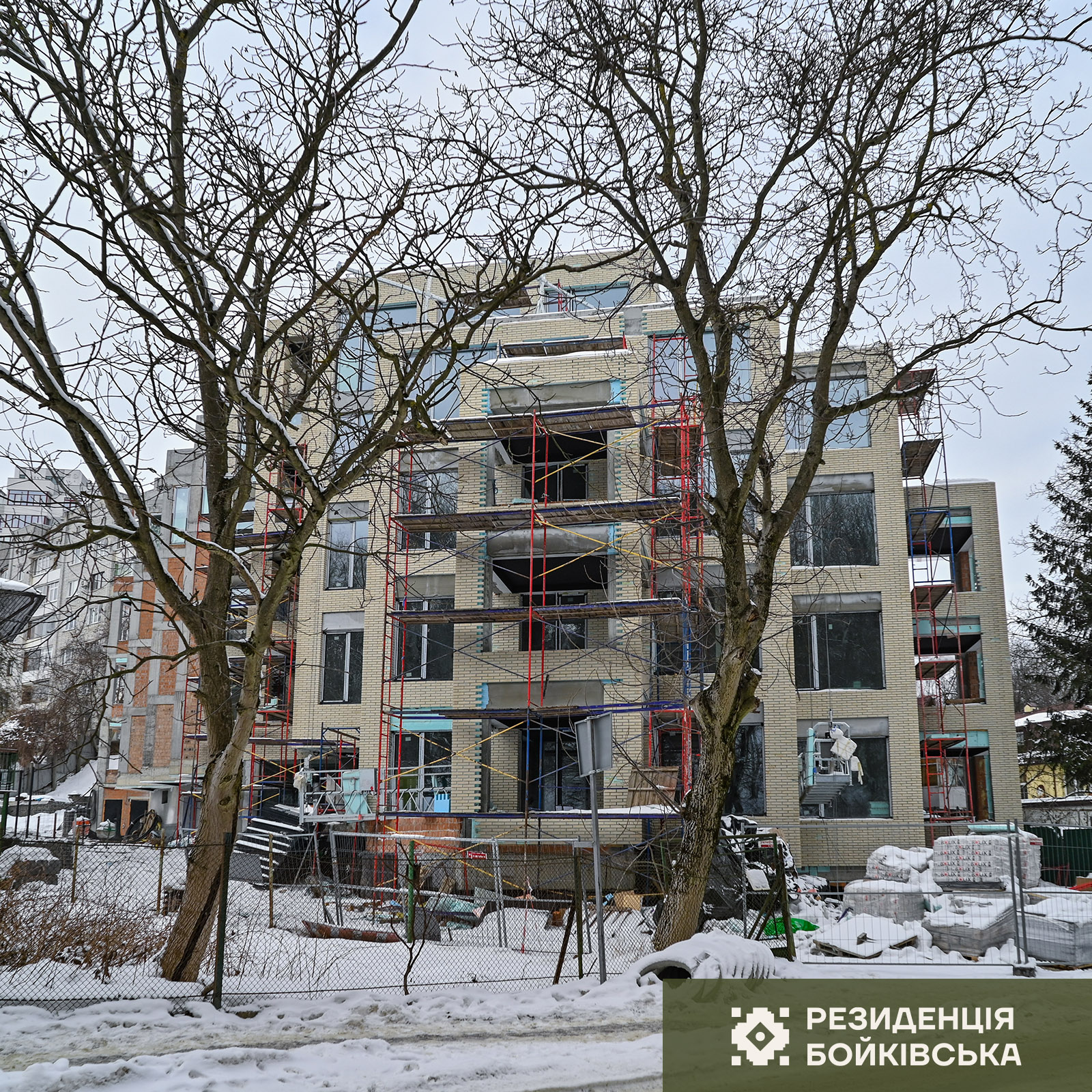

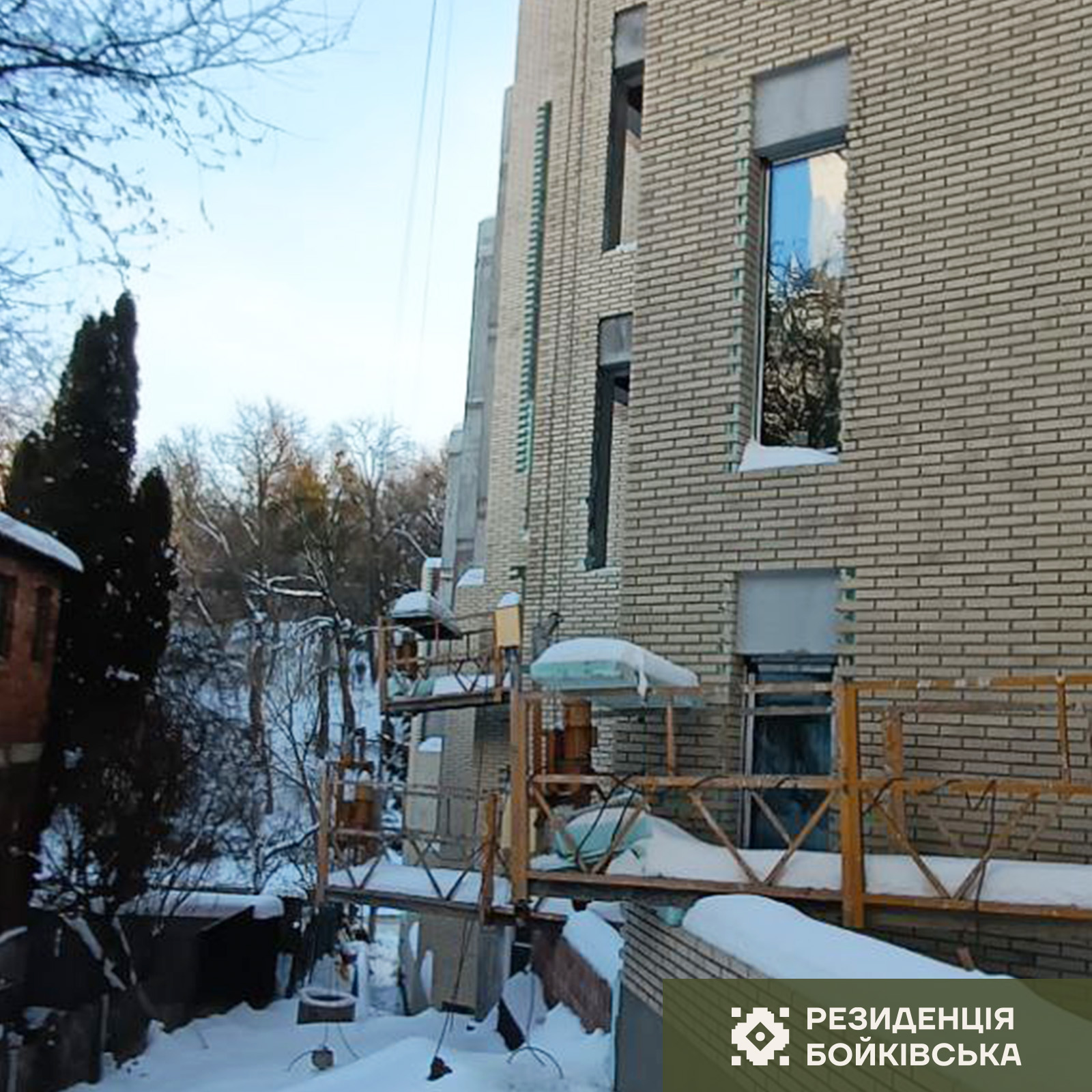

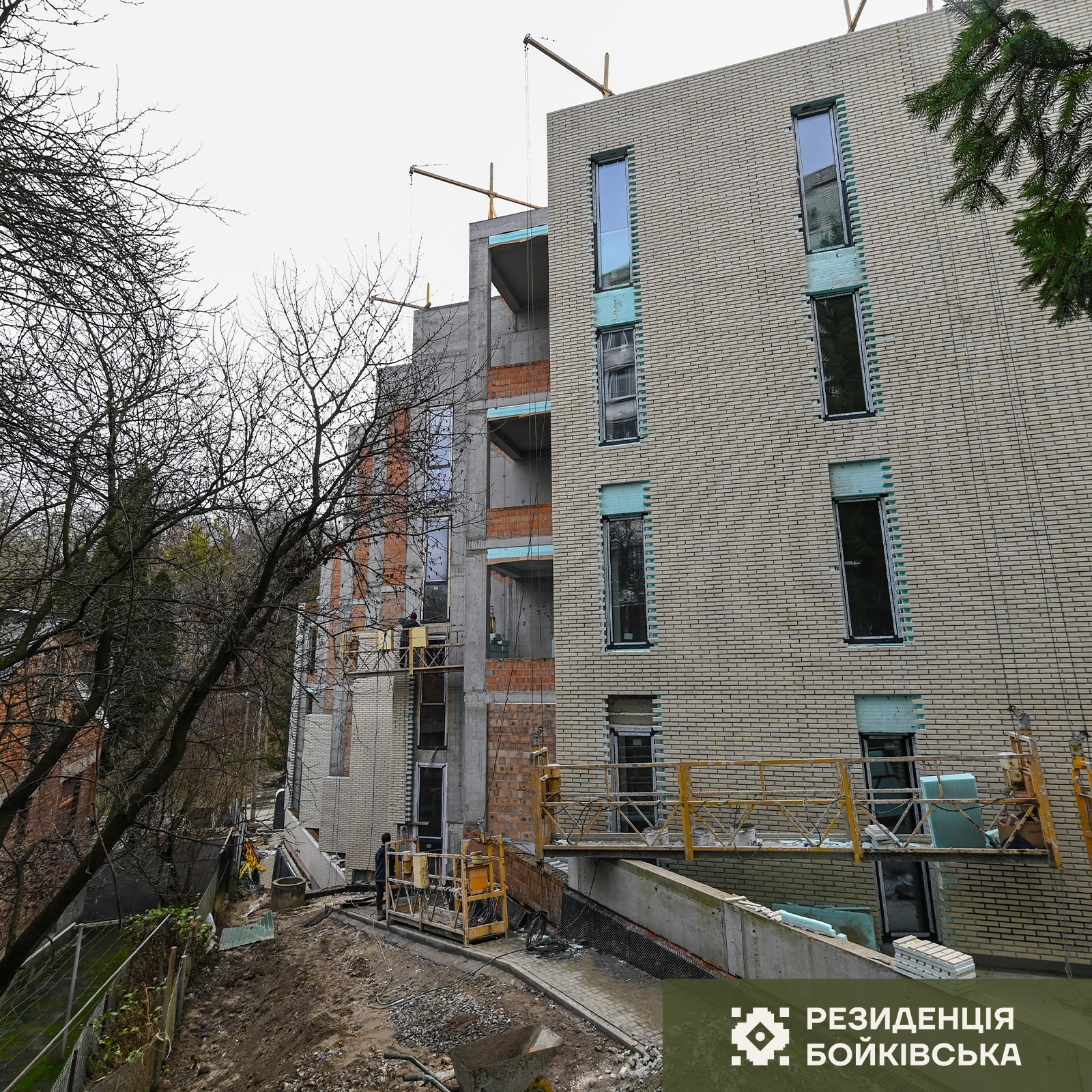

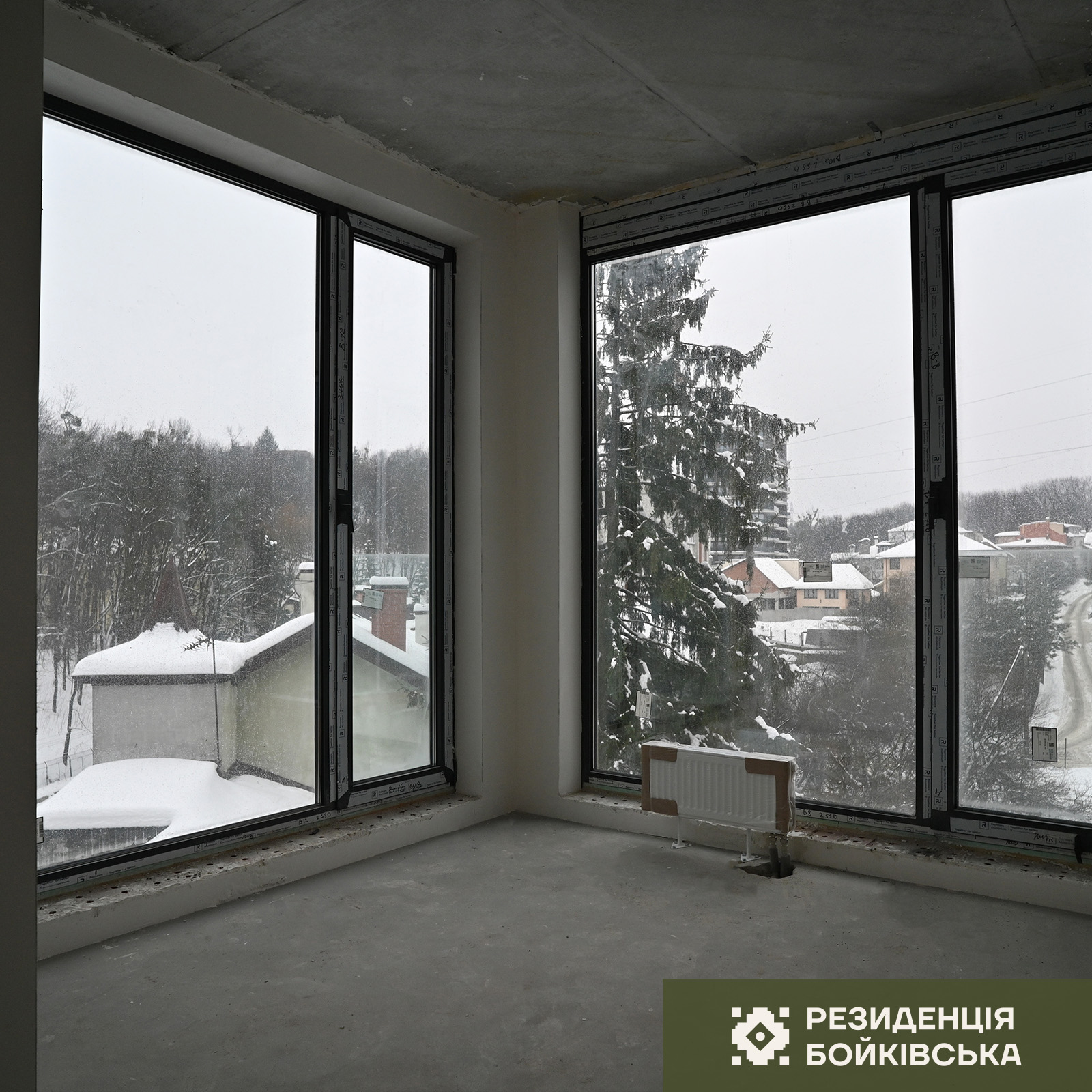

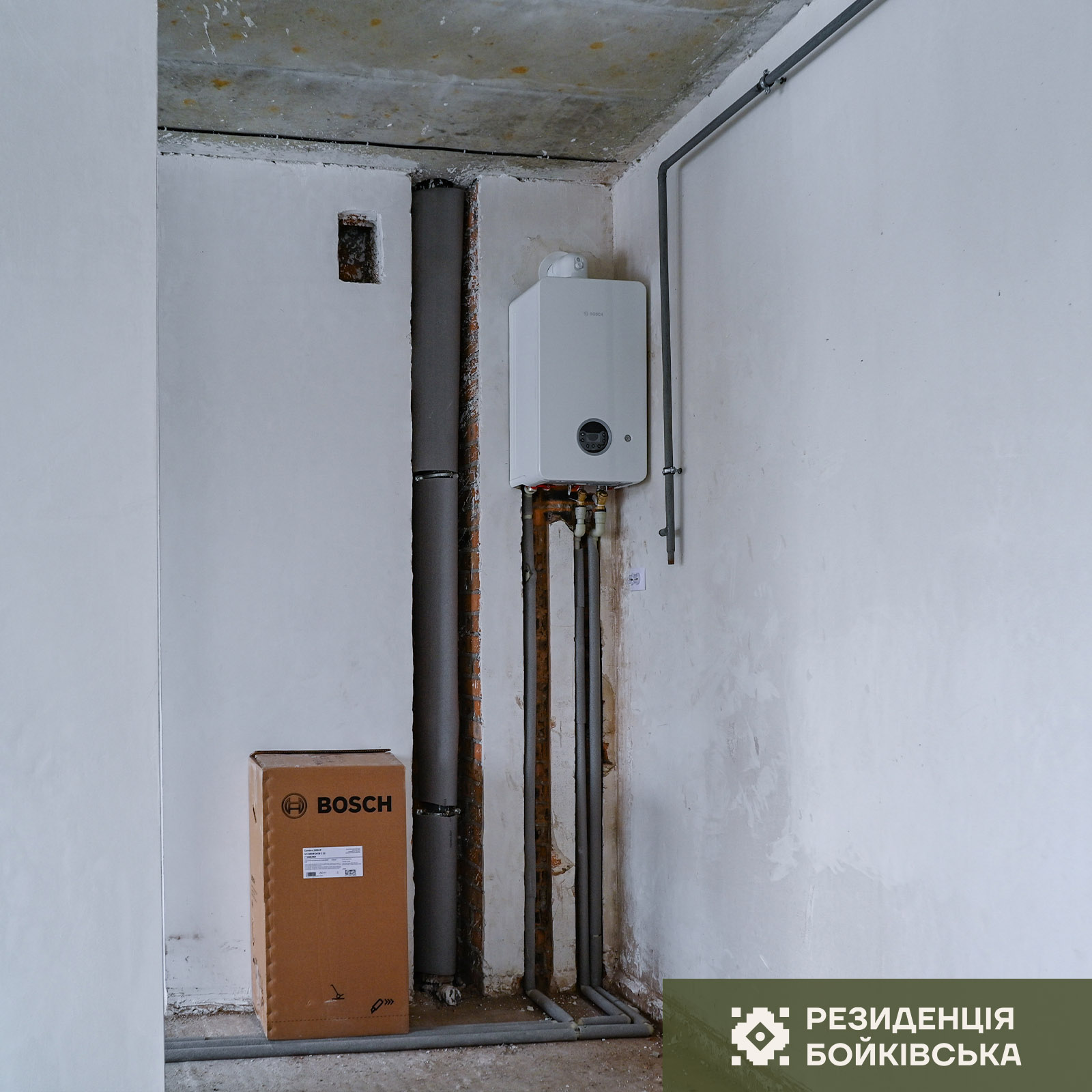

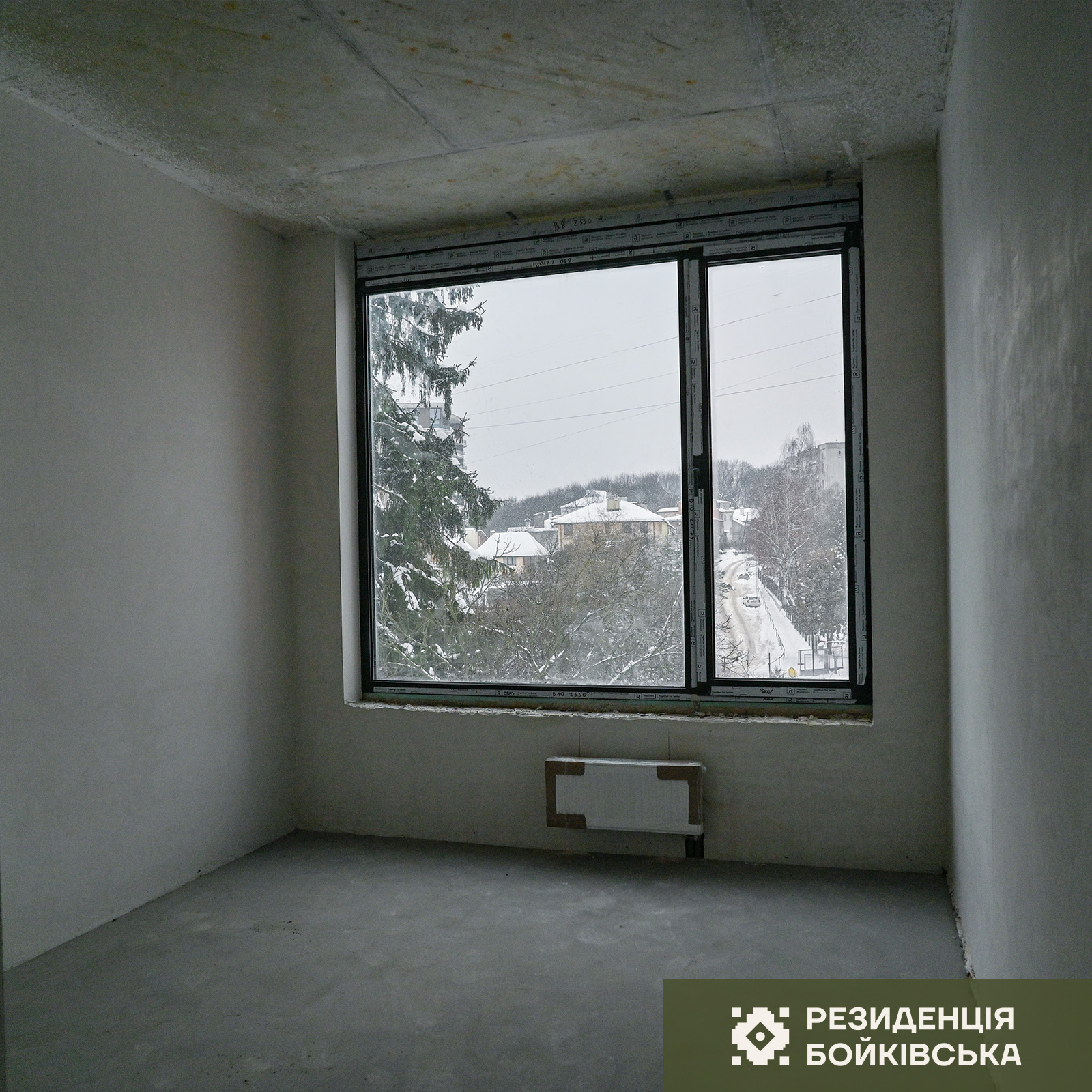

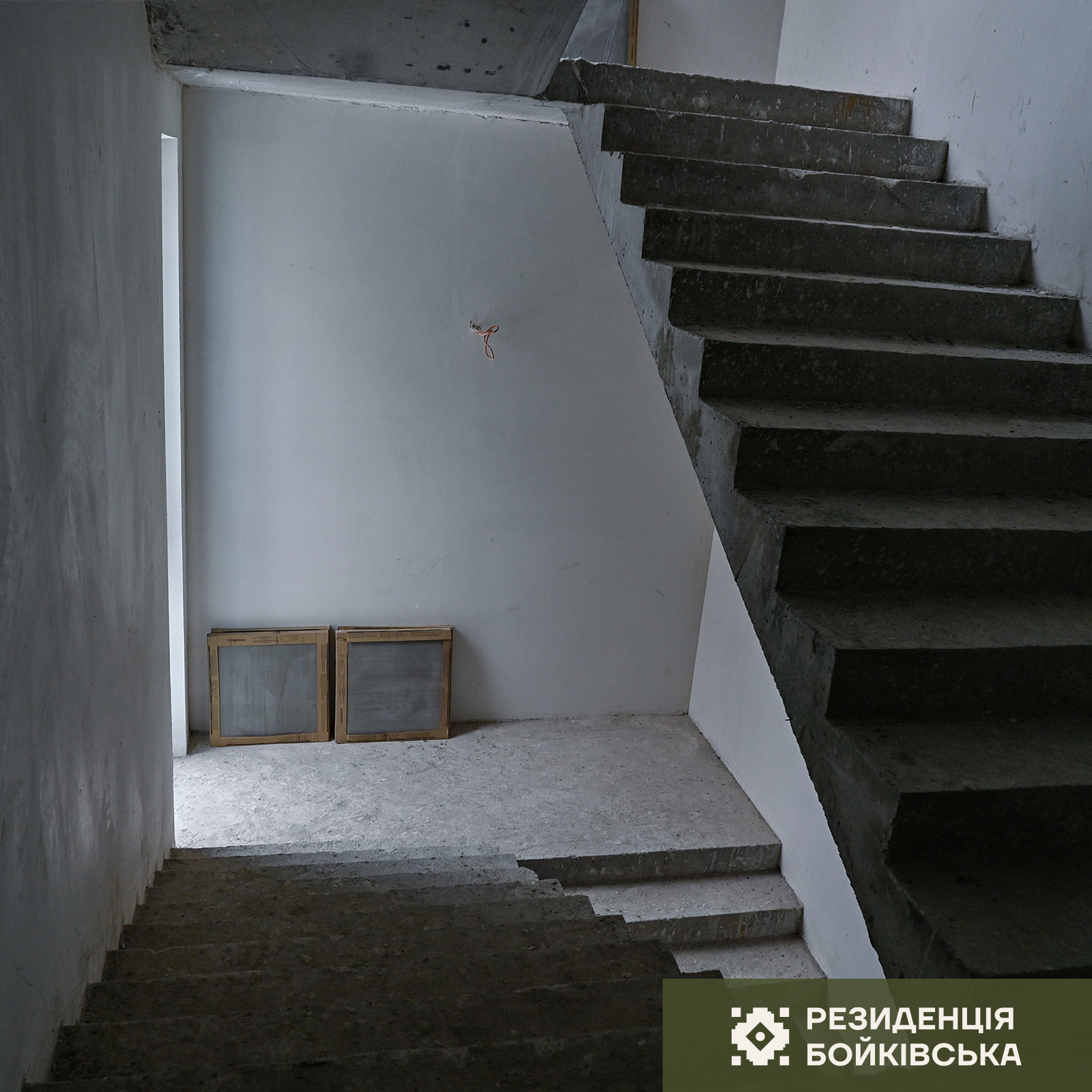

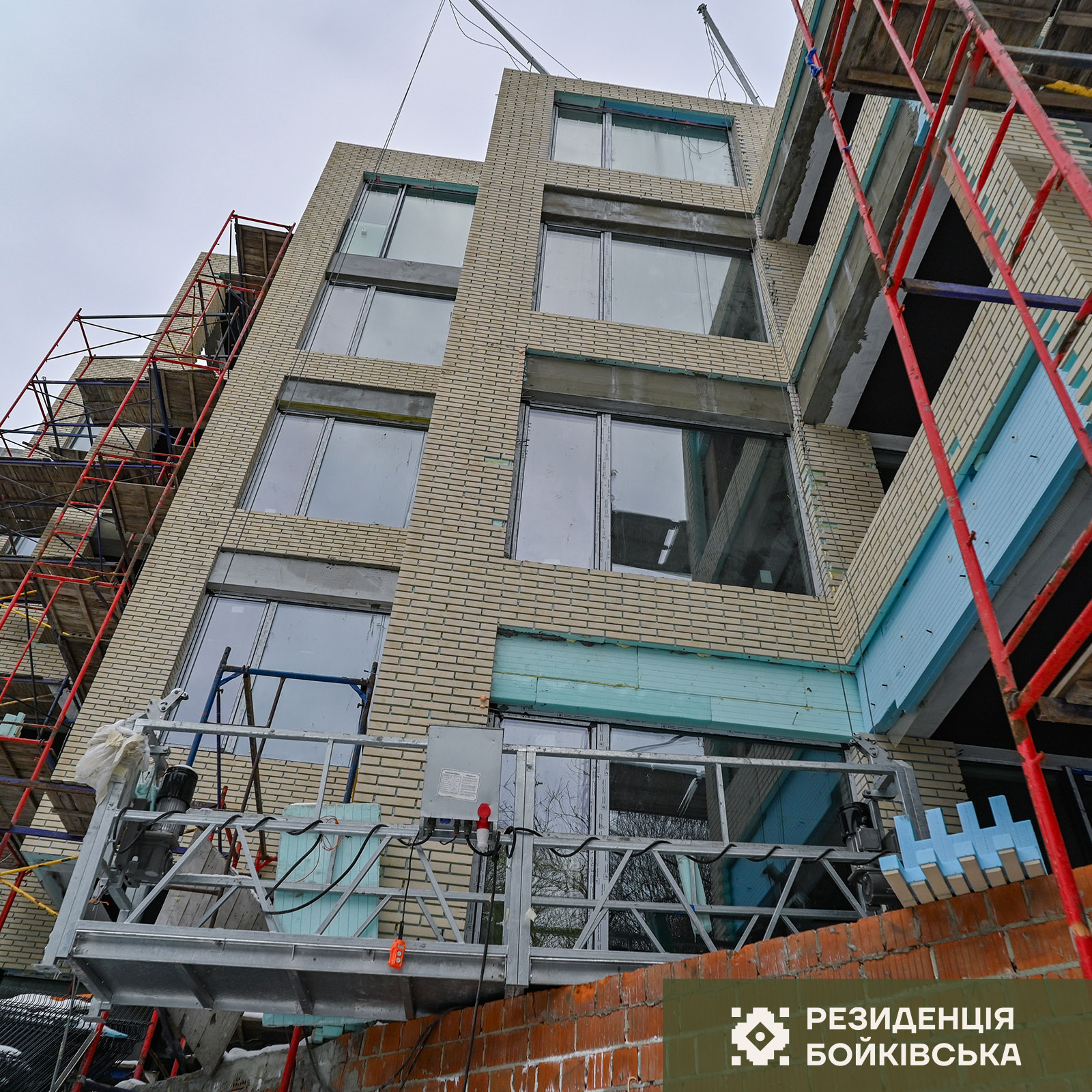

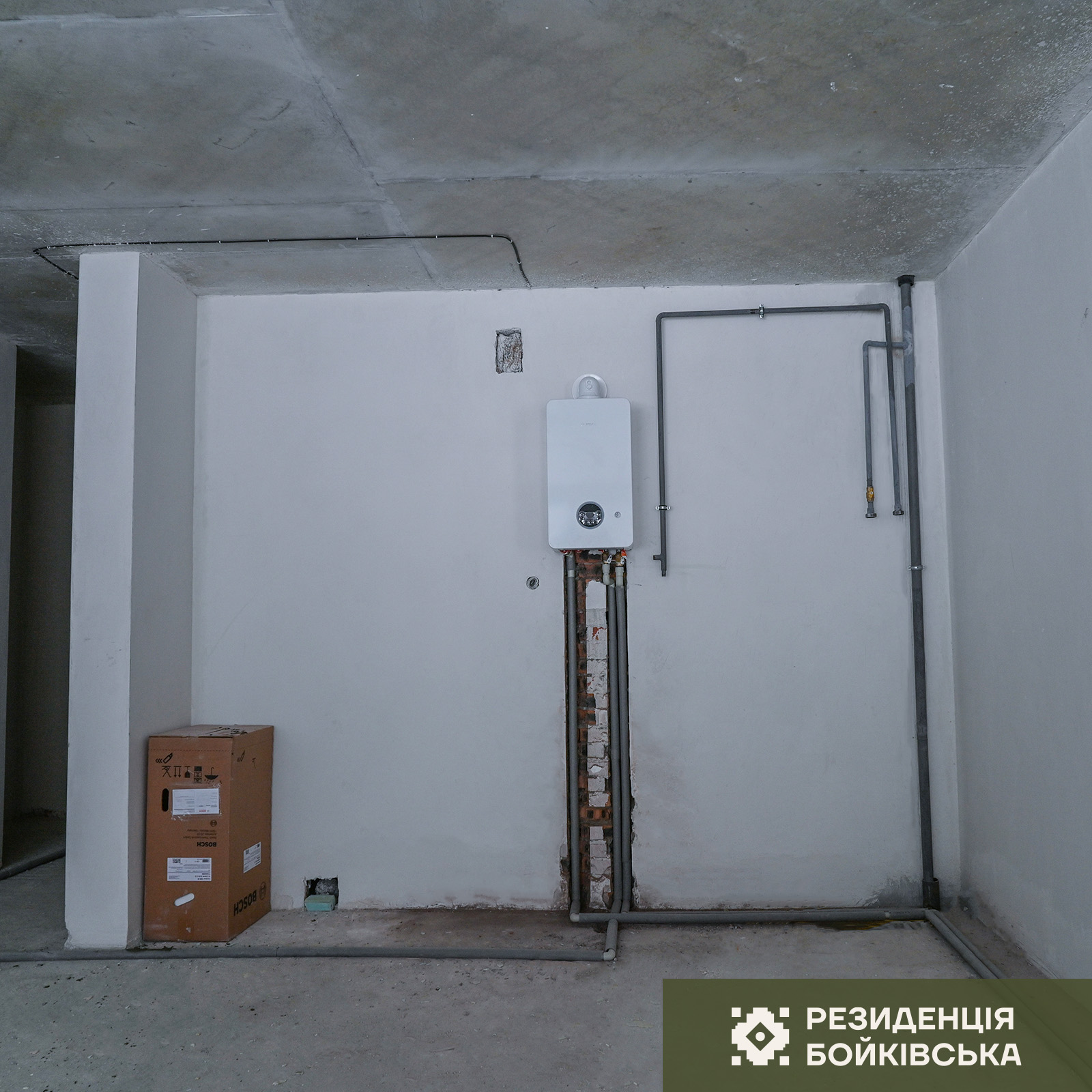

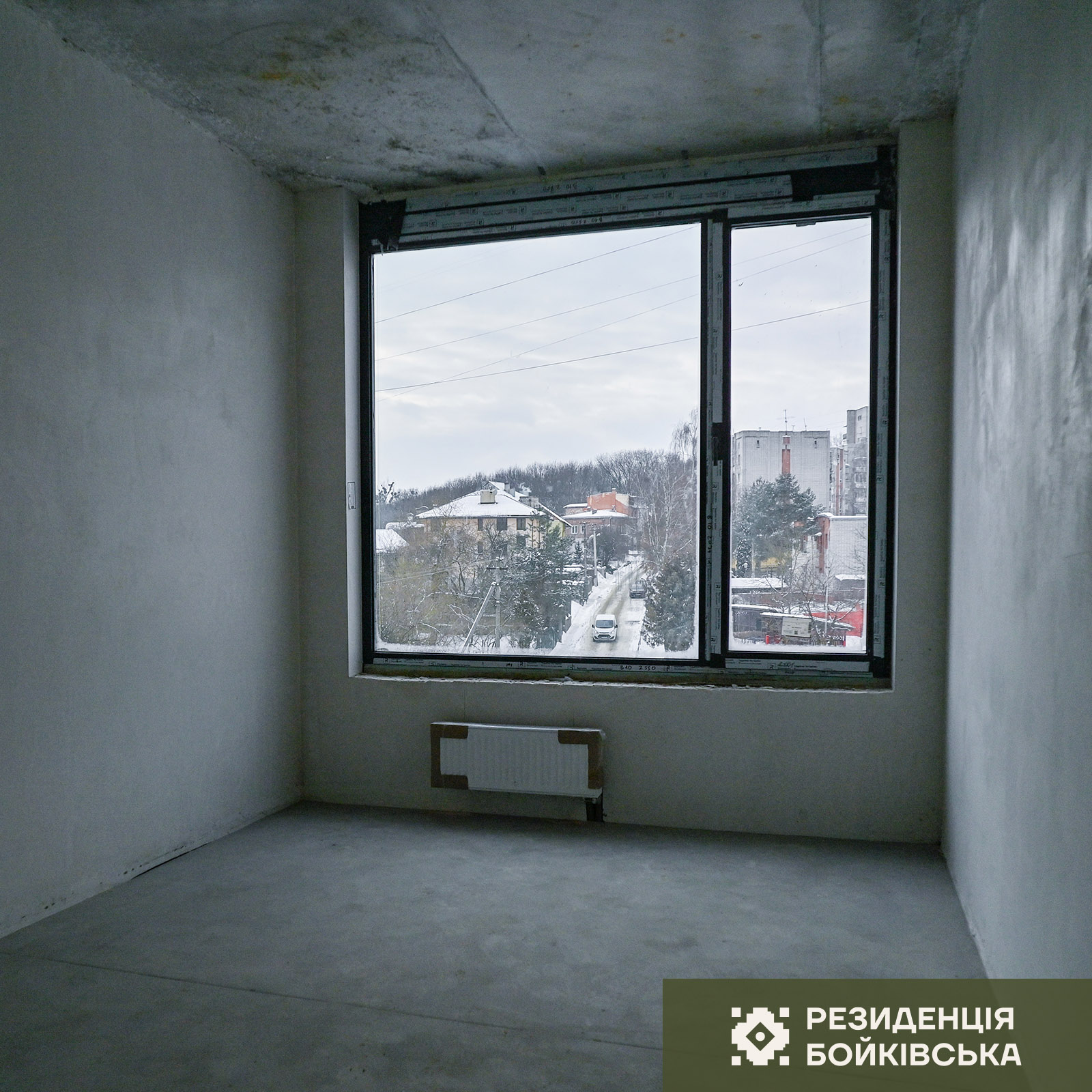

Січень 2026

Внутрішні інженерні мережі:

- Водопостачання та каналізація - виконано на 95%

- Опалення - виконано на 100%

- Електромережі - виконано на 90%

- Протипожежні системи - виконано на 100%

- Системи вентиляції паркінгу - виконано на 100%

- Мережі газопостачання - виконано на 70%

- Слабострумні мережі домофонного зв’язку та відеоспостереження - виконано на 90% (кабелювання мереж завершено)

Двері та ворота :

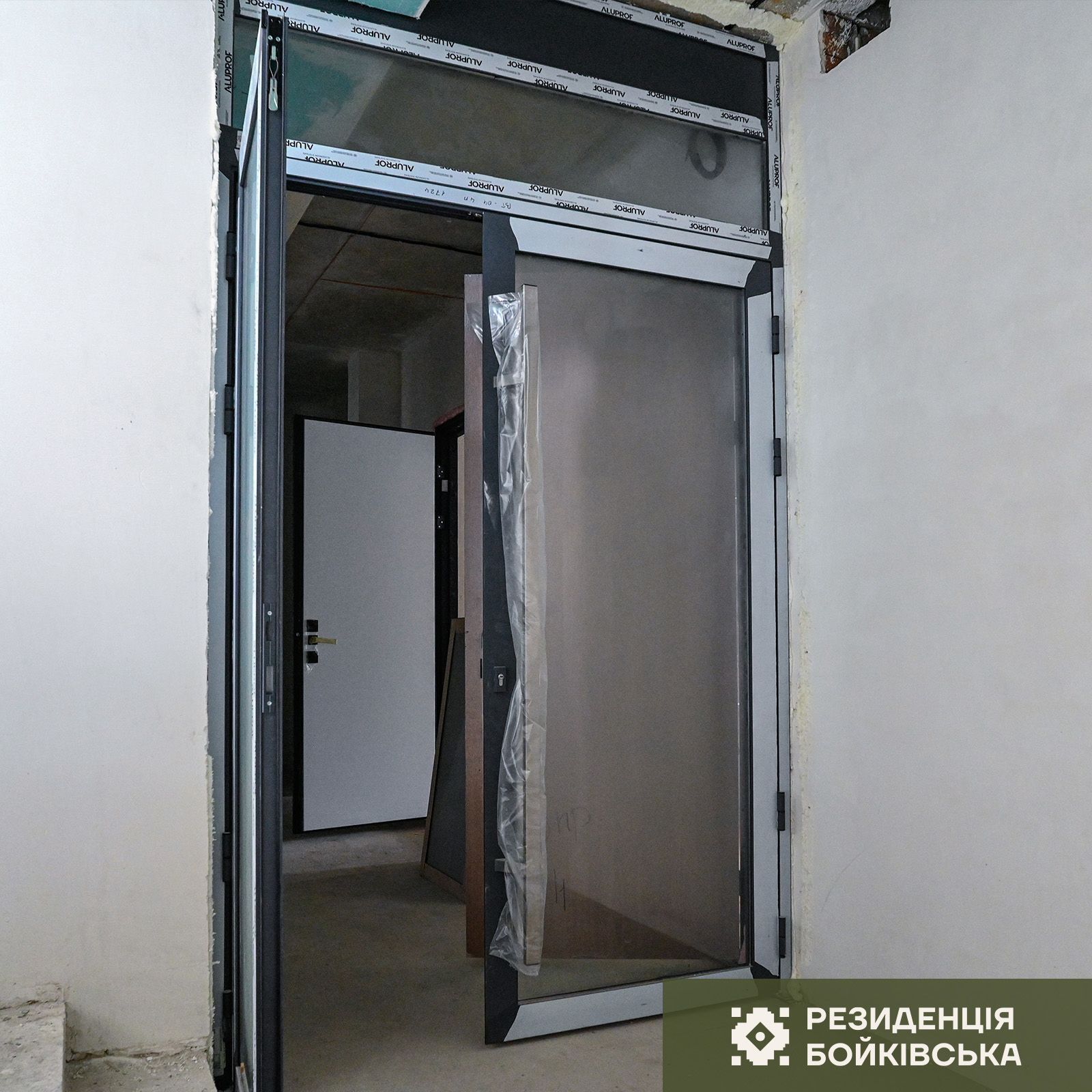

- Встановлення вхідних квартирних дверей - виконано на 100%

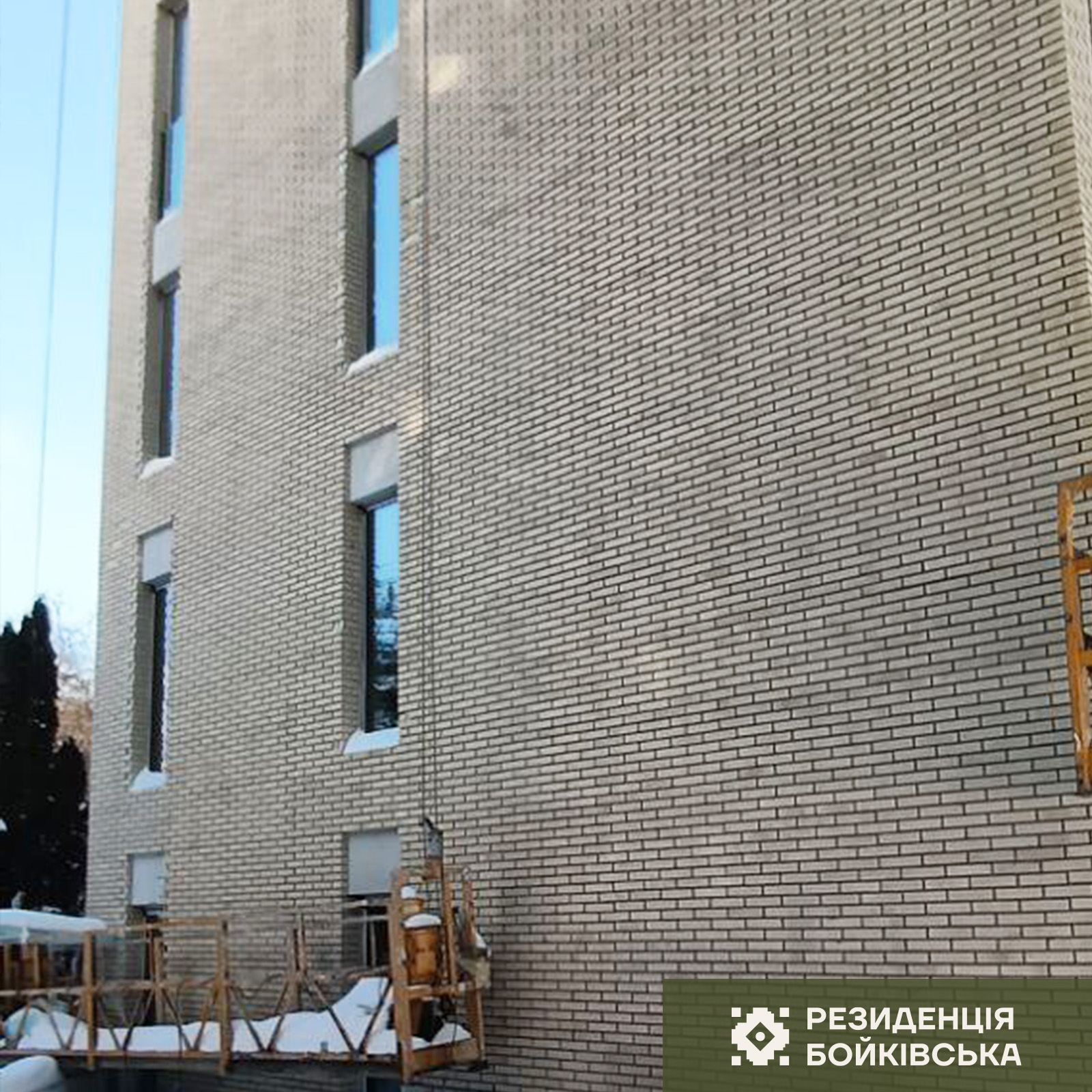

- Фасади – виконано на 50% (роботи з влаштування мокрих фасадів на покрівлі та по стелях балконів завершено, виконуються роботи з монтажу фасадних термопанелей)

Оздоблення:

- Промпідлога паркінгів - виконано на 70% (роботи на -1му пов. паркінгу завершено)

- Огородження – виконано на 40% (роботи по огородженнях на покрівлі завершено, огородження сходових маршів виготовлені)

- Чистове оздоблення стін та стель – виконано на 25% (роботи по влаштуванню конструкцій із ГКЛ завершено, завершується підготовка стін та стель під оздоблення, розпочинаються роботи з облицювання підлог)

- Благогоустрій території - 30% (підготовчі роботи та підпірні стіни із габіонів виконані, виконуються роботи з планування території, влаштування основи, встановлення бортових каменів  і поребриків та мощенню ФЕМ і гумового покриття майданчиків)

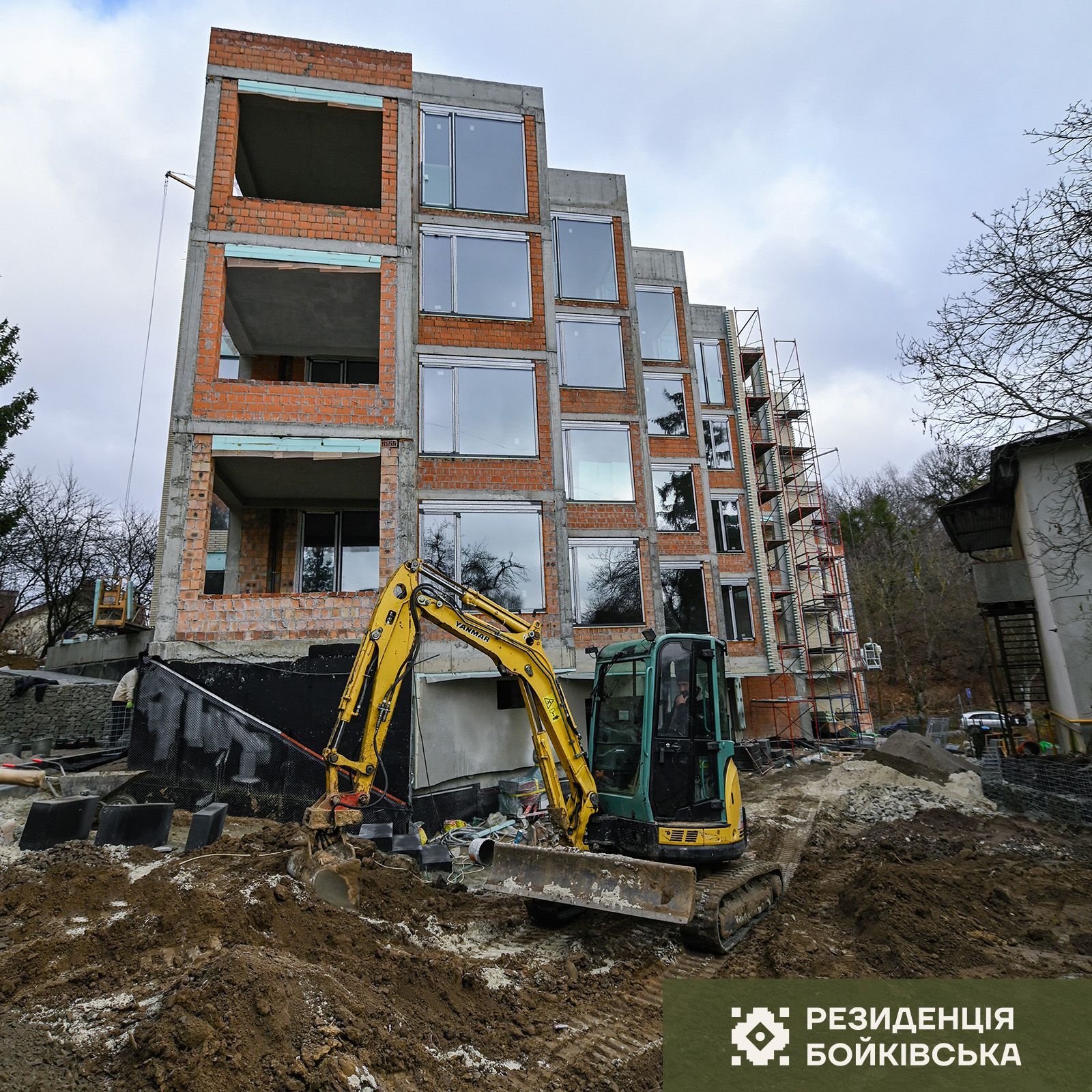

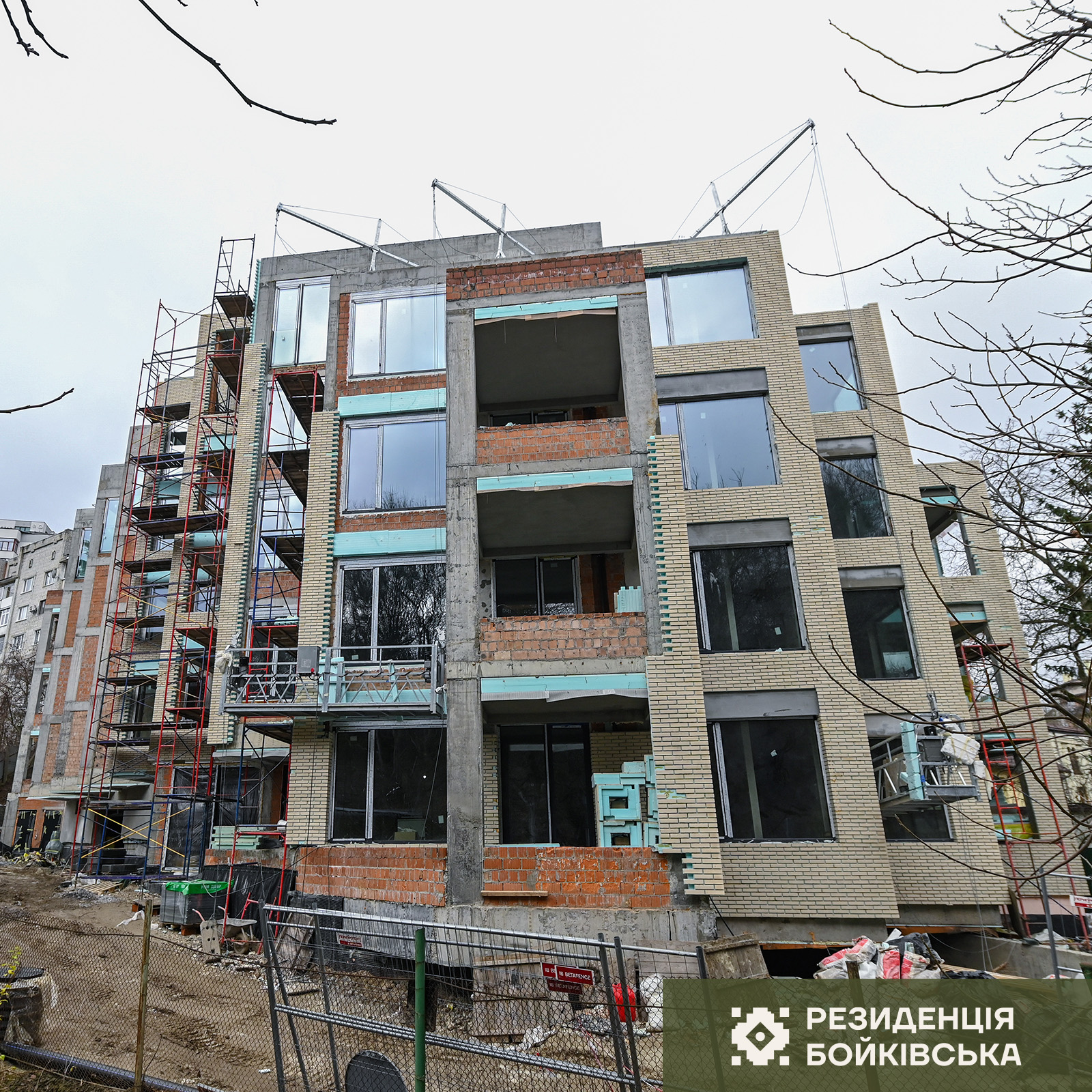

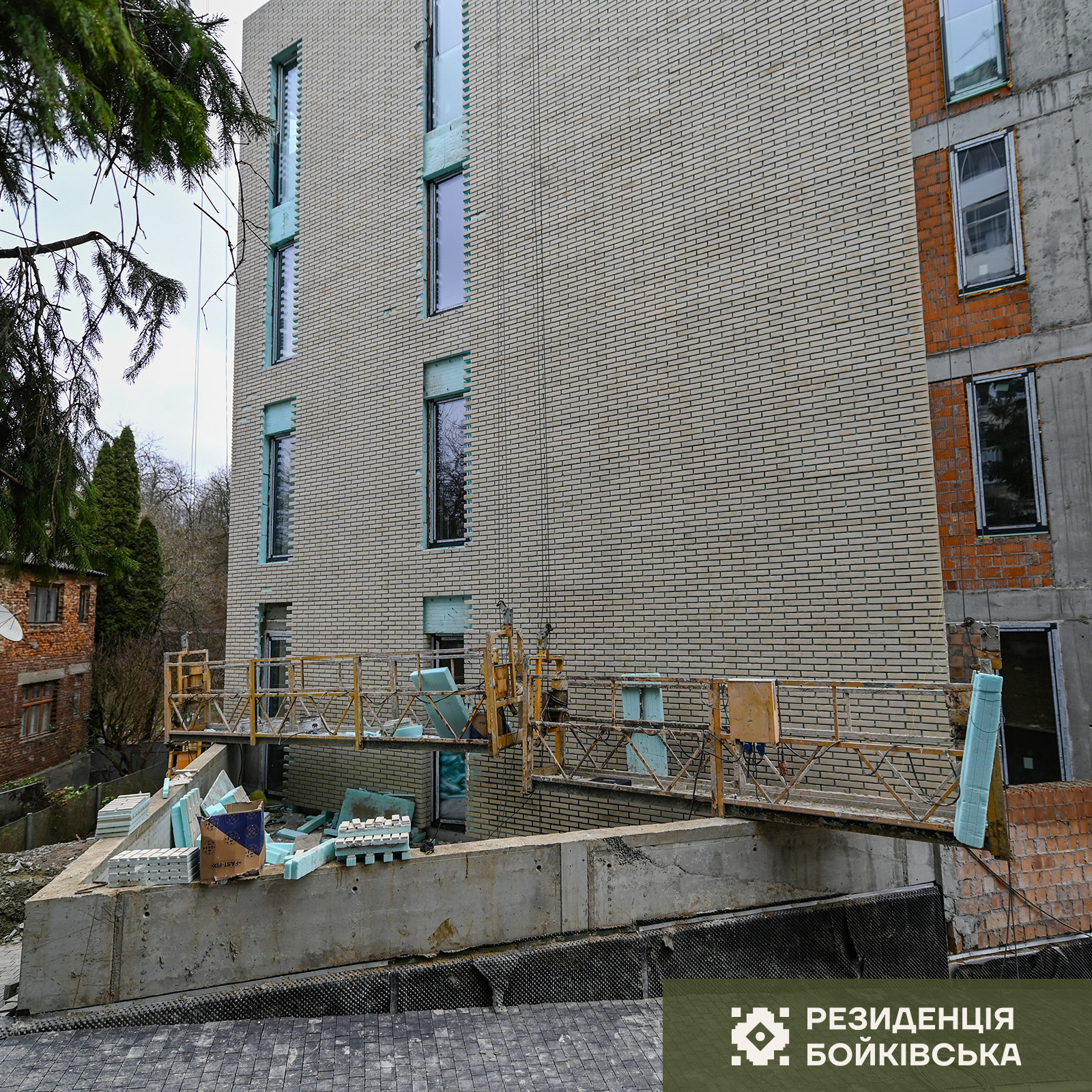

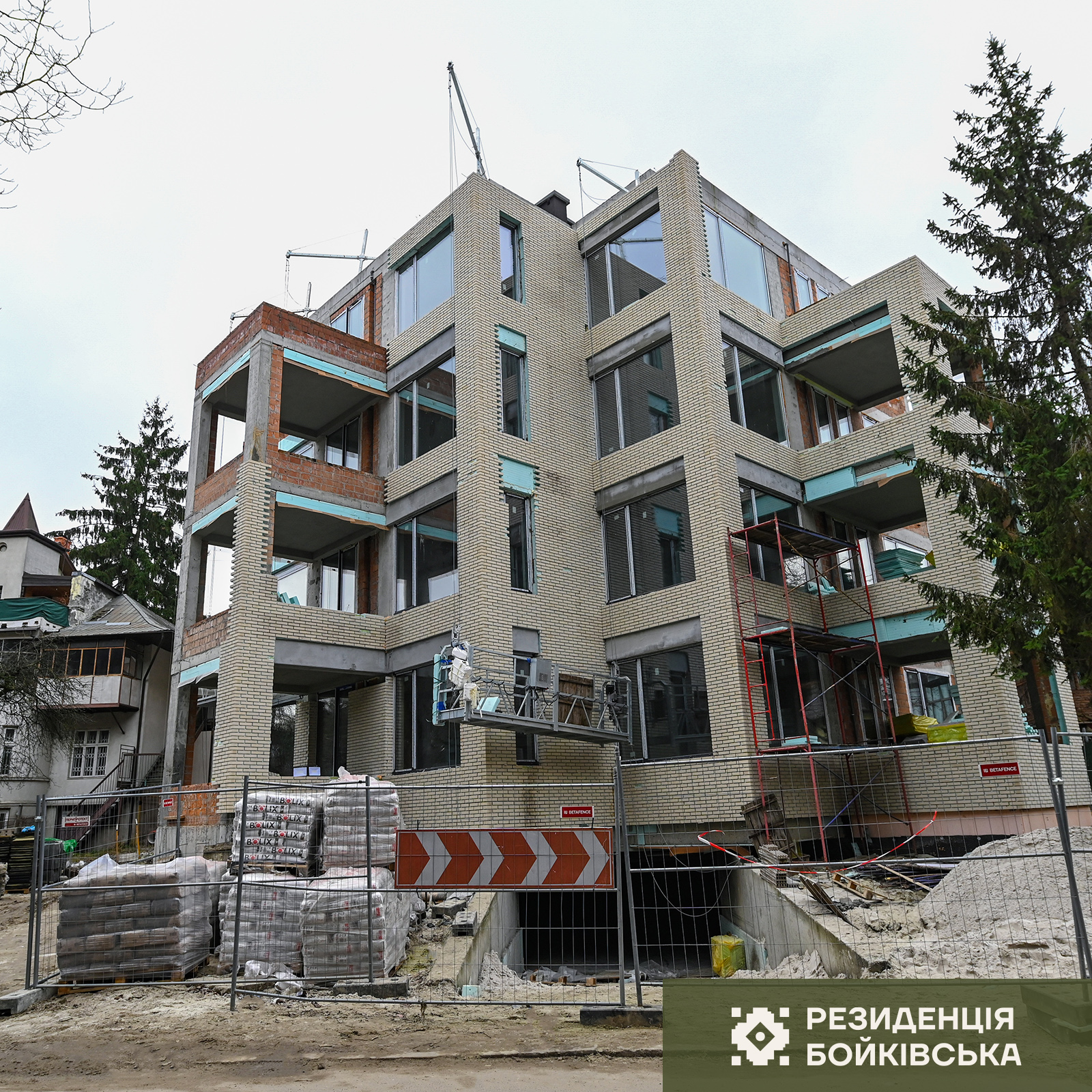

Грудень 2025

Внутрішні інженерні мережі:
- Водопостачання та каналізація - виконано на 90%
- Опалення - виконано на 85%
- Електромережі - виконано на 90%
- Протипожежні системи - виконано на 90%
- Системи вентиляції паркінгу - виконано на 95%
- Слабострумні мережі - виконано на 90%
- Встановлення ліфта - виконано на 95%

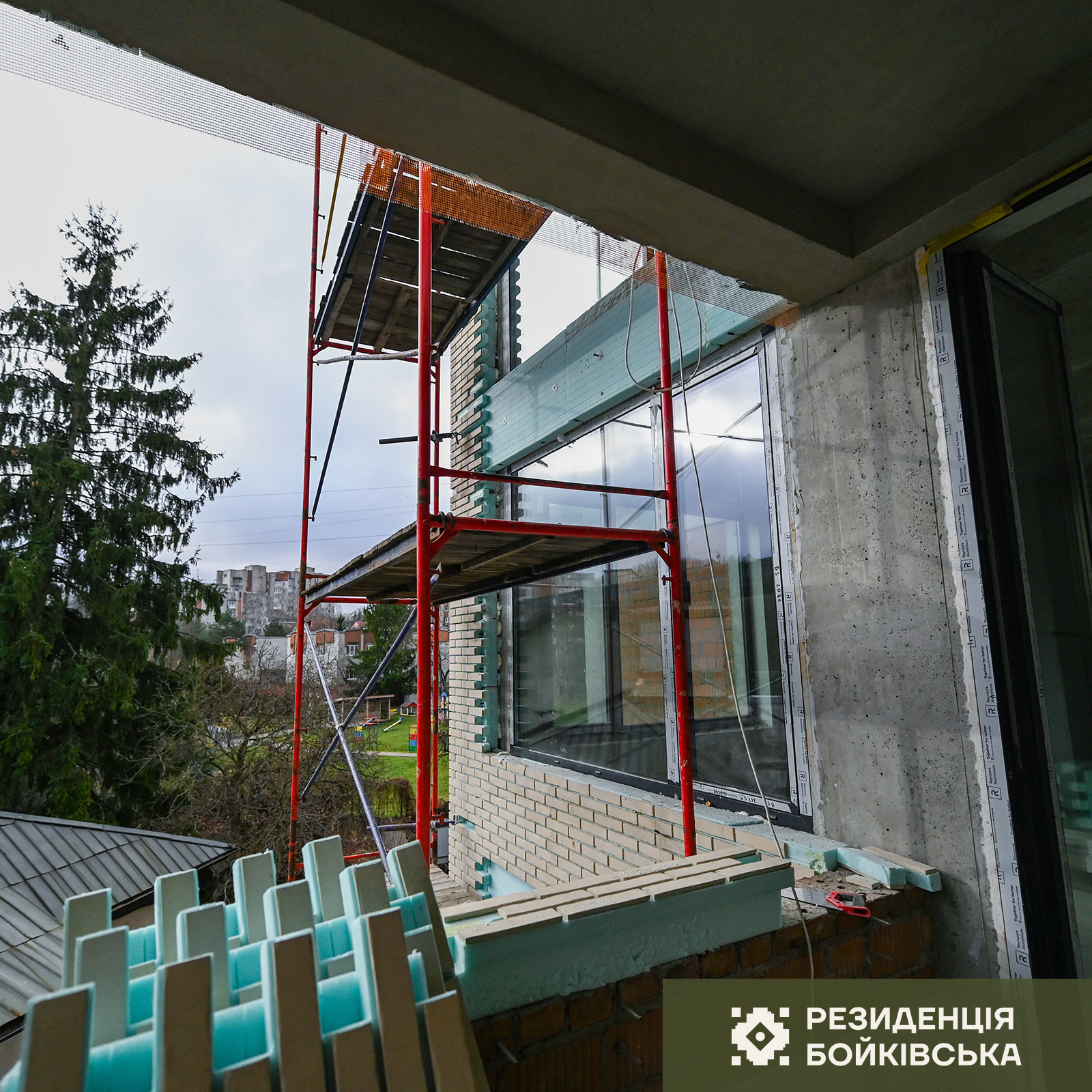

- Встановлення вікон - виконано на 100%

Двері та ворота :
- Встановленя технічних металевих дверей - виконано на 100%
- Встановленя воріт для паркінгів - виконано на 100%
- Встановлення алюмінієвих тамбурних та дверних конструкцій - виконано на 100%
- Встановлення вхідних квартирних дверей - виконано на 95%
- Покрівля - виконано на100%
- Фасади - виконано на 45% (роботи з влаштування мокрих фасадів на покрівлі завершено, виконуються роботи з монтажу фасадних термопанелей)

Оздоблення:
- Штукатурка стін - виконано на100%
- Стяжки - виконано на 100%
- Промпідлога паркінгів - виконано на 70%
- Огородження - виконано на 20% (роботи по огородженнях на покрівлі завершено)
- Чистове оздоблення стін та стель - виконано на 25% (виконуються роботи по влаштуванню конструкцій із ГКЛ та підготовки поверхонь під оздоблення)
- Гідроізоляція стилобатних частин будівлі і герметизація інженерних вводів - виконано на 100%
- Зовнішні інженерні мережі водопостачання та каналізації - виконано на 100%
- Зовнішнє електропостачання - виконано на 100%
- Благоустрій території – виконано на 30% (підготовчі роботи та підпірні стіни із габіонів виконані, виконується роботи з планування території, влаштування основи, встановлення бортових каменів і поребриків та мощенню ФЕМ і гумового покриття майданчиків)

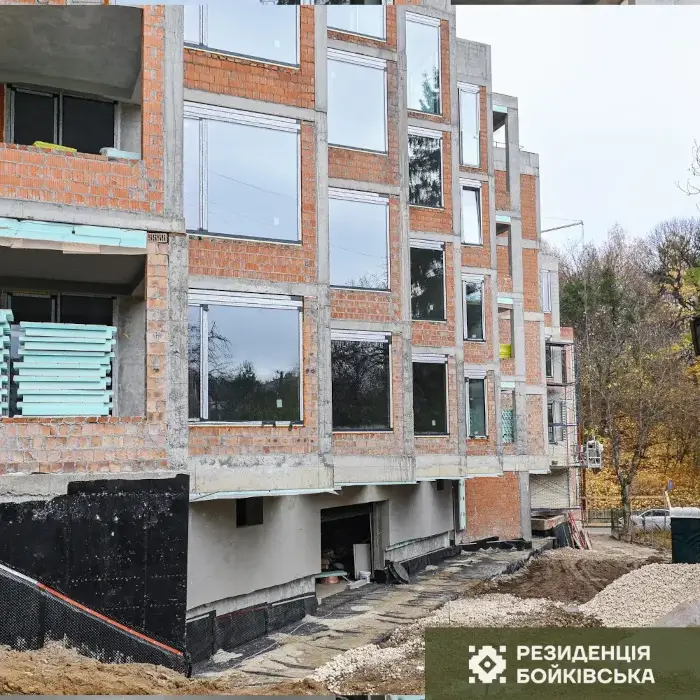

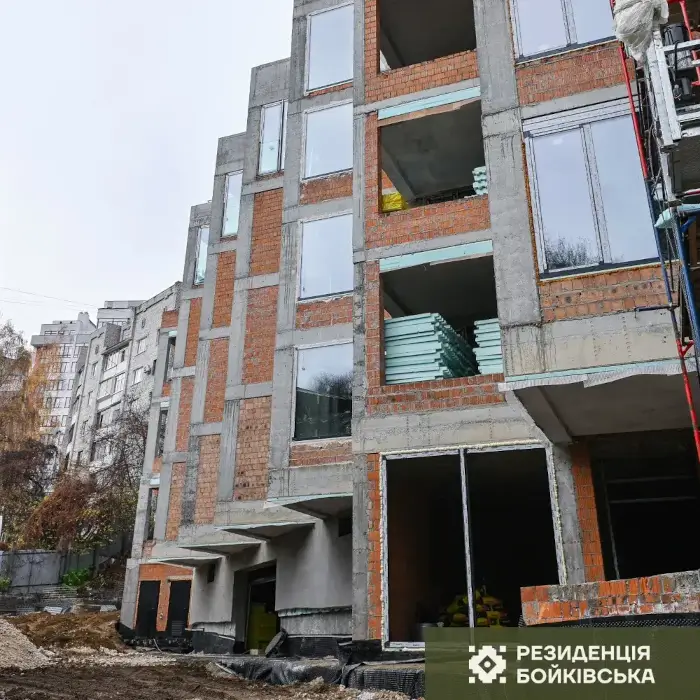

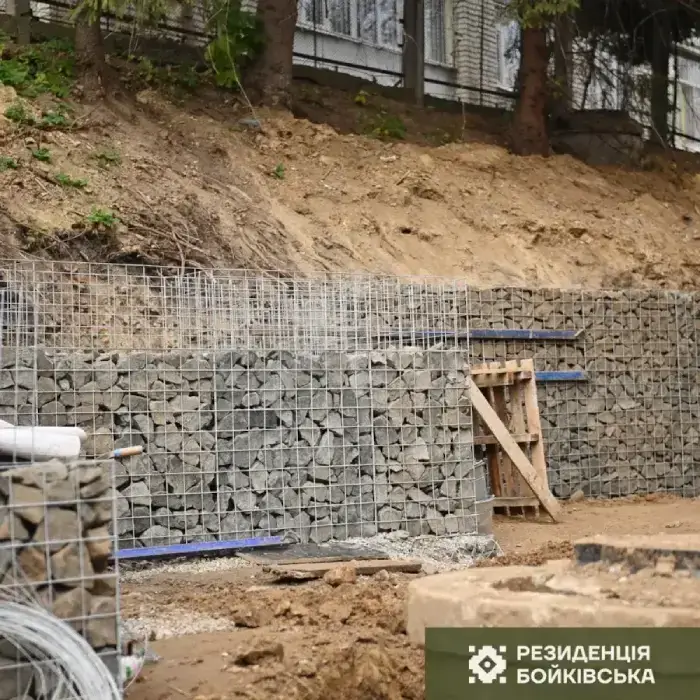

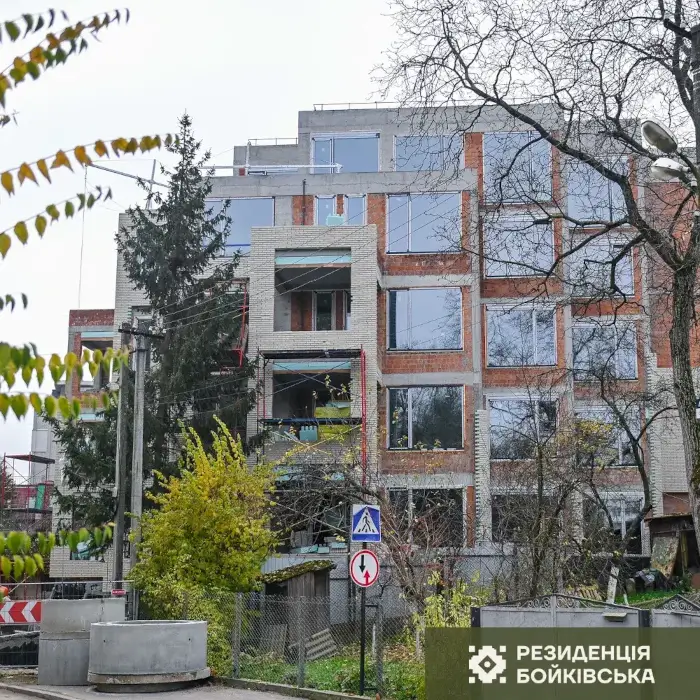

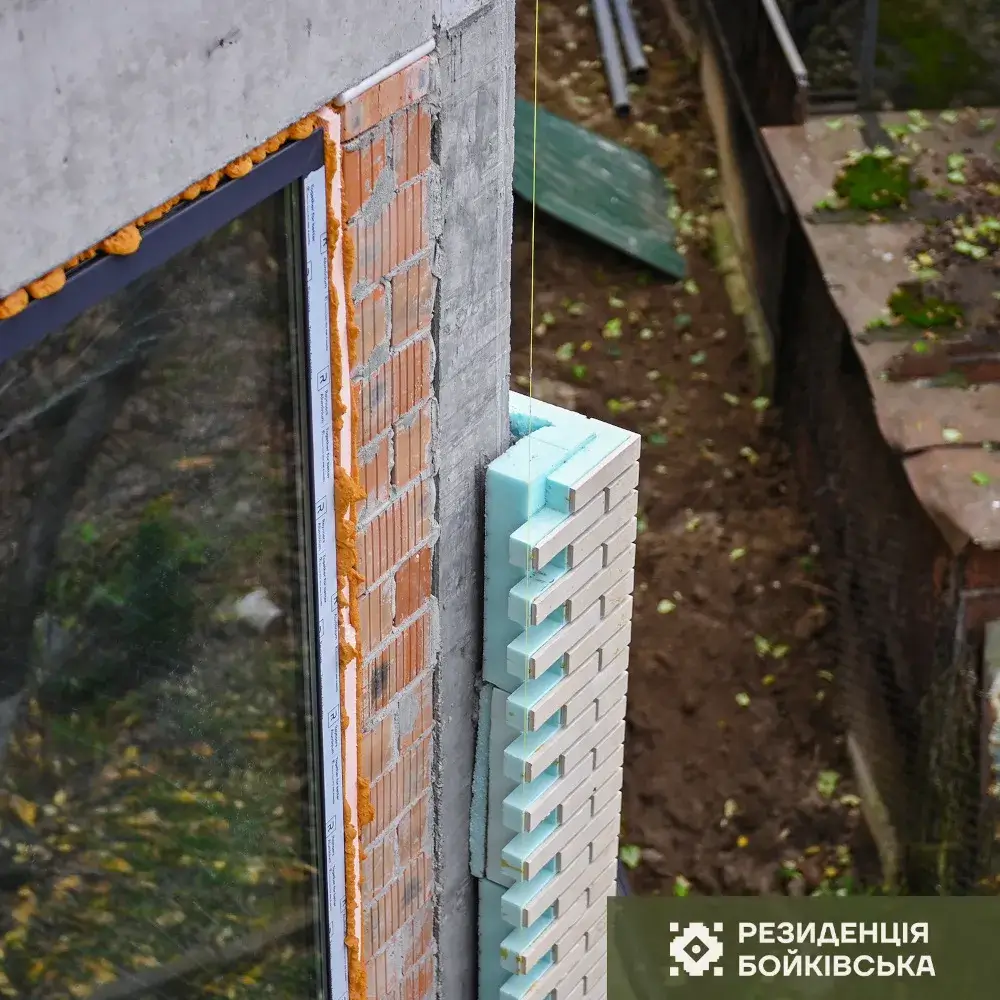

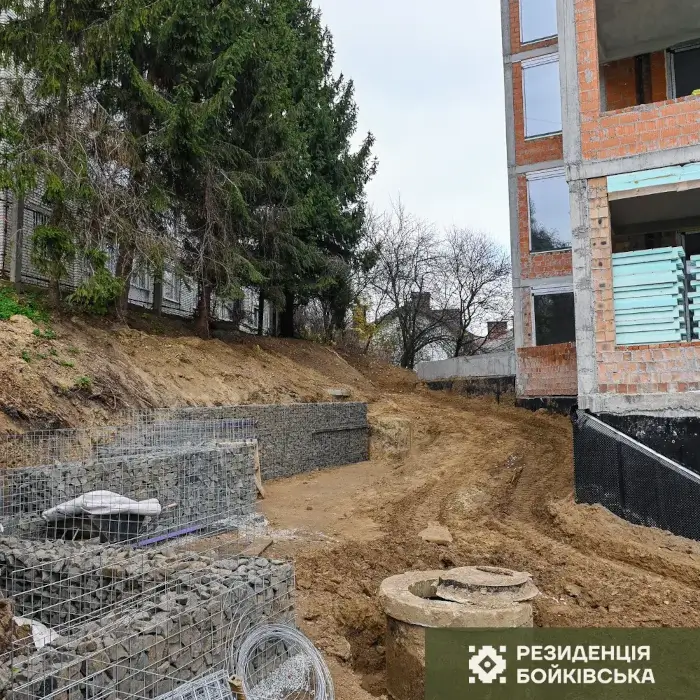

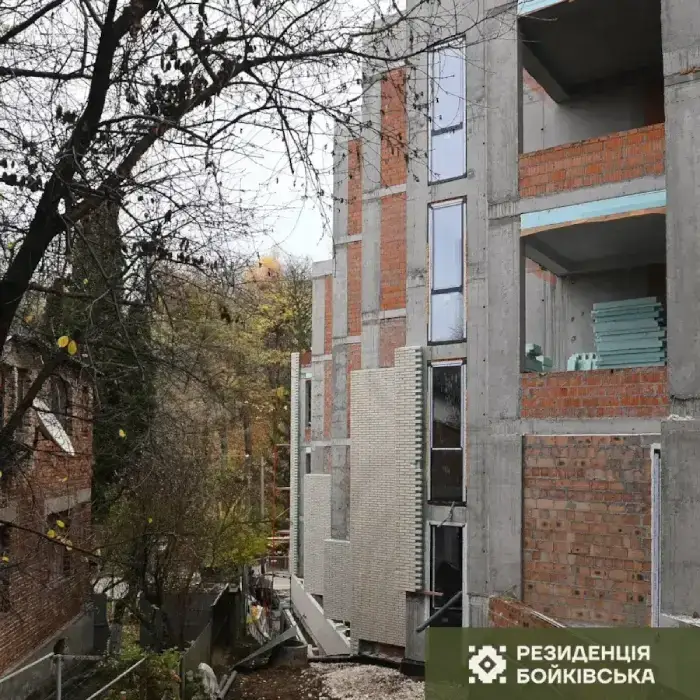

Листопад 2025

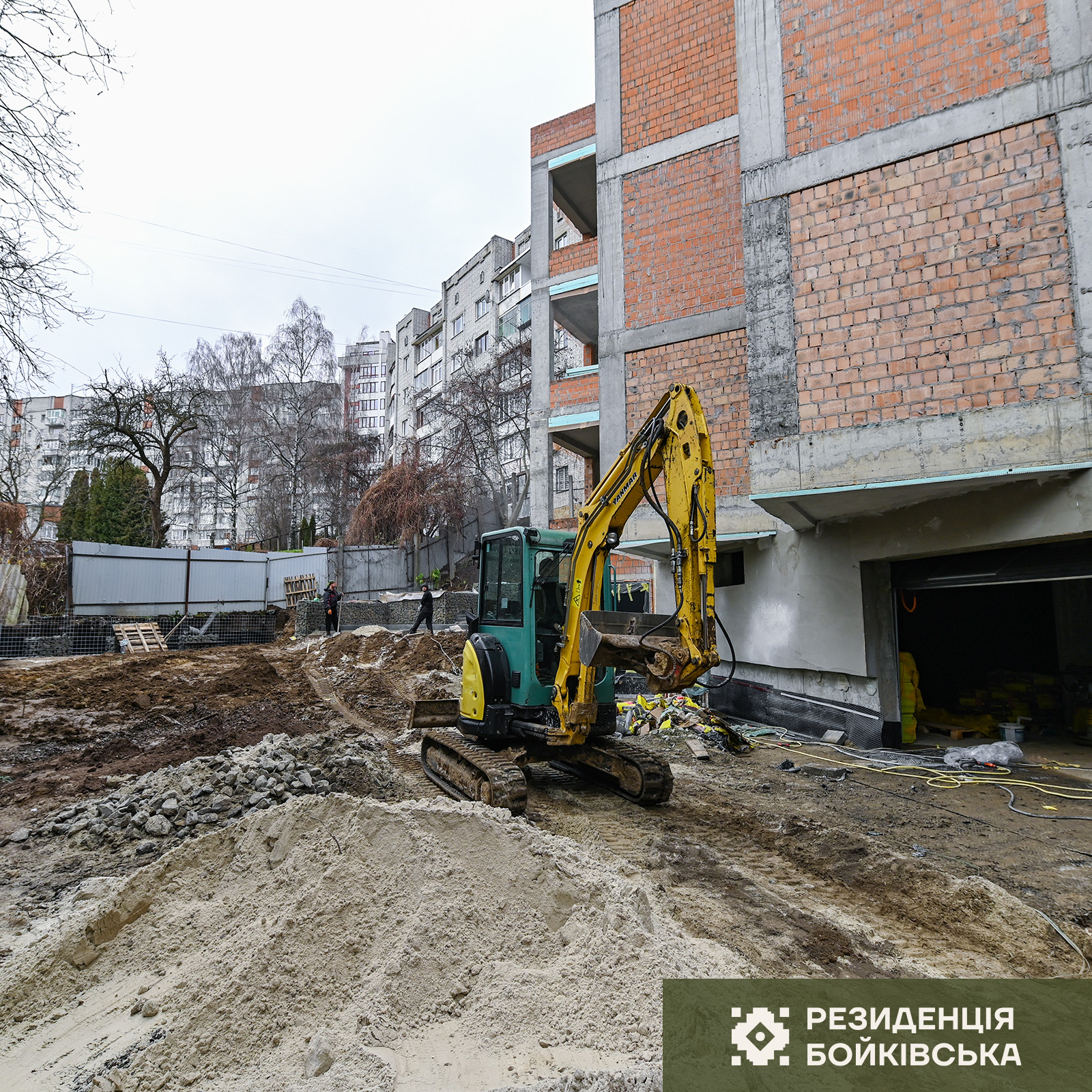

Земляні роботи та фундаменти – 100% (завершено);

Монолітний каркас – 100% (завершено);

Стіни та перегородки – 100% (завершено);

Внутрішні інженерні мережі:

- водопостачання та каналізація – 85% (виконуються роботи);

- опалення –75% (виконуються роботи );

- електромережі – 85% (виконуються роботи);

- протипожежні системи – 90% (виконуються роботи);

- системи вентиляції паркінгу  – 90% (монтажні роботи в паркінгу завершені);

- слабострумні мережі – 90% (виконуються роботи)

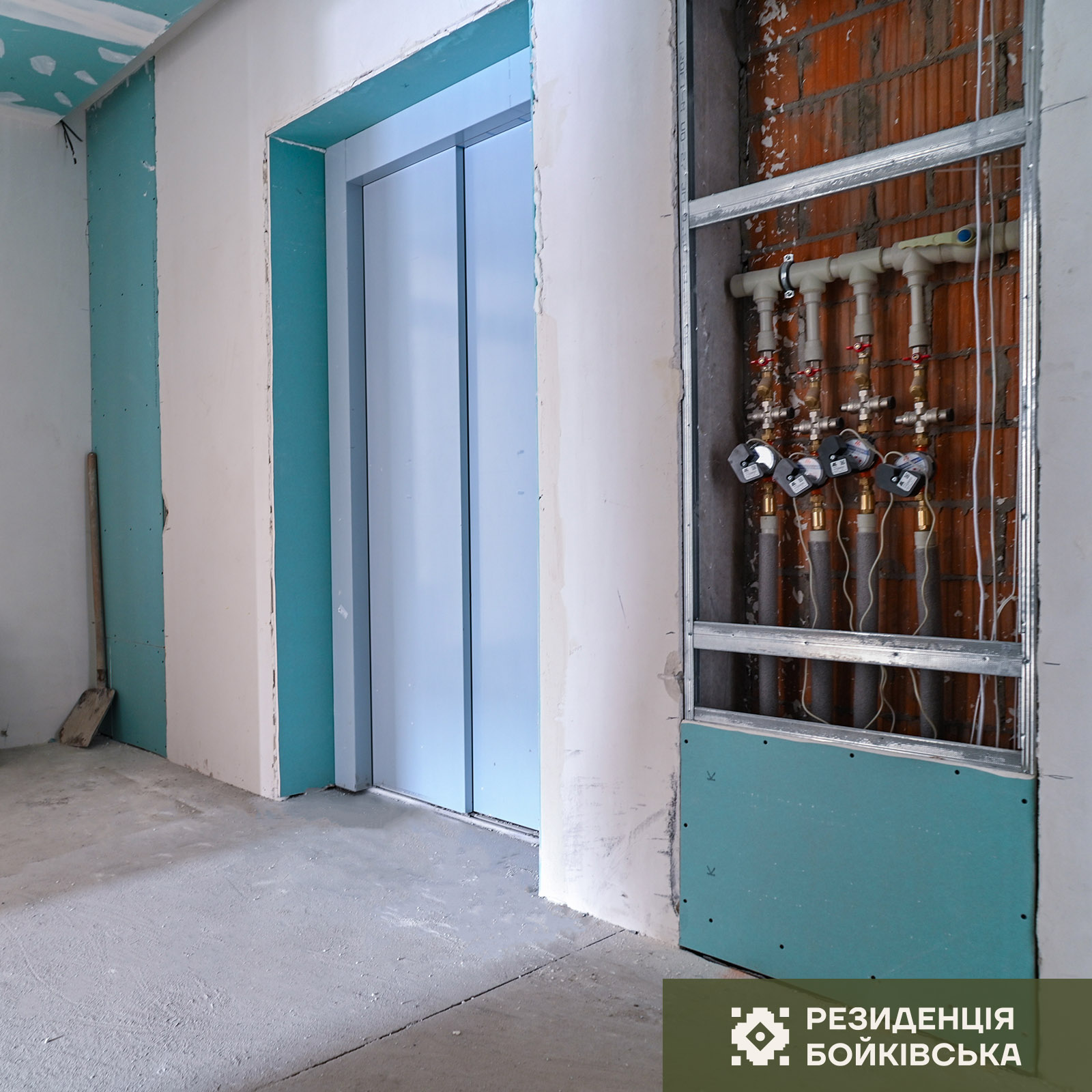

Ліфт – 95% (монтаж обладнання завершено);

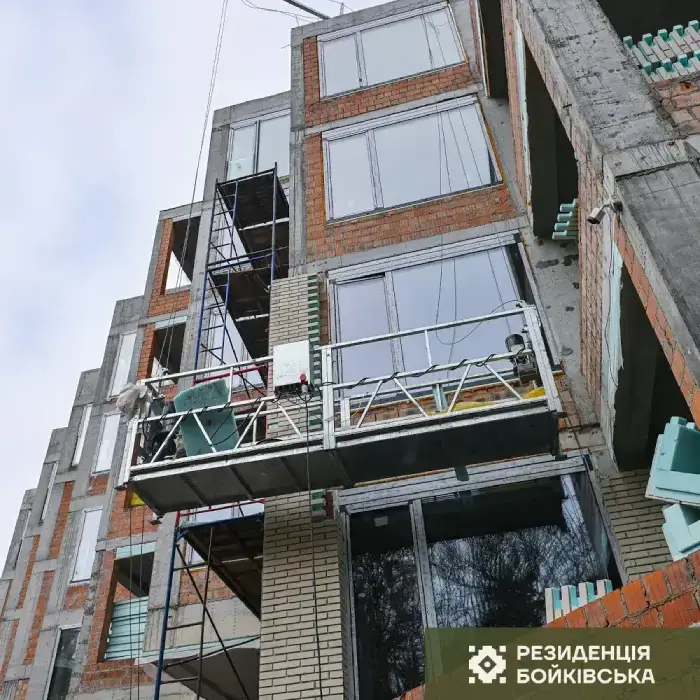

Вікна – 100% (завершено);

Двері та ворота :

  • Технічні металеві  - 100% (завершено)
  • Ворота паркінгів – 100%  (завершено)
  • Алюмінієві тамбурні та  дверні конструкції – 30% (виконуються роботи)

Покрівля – 100%  (завершено);

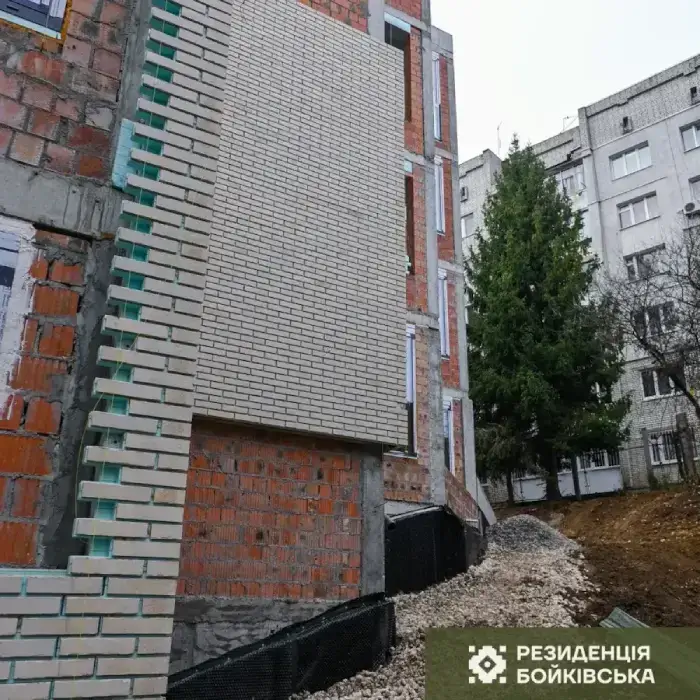

Фасади – 35% (роботи з влаштування мокрих фасадів на покрівлі завершено, виконуються роботи з монтажу фасадних термопанелей та по влаштуванню утеплення фасадів 1-го поверху під облицювання керамагранітом);

Оздоблення:

- Штукатурка стін – 80% (розпочато роботи на 1-му пов. );

- Стяжки – 5% (розпочато роботи);

- Промпідлога паркінгів – 70% (виконуються роботи)

- Огородження – 20% (роботи по огородженнях на покрівлі завершено)

Гідроізоляція стилобатних частин будівлі і герметизація інженерні. вводів - 100% (завершено)

Зовнішні інженерні мережі водопостачання та каналізації – 95% (завершуються роботи по врізці в мережу водопостачання)

Зовнішнє електропостачання - 100%(завершено, каб. мережа заведена в будинок)

Благогоустрій території - 15% (підготовчі роботи виконані, виконується роботи з планування території та влаштування основи під покриття, завершуються роботи з влаштування підпірних стін із габіонів)

Жовтень 2025

хід будівництва жовтень 2025 року
робота з внутрішніми інженерними системами (жовтень 2025)

робота з покрівлею (жовтень 2025)

штукатурка стін (жовтень 2025)

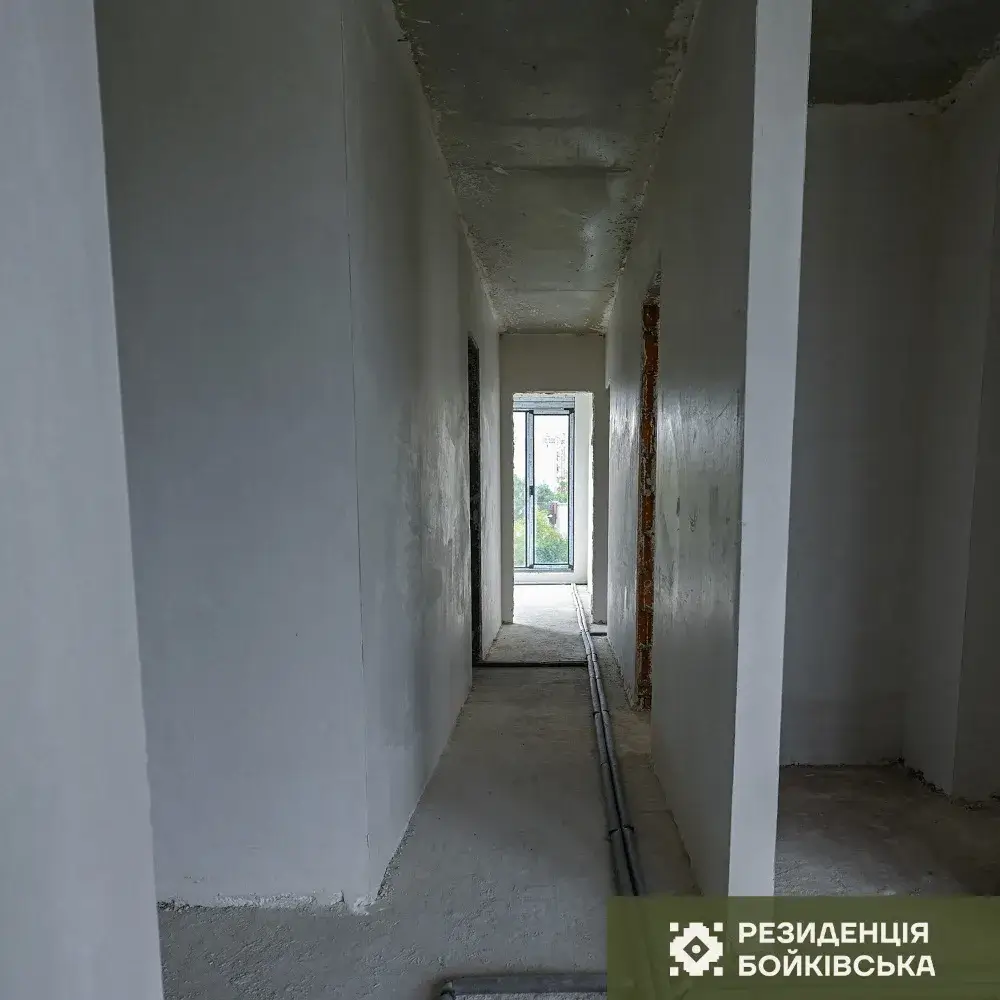

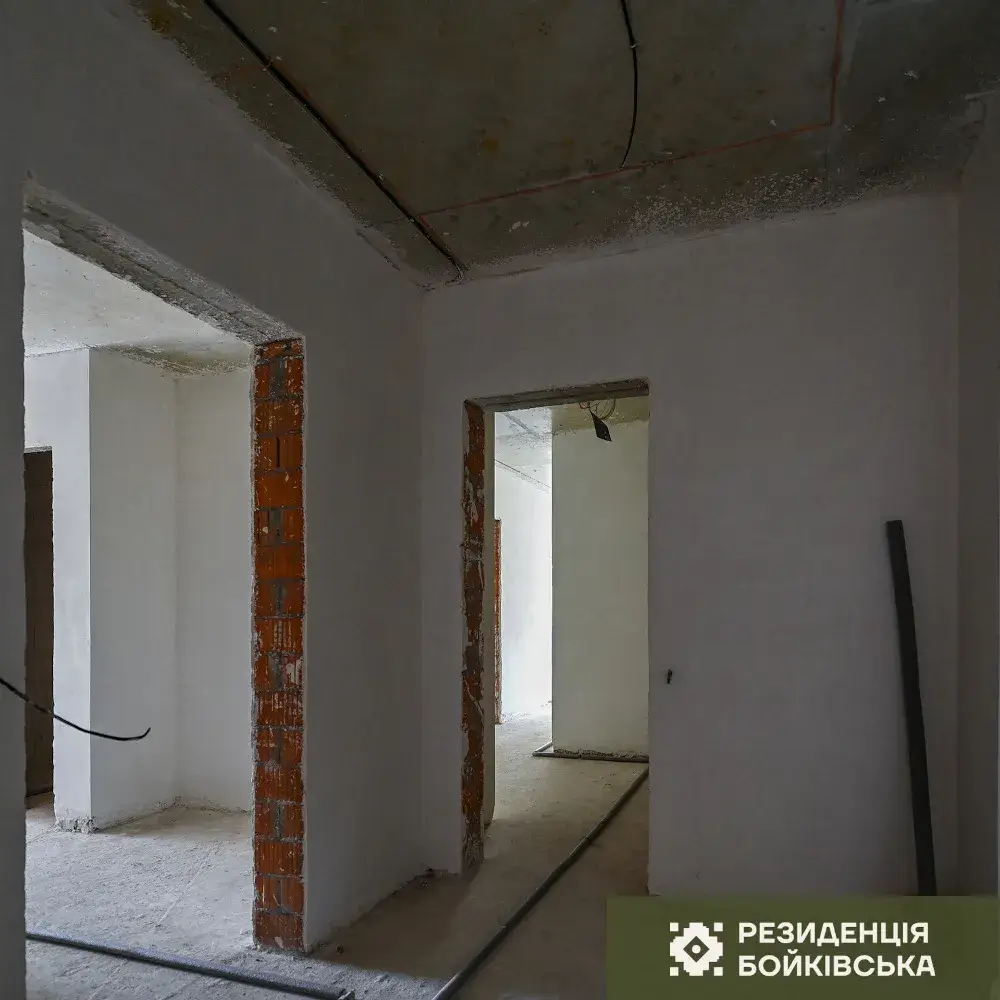

робота над стінами та перегородками (жовтень 2025, фото 2)

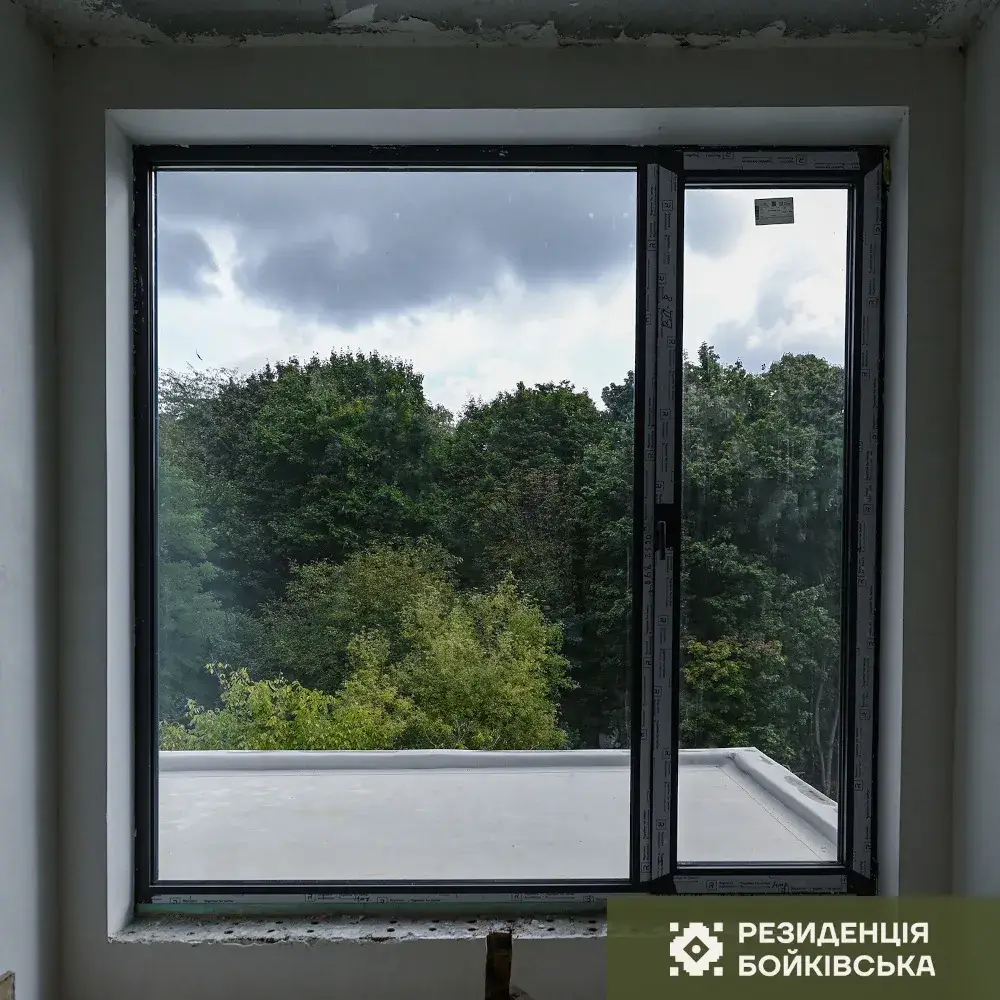

оздоблення вікон (жовтень 2025)
штукатурка стін (жовтень 2025, фото 2)

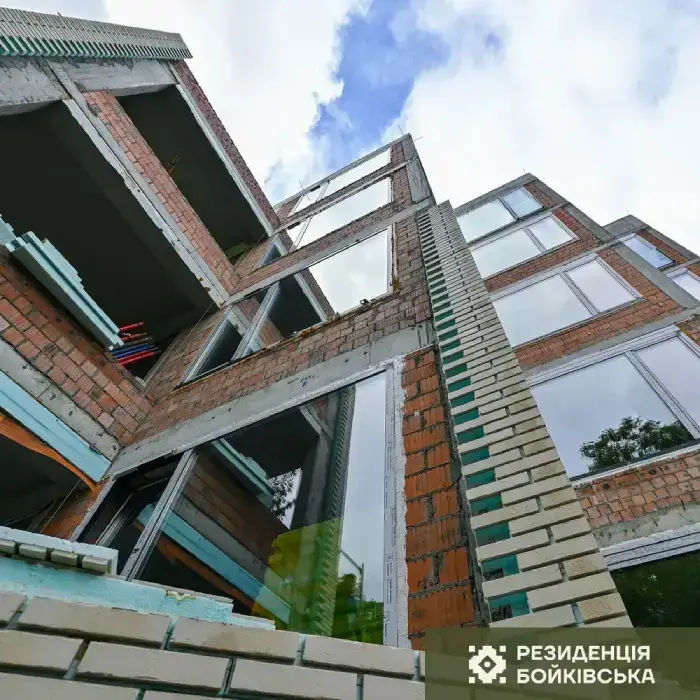

робота з монолітним каркасом (жовтень 2025, фото 2)

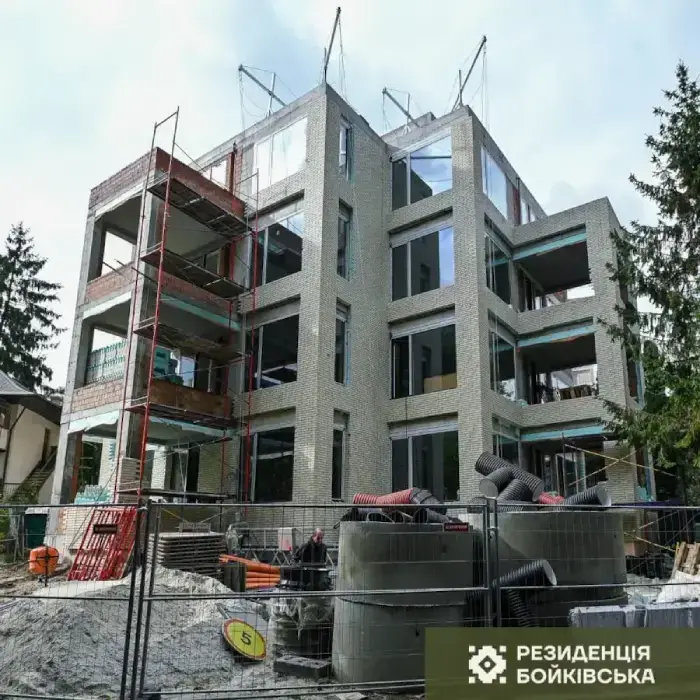

робота з фасадом будівлі (жовтень 2025)

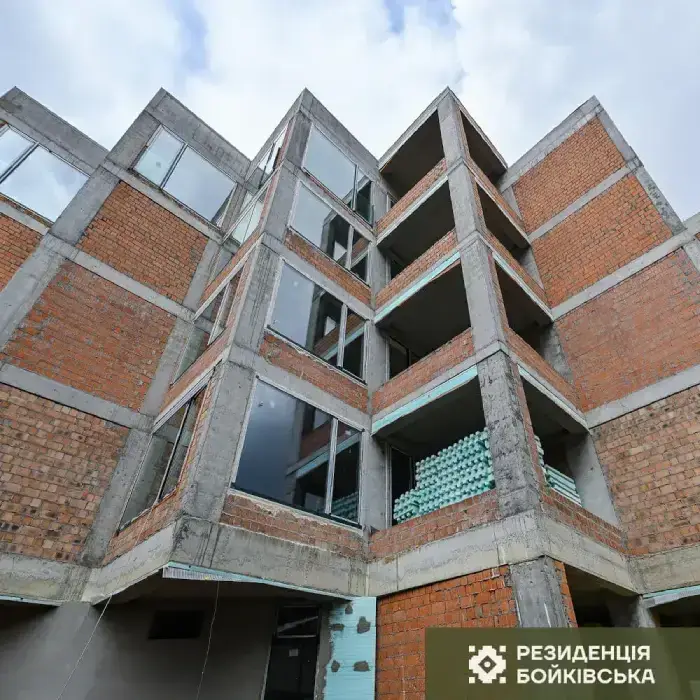

робота з монолітним каркасом в ЖК (жовтень 2025)

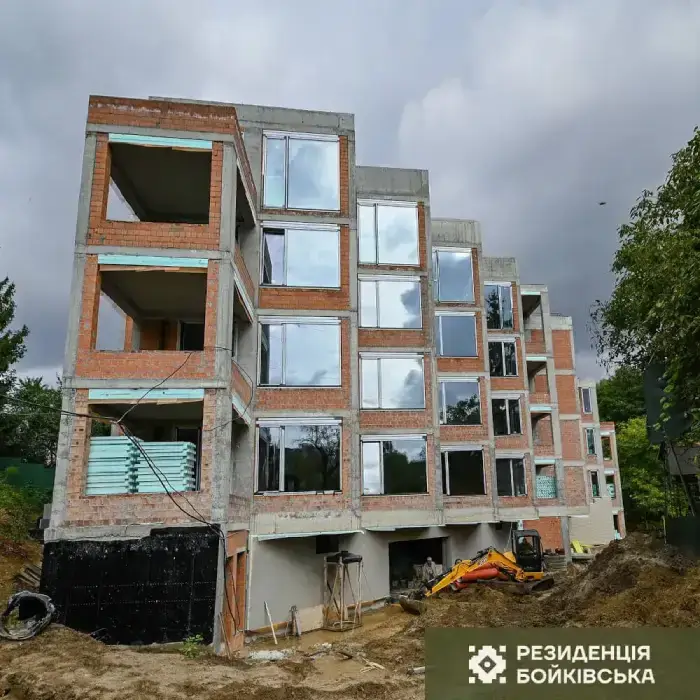

робота з фасадом будівлі (жовтень 2025, фото 4)

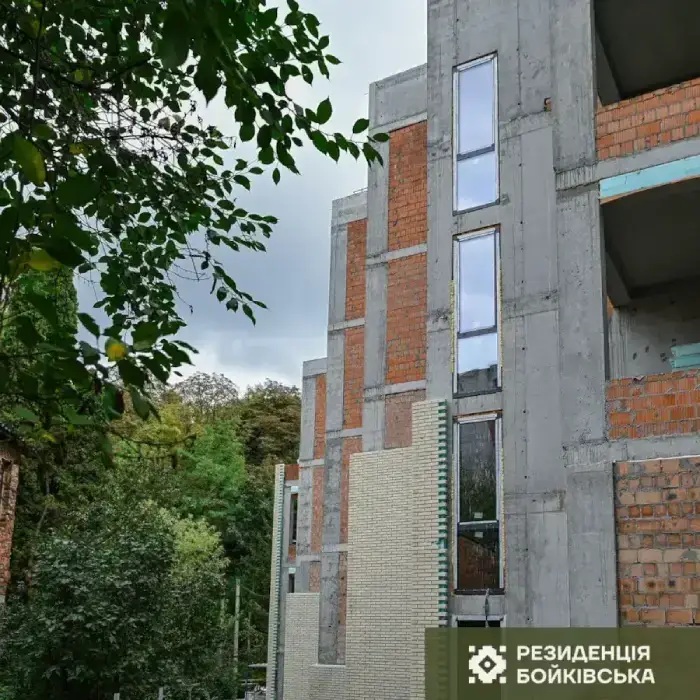

робота з фасадом будівлі (жовтень 2025, фото 3)

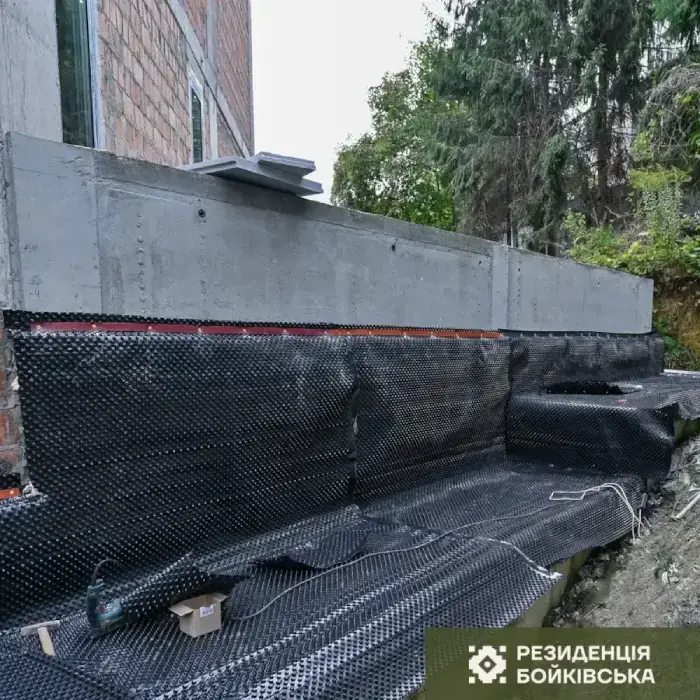

гідроізоляція стилобатних частин будівлі і герметизація інженерних вводів
робота з монолітним каркасом (жовтень 2025)
робота над стінами та перегородками (жовтень 2025, фото 3)
встановлення вікон (жовтень 2025)

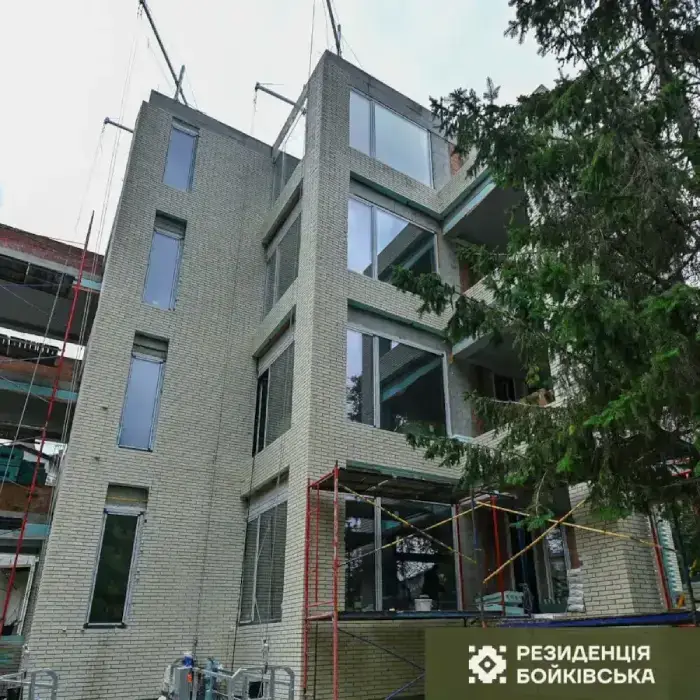

робота з фасадом будівлі (жовтень 2025, фото 2)
оздоблення вікон в ЖК (жовтень 2025)

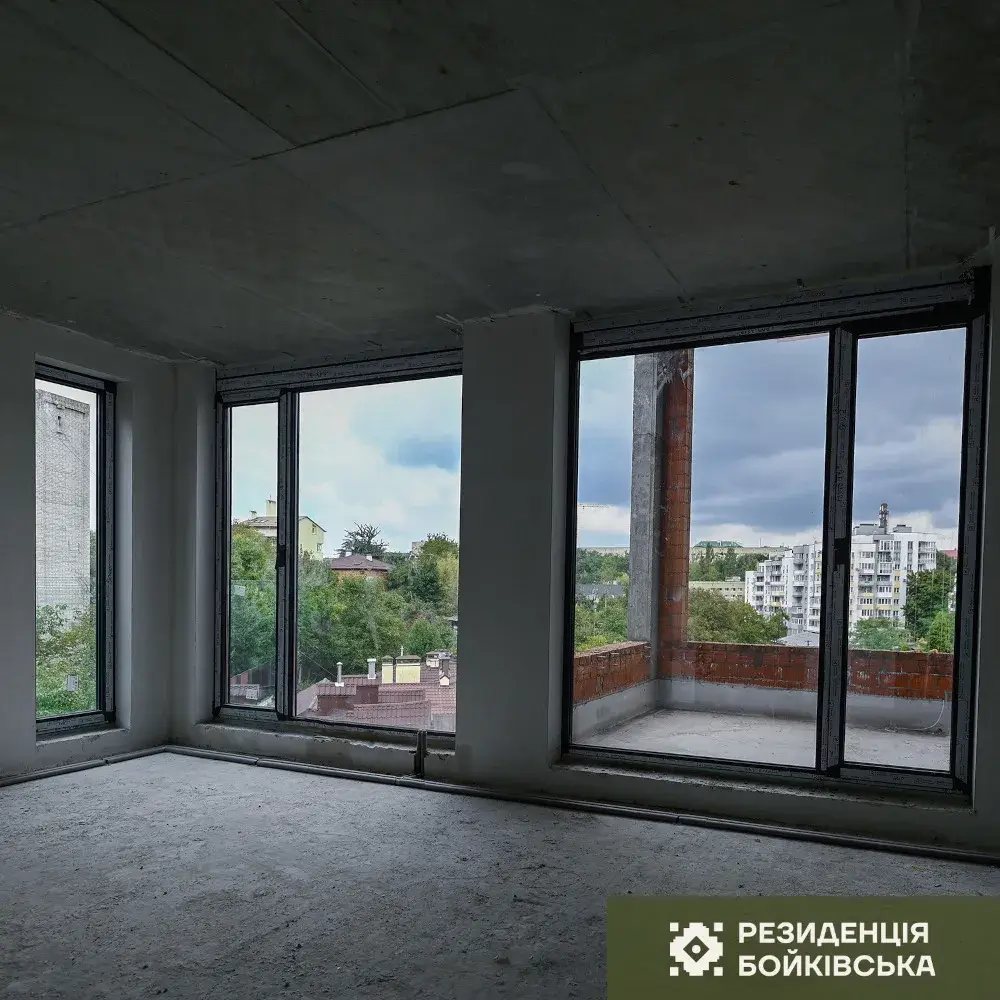

робота з зовнішніми інженерними системами (жовтень 2025)
робота над стінами та перегородками (жовтень 2025)
внутрішні інженерні роботи (жовтень 2025)

Земляні роботи та фундаменти – 100% (завершено);
Монолітний каркас – 100% (завершено);
Стіни та перегородки – 100% (завершено);
Внутрішні інженерні мережі:
- водопостачання та каналізація – 80% (виконуються роботи);
- опалення –50% (виконуються роботи );
- електромережі – 80% (виконуються роботи);
- протипожежні системи – 90% (виконуються роботи);
- системи вентиляції паркінгу  – 90% (монтажні роботи в паркінгу завершені);
- слабострумні мережі – 90% (виконуються роботи)
Ліфт – 95% (монтаж обладнання завершено);
Вікна – 100% (завершено);
Покрівля – 100%  (завершено);
Фасади – 35% (роботи з влаштування мокрих фасадів на покрівлі завершено, виконуються роботи з монтажу фасадних термопанелей та по влаштуванню утеплення фасадів 1-го поверху під облицювання керамагранітом);
Оздоблення:
- Штукатурка стін – 75% (виконуються роботи на 2-му поверсі );
- Огородження – 20% (роботи по огородженнях на покрівлі завершено)
Гідроізоляція стилобатних частин будівлі і гервюметизація інженерні. вводів - 95% (завершуються роботи)
Зовнішні інженерні мережі водопостачання та каналізації – 75% (виконуються роботи)
Зовнішнє електропостачання - 100%(завершено, каб. мережа заведена в будинок)
Благогоустрій території - 5% (виконується демонтаж будівельного огородження та розпочато роботи з планування території)

Вересень 2025

хід будівництва за вересень 2025 р.
робота з монолітним каркасом (вересень 2025, фото 2)
робота з фасадом будівлі (вересень 2025, фото 2)

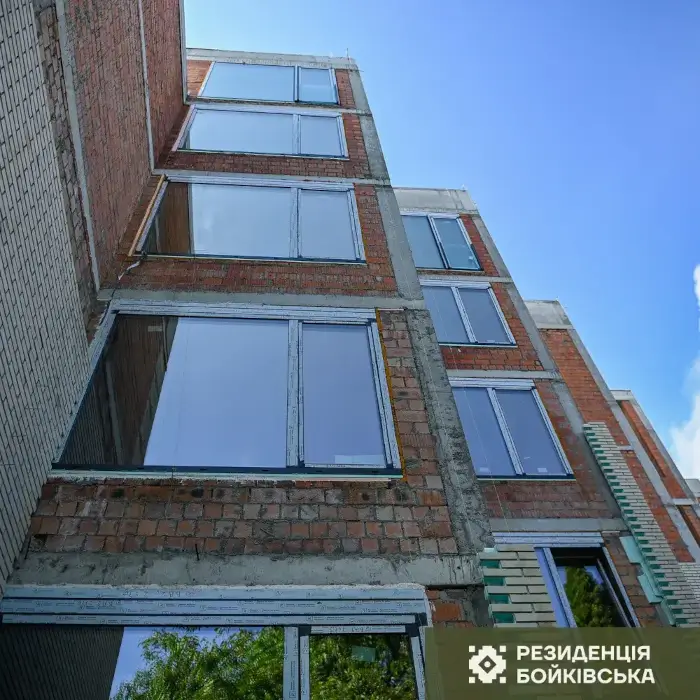

робота з монолітним каркасом (вересень 2025)

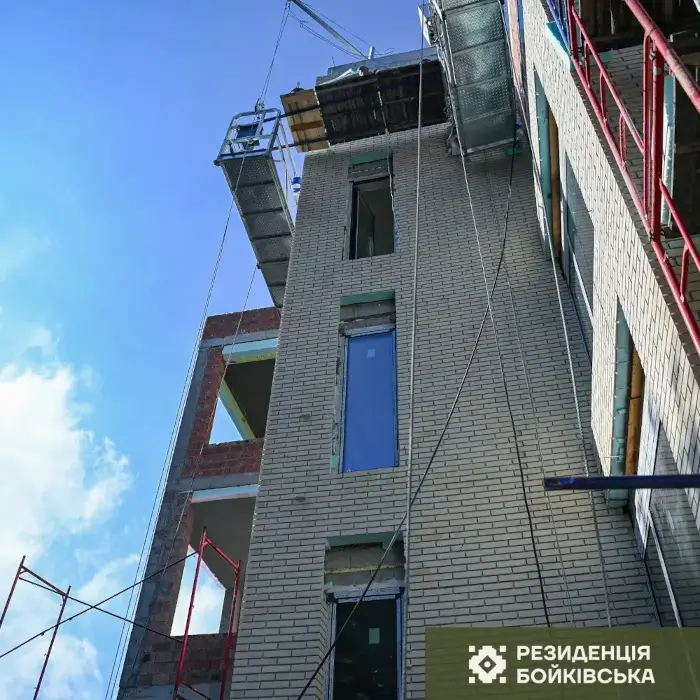

робота з фасадом будівлі (вересень 2025)

Земляні роботи та фундаменти – 100% (завершено);

Монолітний каркас – 100% (завершено);

Стіни та перегородки – 100% (завершено);

Внутрішні інженерні мережі:

- водопостачання та каналізація – 80% (виконуються роботи);

- опалення –10% (розпочато роботи );

- електромережі – 80% (виконуються роботи);

- протипожежні системи – 90% (виконуються роботи);

- системи вентиляції паркінгу  – 90% (монтажні роботи в паркінгу завершені);

- слабострумні мережі – 90% (виконуються роботи)

Ліфт – 95% (монтаж обладнання завершено);

Вікна – 100% (завершено);

Покрівля – 100%  (завершено);

Фасади – 30% (роботи з влаштування мокрих фасадів на покрівлі завершено, виконуються роботи з монтажу фасадних термопанелей та по влаштуванню утеплення фасадів 1-го поверху під облицювання керамагранітом);

Оздоблення:

- Штукатурка стін – 60% (виконуються роботи на 3-му поверсі );

- Огородження – 15% (роботи по огородженнях на покрівлі завершено)

Зовнішні інженерні мережі водопостачання та каналізації – 40% (виконуються роботи)

Серпень 2025

хід будівництва серпень 2025 року
робота з фасадом будівлі (серпень 2025)
робота з монолітним каркасом (серпень 2025)
заповнення прорізів у фасадах ЖК (серпень 2025)
робота з фасадом будівлі (серпень 2025, фото 2)
оздоблення штукатурки стін (серпень 2025, фото 2)
оздоблення штукатурки стін (серпень 2025)
будівництво стін та перегородок (серпень 2025)

Земляні роботи та фундаменти – 100% (завершено);

Монолітний каркас – 100% (завершено);

Стіни та перегородки – 100% (завершено);

Внутрішні інженерні мережі:

- водопостачання та каналізація – 70% (виконуються роботи);
- опалення –10% (розпочато роботи );
- електромережі – 70% (виконуються роботи);
- протипожежні системи – 80% (виконуються роботи);
- системи вентиляції паркінгу – 90% (монтажні роботи в паркінгу завершені );
- слабострумні мережі – 90% (виконуються роботи)

Заповнення прорізів:

- вікна – 100% (завершено);

Ліфт – 95% (монтаж обладнання завершено);

Покрівля – 100% (завершено);

Фасади – 20% (роботи з влаштування мокрих фасадів на покрівлі завершено, виконуються роботи з влаштування фасадів термопанелями та по утепленню фасадів 1-го поверху під облицювання керамогранітом);

Оздоблення:

- Штукатурка стін – 50% (виконуються роботи на 3-му поверсі );
- Стяжка – 80% (виконуються роботи);
- Огородження – 5% (роботи по огородженню на покрівлі завершено)

Забронювати час

для візиту

Заповніть форму для планування зустрічі

    іконка житлового комплексу
    Відділ продажу Об’єкт

    Відділ продажу

    Відділ продажу Об’єкт
    Відділ продажу
    Адреса

    м. Львів, площа Старий Ринок, 8

    Час роботи

    пн-пт 9:00-19:00. сб. 10:00-15:00

    Об’єкт
    Адреса

    м. Львів, вул. Бойківська 28
